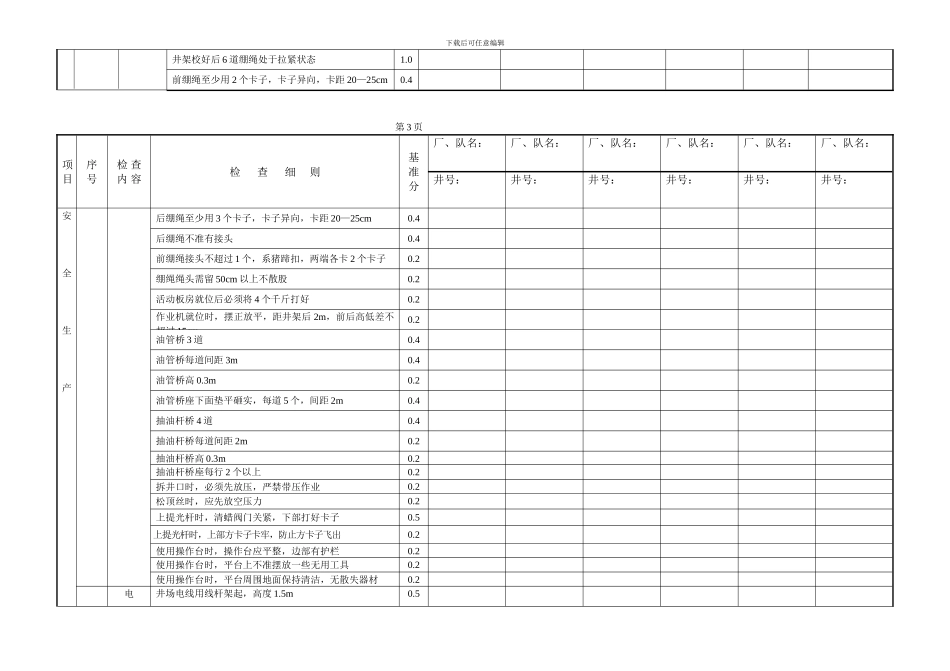

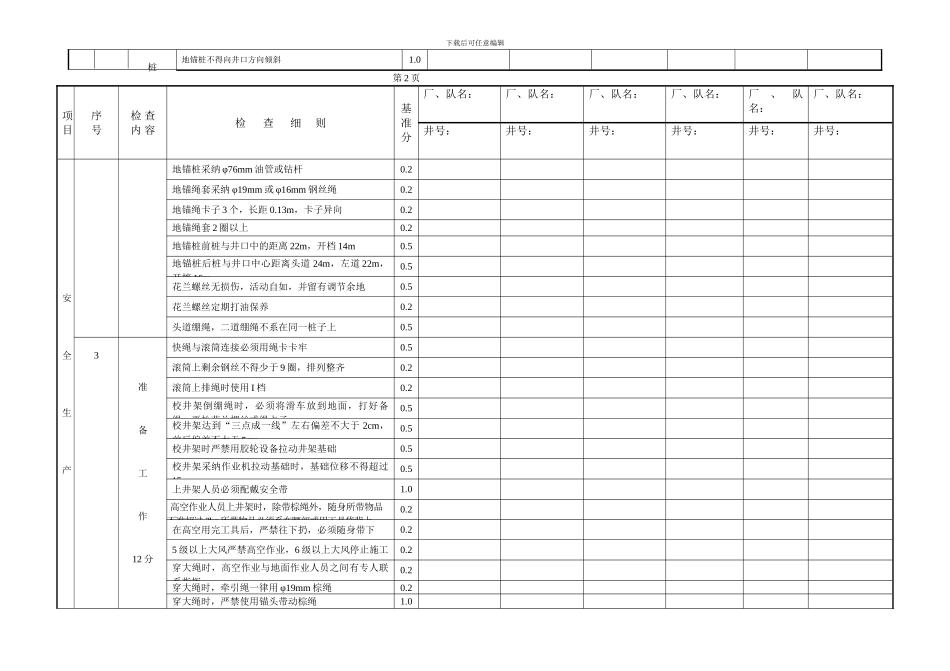

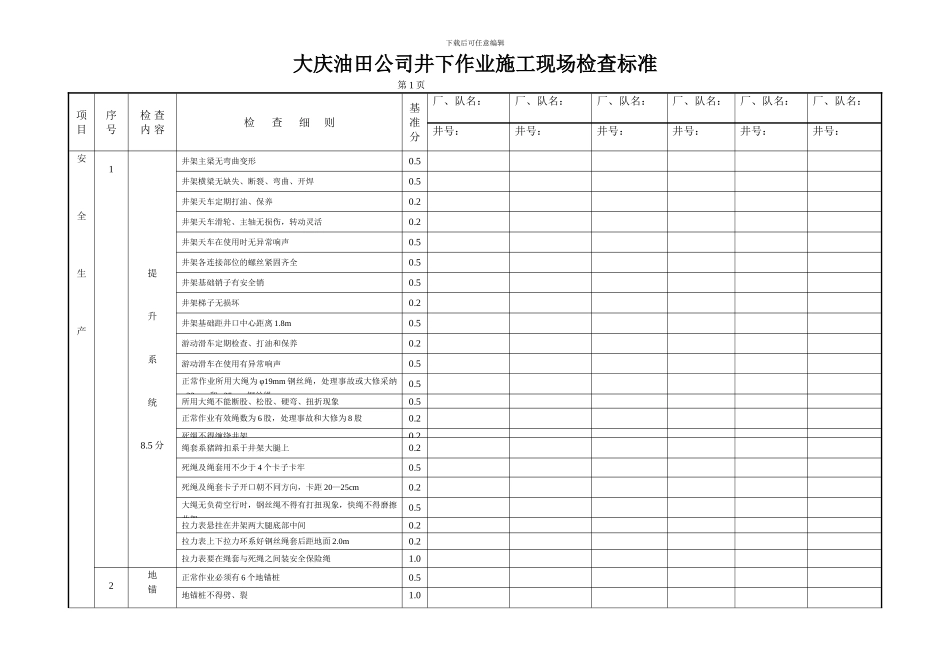

下载后可任意编辑大庆油田公司井下作业施工现场检查标准 第 1 页项目序号检 查内 容检 查 细 则基准分厂、队名:厂、队名:厂、队名:厂、队名:厂、队名:厂、队名:井号:井号:井号:井号:井号:井号:安全生产1提升系统8.5 分井架主梁无弯曲变形0.5井架横梁无缺失、断裂、弯曲、开焊0.5井架天车定期打油、保养0.2井架天车滑轮、主轴无损伤,转动灵活0.2井架天车在使用时无异常响声0.5井架各连接部位的螺丝紧固齐全0.5井架基础销子有安全销0.5井架梯子无损坏0.2井架基础距井口中心距离 1.8m0.5游动滑车定期检查、打油和保养0.2游动滑车在使用有异常响声0.5正常作业所用大绳为 φ19mm 钢丝绳,处理事故或大修采纳φ22mm 和 φ25mm 钢丝绳0.5所用大绳不能断股、松股、硬弯、扭折现象0.5正常作业有效绳数为 6 股,处理事故和大修为 8 股0.2死绳不得缠绕井架0.2绳套系猪蹄扣系于井架大腿上0.2死绳及绳套用不少于 4 个卡子卡牢0.5死绳及绳套卡子开口朝不同方向,卡距 20—25cm0.2大绳无负荷空行时,钢丝绳不得有打扭现象,快绳不得磨擦井架0.5拉力表悬挂在井架两大腿底部中间0.2拉力表上下拉力环系好钢丝绳套后距地面 2.0m0.2拉力表要在绳套与死绳之间装安全保险绳1.02地锚正常作业必须有 6 个地锚桩0.5地锚桩不得劈、裂1.0下载后可任意编辑桩地锚桩不得向井口方向倾斜1.0 第 2 页项目序号检 查内 容检 查 细 则基准分厂、队名:厂、队名:厂、队名:厂、队名:厂、队名:厂、队名:井号:井号:井号:井号:井号:井号:安全生产地锚桩采纳 φ76mm 油管或钻杆0.2地锚绳套采纳 φ19mm 或 φ16mm 钢丝绳0.2地锚绳卡子 3 个,长距 0.13m,卡子异向0.2地锚绳套 2 圈以上0.2地锚桩前桩与井口中的距离 22m,开档 14m0.5地锚桩后桩与井口中心距离头道 24m,左道 22m,开档 16m0.5花兰螺丝无损伤,活动自如,并留有调节余地0.5花兰螺丝定期打油保养0.2头道绷绳,二道绷绳不系在同一桩子上0.53准备工作12 分快绳与滚筒连接必须用绳卡卡牢0.5滚筒上剩余钢丝不得少于 9 圈,排列整齐0.2滚筒上排绳时使用 I 档0.2校井架倒绷绳时,必须将滑车放到地面,打好备绳,再松花兰螺丝或绳卡子0.5校井架达到“三点成一线”左右偏差不大于 2cm,前后偏差不大于 5cm0.5校井架时严禁用胶轮设备拉动井架基础0.5校井架采纳作业机拉动基础时,基础位移不得超过15cm0.5上井架人员必须配戴安全带1.0 高空作业人员上井...
