下载后可任意编辑全厂接地装置安装施工方案 一、编制说明1、工程概况及工程量 大唐辽源热电厂 2×330MW 供热机组 4#机组全厂接地装置安装由电气专业公司负责施工
工程量包括:汽机房接地装置安装、锅炉房接地装置安装、附属车间接地安装
2、施工图、厂家技术文件名称设计院图纸: F482S-D1101~023、执行技术法律规范、标准 3
1《电气装置安装工程接地装置施工及验收法律规范 》GB50169—20243
2《电气装置安装工程质量检验及评定规程》DL/T 5161—2024 3
3《电力建设安全健康与环境管理工作规定》2002-01-21 3
4《职业安全健康与环境管理各项管理制度》3
5《职业安全健康与环境管理程序文件》3
6《电力建设安全工作规程》DL5009
1—20244、设备、材料和加工配制情况接地镀锌扁钢、镀锌钢管、镀锌圆钢已到现场,接地螺栓、电焊条、室内接地黄绿漆、防腐漆、毛刷、锯条、膨胀螺栓、均作出计划从供应科领取
5、机械、仪器、仪表、量具、主要工器具数量、标准 电焊机 2 台 电焊把钳 2 把 卷尺 2 把 铁锹 10 把 电锤 1 把 大锤 2 把 射钉枪 1 把 线坠 1 把 冲击钻 1 把火焊 1 套 砂轮锯 1 台 铁锯 2 把扁钢整形工具 1 套 台虎钳 1 台6、劳动力组织要求施工人员经过培训或经过多次实践具备一定经验的人来参加,统一指挥全面彻底的完成好此次的施工任务
7、 要求进度:按工程施工进度完成此项任务

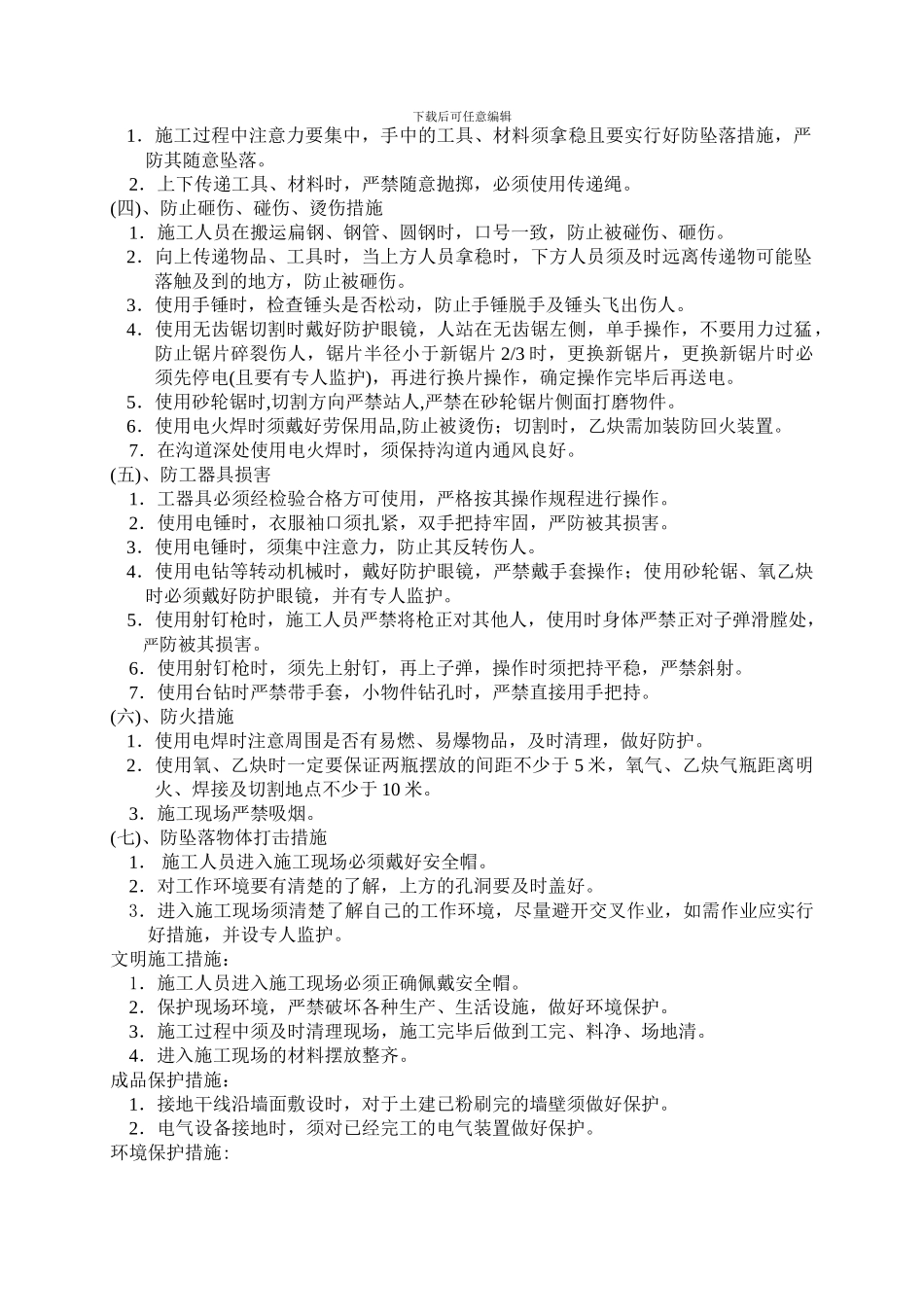

二、安全措施,文明施工措施,成品保护措施,环境保护措施安全措施: (一)、防止高处坠落措施 1.使用的脚手架必须是专业人员搭设并经检验合格后方可使用
严禁私自搭设
2.上下脚手架时,不要随意攀登,应从爬梯上下
3.高处作业时必须按要求扎好安全带,并将其固定在施工上方牢固可靠处
4.使用梯子登高作业时,梯子必须安放牢固,有防倾倒措
