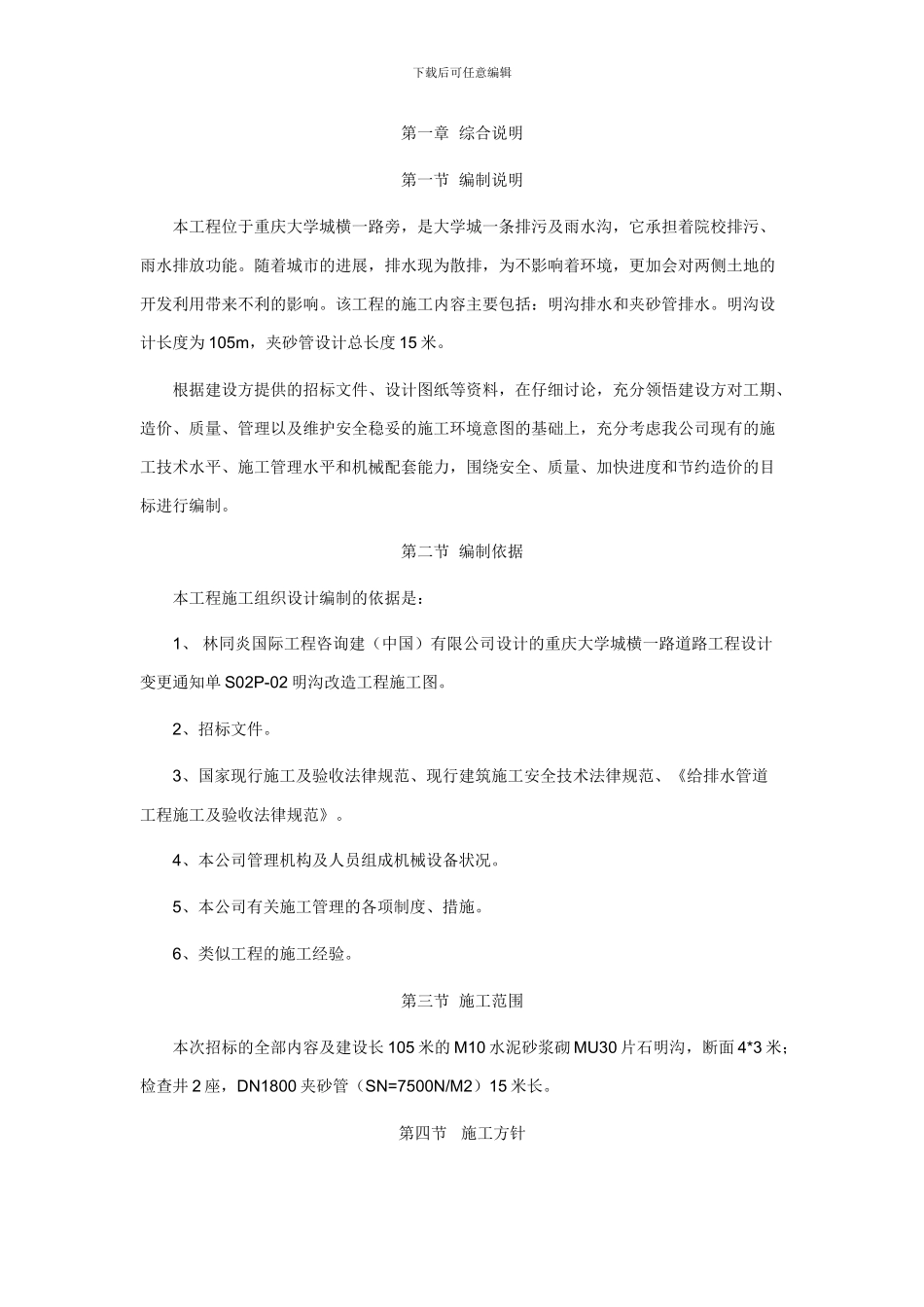

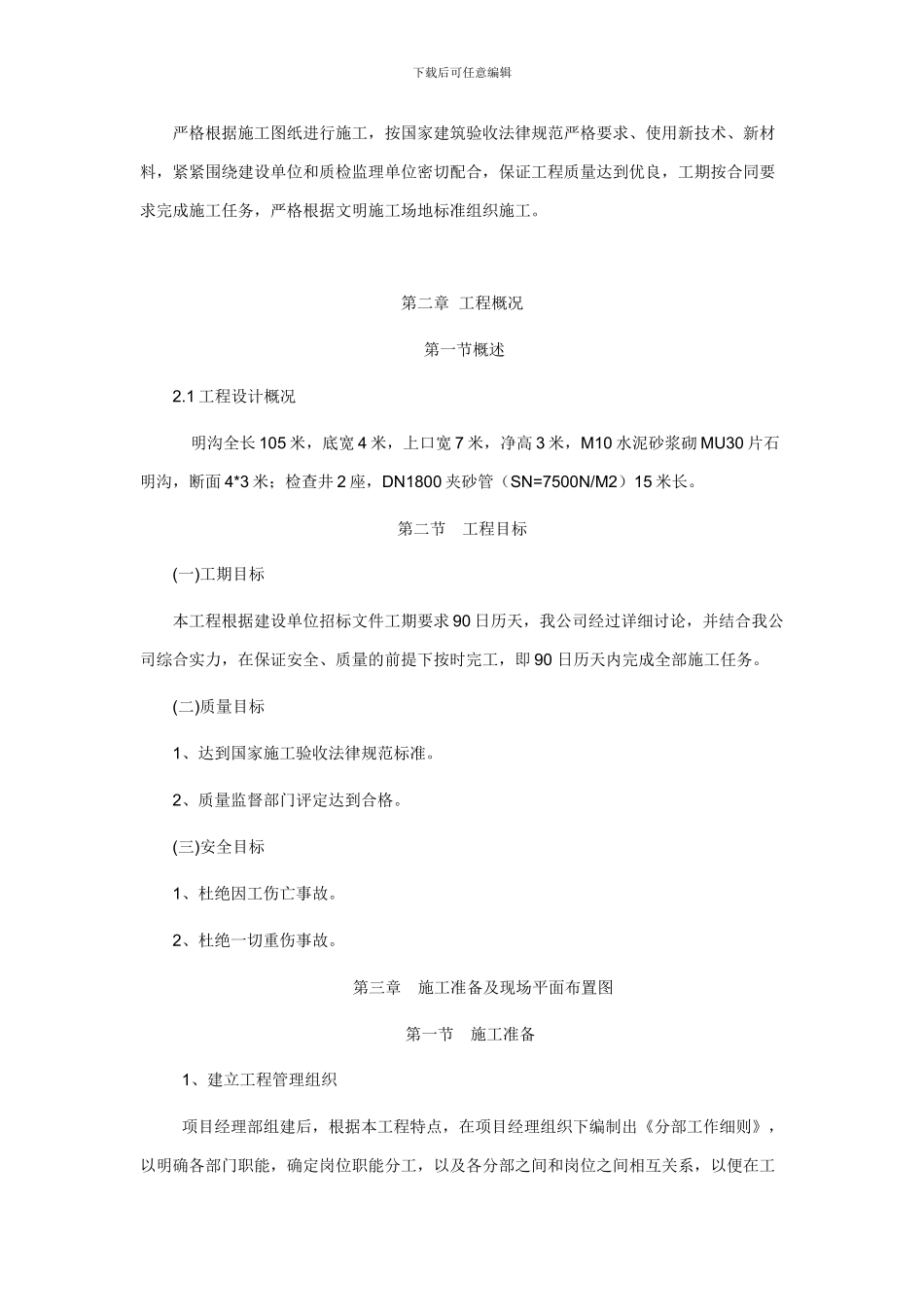

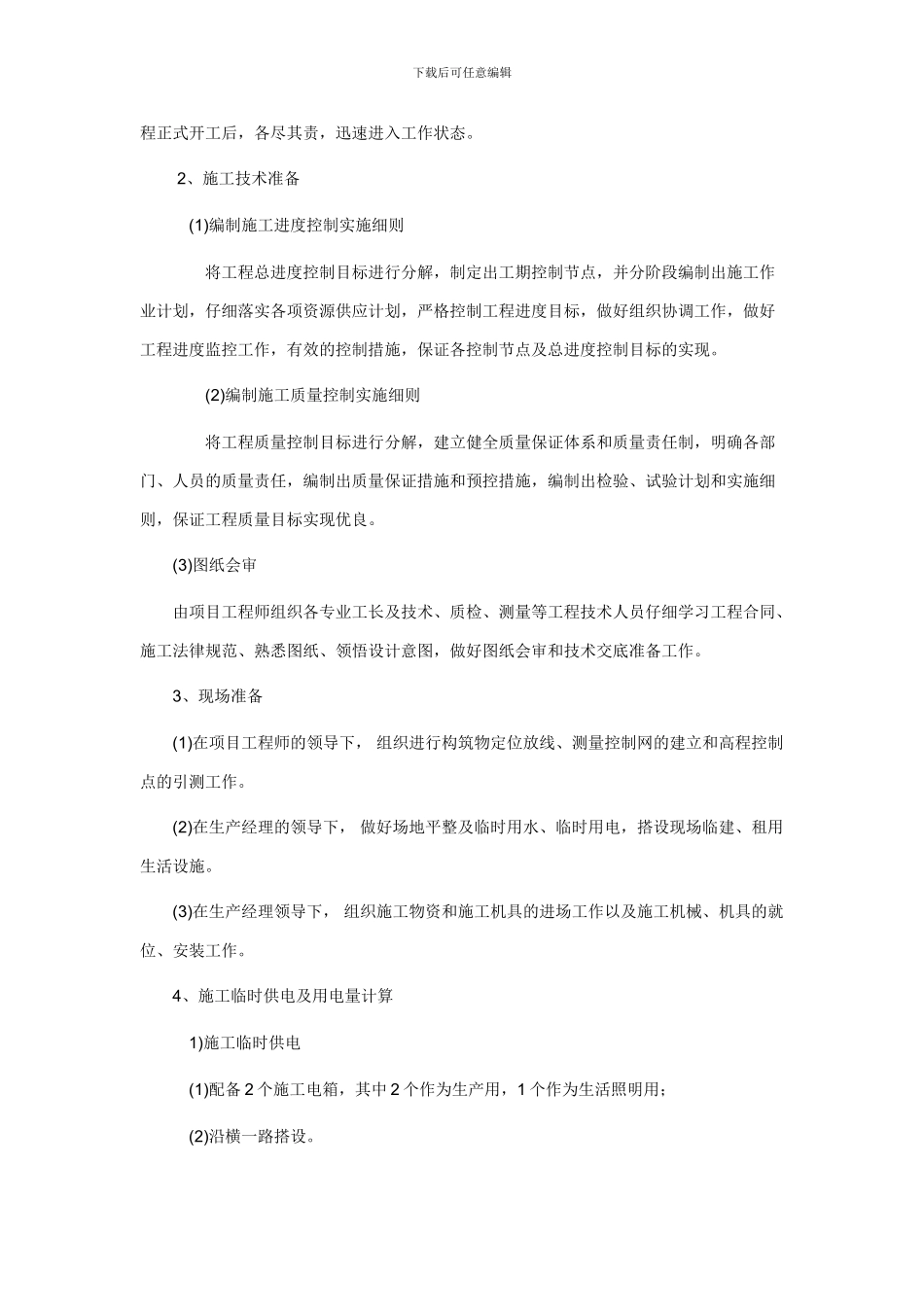

下载后可任意编辑第一章 综合说明第一节 编制说明本工程位于重庆大学城横一路旁,是大学城一条排污及雨水沟,它承担着院校排污、雨水排放功能。随着城市的进展,排水现为散排,为不影响着环境,更加会对两侧土地的开发利用带来不利的影响。该工程的施工内容主要包括:明沟排水和夹砂管排水。明沟设计长度为 105m,夹砂管设计总长度 15 米。根据建设方提供的招标文件、设计图纸等资料,在仔细讨论,充分领悟建设方对工期、造价、质量、管理以及维护安全稳妥的施工环境意图的基础上,充分考虑我公司现有的施工技术水平、施工管理水平和机械配套能力,围绕安全、质量、加快进度和节约造价的目标进行编制。第二节 编制依据本工程施工组织设计编制的依据是:1、 林同炎国际工程咨询建(中国)有限公司设计的重庆大学城横一路道路工程设计变更通知单 S02P-02 明沟改造工程施工图。2、招标文件。3、国家现行施工及验收法律规范、现行建筑施工安全技术法律规范、《给排水管道工程施工及验收法律规范》。4、本公司管理机构及人员组成机械设备状况。5、本公司有关施工管理的各项制度、措施。6、类似工程的施工经验。第三节 施工范围本次招标的全部内容及建设长 105 米的 M10 水泥砂浆砌 MU30 片石明沟,断面 4*3 米;检查井 2 座,DN1800 夹砂管(SN=7500N/M2)15 米长。第四节 施工方针下载后可任意编辑严格根据施工图纸进行施工,按国家建筑验收法律规范严格要求、使用新技术、新材料,紧紧围绕建设单位和质检监理单位密切配合,保证工程质量达到优良,工期按合同要求完成施工任务,严格根据文明施工场地标准组织施工。 第二章 工程概况 第一节概述2.1 工程设计概况 明沟全长 105 米,底宽 4 米,上口宽 7 米,净高 3 米,M10 水泥砂浆砌 MU30 片石明沟,断面 4*3 米;检查井 2 座,DN1800 夹砂管(SN=7500N/M2)15 米长。第二节 工程目标(一)工期目标本工程根据建设单位招标文件工期要求 90 日历天,我公司经过详细讨论,并结合我公司综合实力,在保证安全、质量的前提下按时完工,即 90 日历天内完成全部施工任务。(二)质量目标1、达到国家施工验收法律规范标准。2、质量监督部门评定达到合格。(三)安全目标1、杜绝因工伤亡事故。2、杜绝一切重伤事故。 第三章 施工准备及现场平面布置图 第一节 施工准备 1、建立工程管理组织 项目经理部组建后,根据本工程特点,在项目经理组织下编制出《分部...
