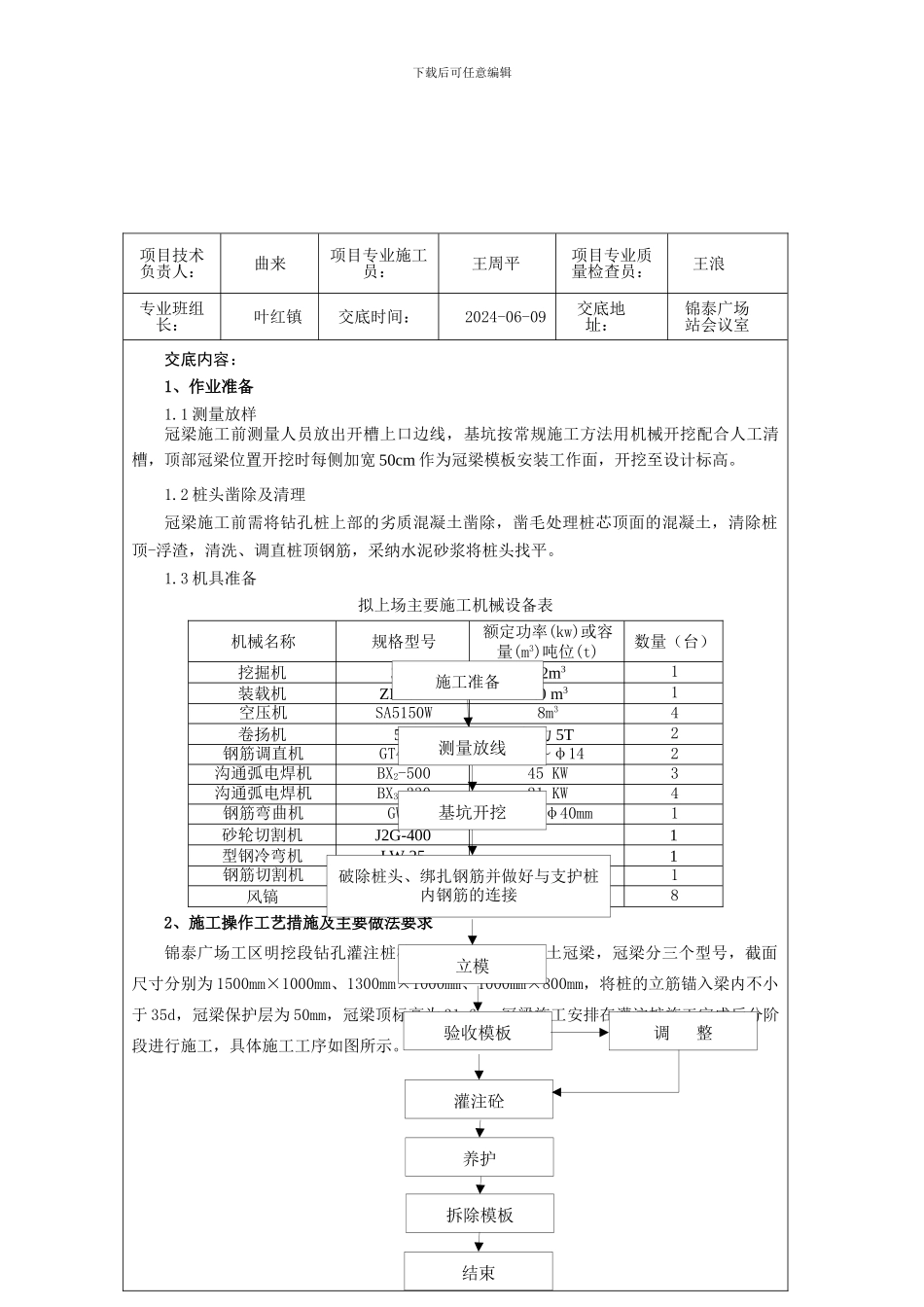

下载后可任意编辑锦泰广场站冠梁施工技术交底记录工程名称:长沙市地铁 2 号线锦泰广场站 编号:施工单位:中国中铁隧道集团有限公司 监理单位:上海地铁咨询监理科技有限公司下载后可任意编辑项目技术负责人:曲来项目专业施工员:王周平项目专业质量检查员:王浪专业班组长:叶红镇交底时间:2024-06-09交底地址:锦泰广场 站会议室 交底内容:1、作业准备1
1 测量放样冠梁施工前测量人员放出开槽上口边线,基坑按常规施工方法用机械开挖配合人工清槽,顶部冠梁位置开挖时每侧加宽 50cm 作为冠梁模板安装工作面,开挖至设计标高
2 桩头凿除及清理冠梁施工前需将钻孔桩上部的劣质混凝土凿除,凿毛处理桩芯顶面的混凝土,清除桩顶-浮渣,清洗、调直桩顶钢筋,采纳水泥砂浆将桩头找平
3 机具准备拟上场主要施工机械设备表 机械名称规格型号额定功率(kw)或容量(m3)吨位(t)数量(台)挖掘机3001
2m31装载机ZL40B2
0 m31空压机SA5150W8m34卷扬机5T拉力 5T2钢筋调直机GT4/14φ4~φ142沟通弧电焊机BX2-50045 KW3沟通弧电焊机BX3-33021 KW4钢筋弯曲机GW40φ6~φ40mm1砂轮切割机J2G-4001型钢冷弯机LW-251钢筋切割机GQ-40φ6~φ40mm1风镐C11-A20 KW82、施工操作工艺措施及主要做法要求锦泰广场工区明挖段钻孔灌注桩桩顶均设置钢筋混凝土冠梁,冠梁分三个型号,截面尺寸分别为 1500mm×1000mm、1300mm×1000mm、1000mm×800mm,将桩的立筋锚入梁内不小于 35d,冠梁保护层为 50mm,冠梁顶标高为 31
冠梁施工安排在灌注桩施工完成后分阶段进行施工,具体施工工序如图所示
立模施工准备测量放线基坑开挖破除桩头、绑扎钢筋并做好与支护桩内钢筋的连接验收模板调 整灌注砼养护拆除
