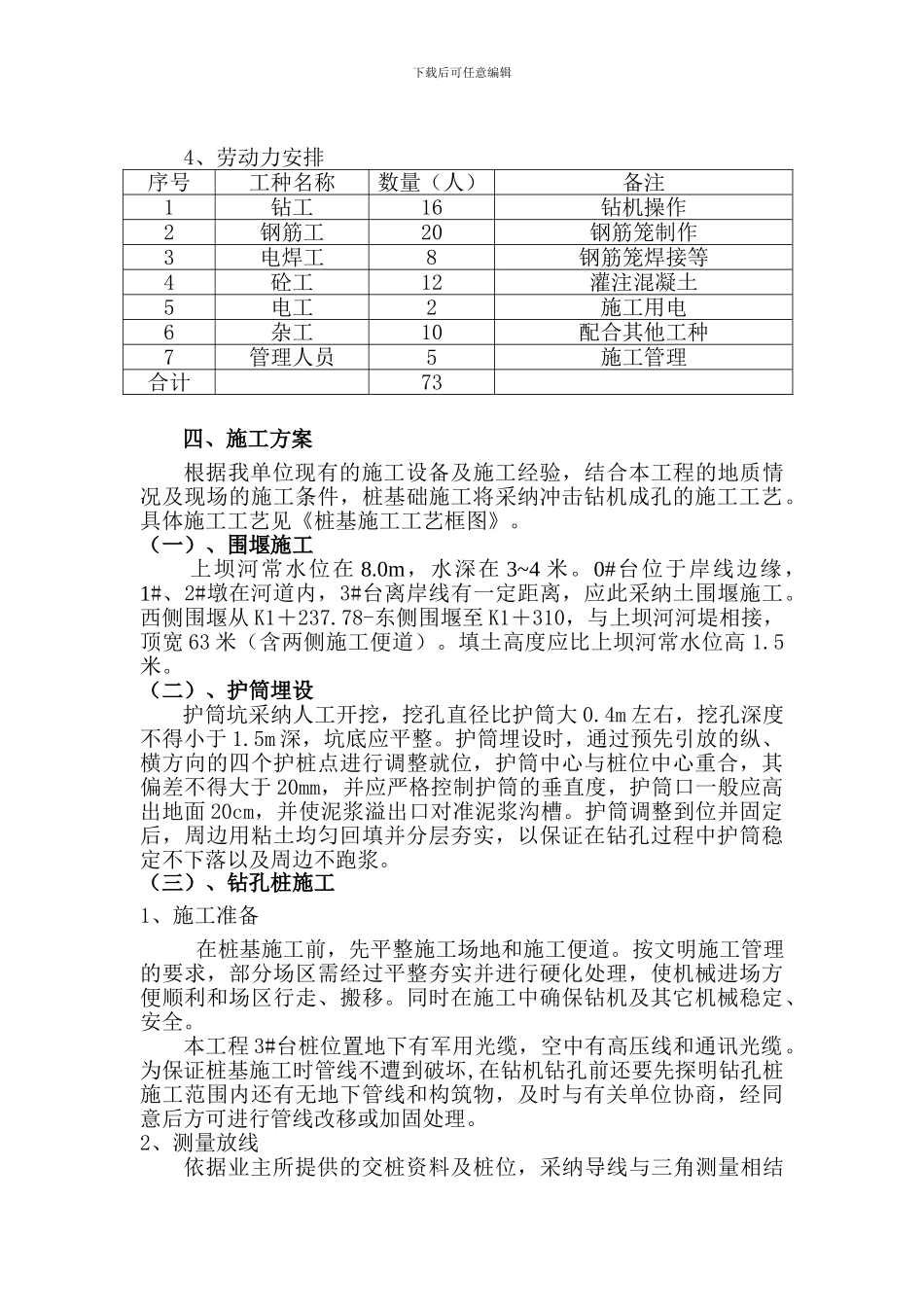

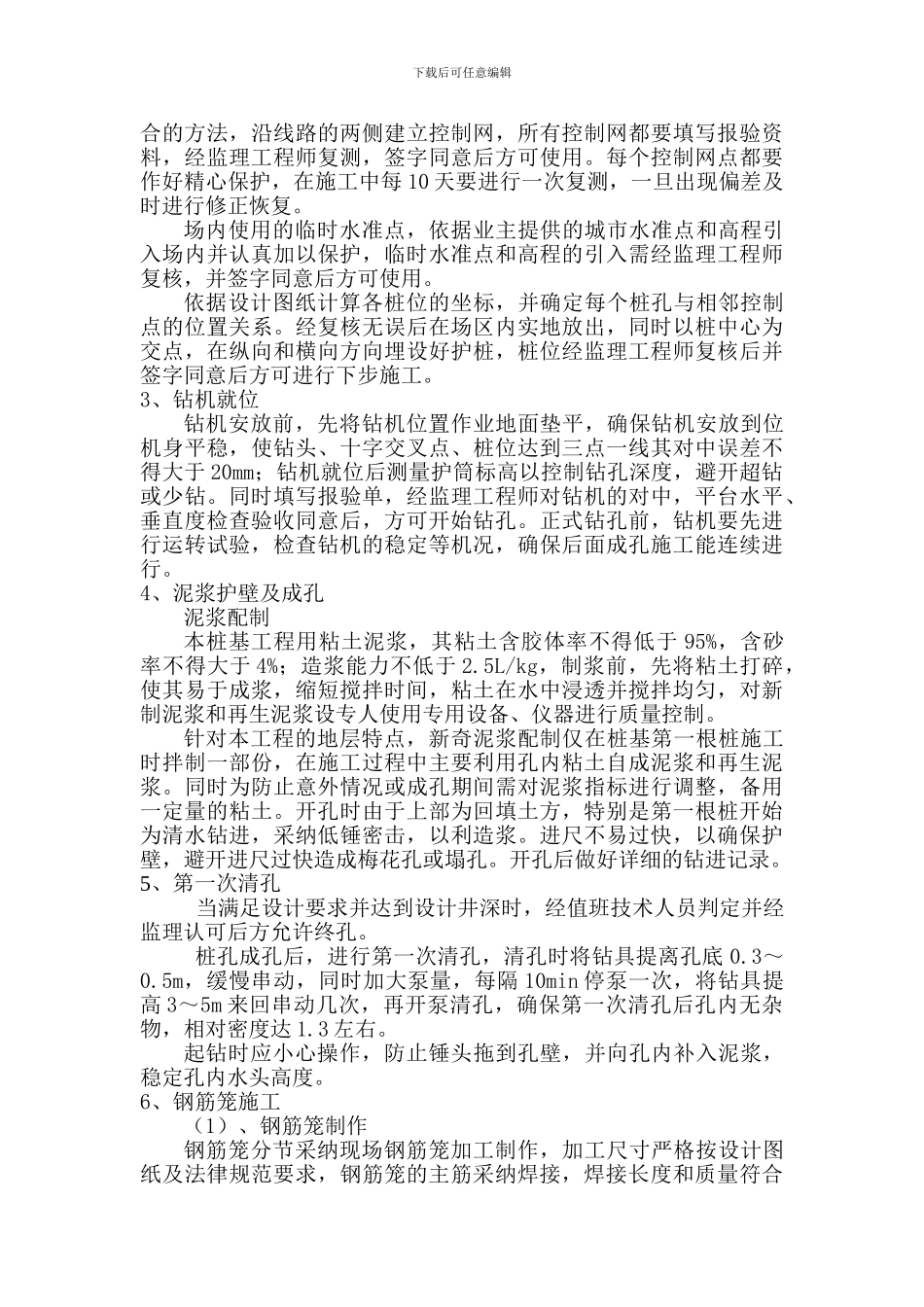

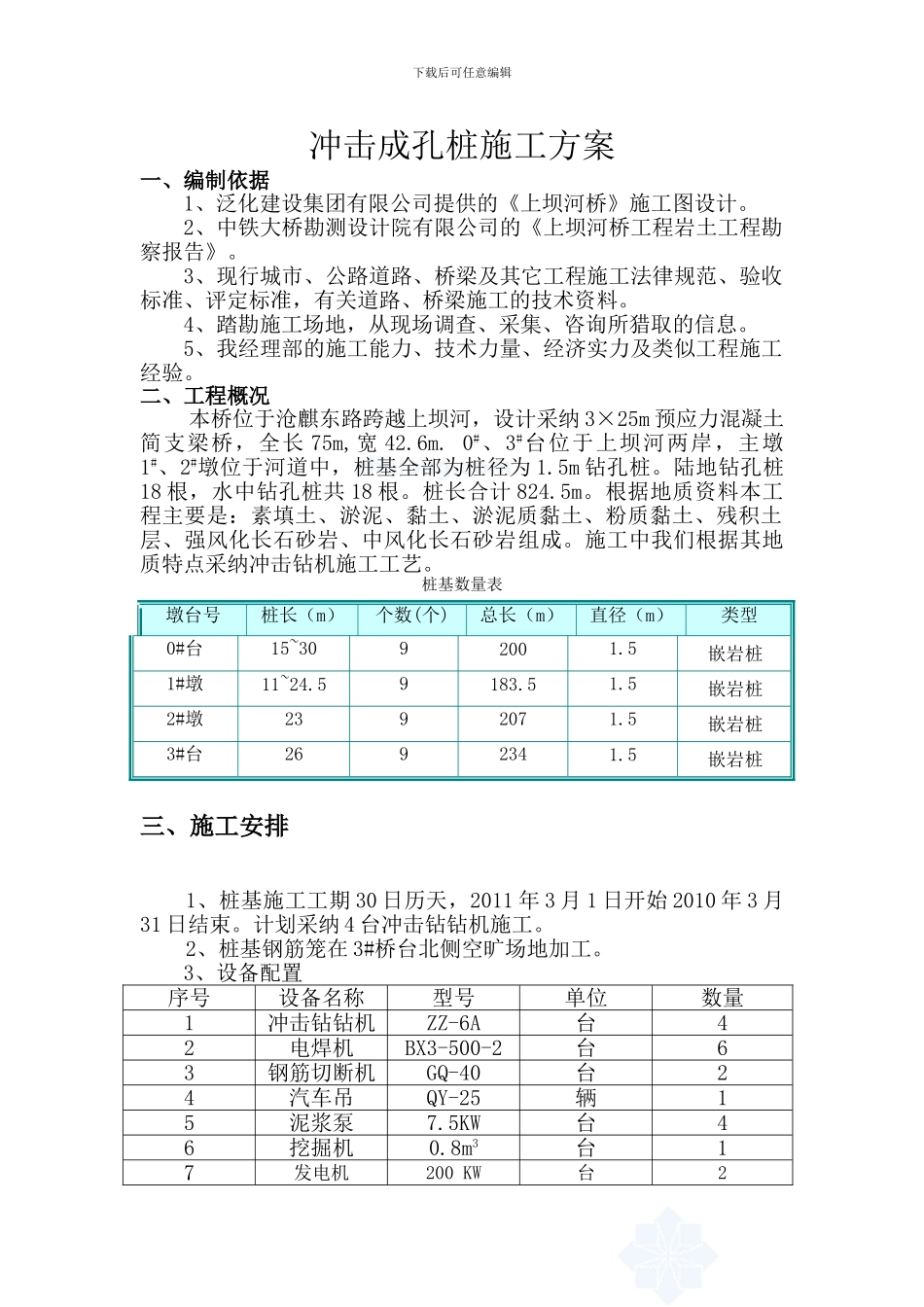

下载后可任意编辑冲击成孔桩施工方案一、编制依据1、泛化建设集团有限公司提供的《上坝河桥》施工图设计。2、中铁大桥勘测设计院有限公司的《上坝河桥工程岩土工程勘察报告》。3、现行城市、公路道路、桥梁及其它工程施工法律规范、验收标准、评定标准,有关道路、桥梁施工的技术资料。4、踏勘施工场地,从现场调查、采集、咨询所猎取的信息。5、我经理部的施工能力、技术力量、经济实力及类似工程施工经验。二、工程概况 本桥位于沧麒东路跨越上坝河,设计采纳 3×25m 预应力混凝土简支梁桥,全长 75m,宽 42.6m. 0#、3#台位于上坝河两岸,主墩1#、2#墩位于河道中,桩基全部为桩径为 1.5m 钻孔桩。陆地钻孔桩18 根,水中钻孔桩共 18 根。桩长合计 824.5m。根据地质资料本工程主要是:素填土、淤泥、黏土、淤泥质黏土、粉质黏土、残积土层、强风化长石砂岩、中风化长石砂岩组成。施工中我们根据其地质特点采纳冲击钻机施工工艺。桩基数量表墩台号桩长(m)个数(个)总长(m)直径(m)类型0#台15~3092001.5嵌岩桩1#墩11~24.59183.51.5嵌岩桩2#墩2392071.5嵌岩桩3#台2692341.5嵌岩桩三、施工安排1、桩基施工工期 30 日历天,2011 年 3 月 1 日开始 2010 年 3 月31 日结束。计划采纳 4 台冲击钻钻机施工。2、桩基钢筋笼在 3#桥台北侧空旷场地加工。3、设备配置序号设备名称型号单位数量1冲击钻钻机ZZ-6A台42电焊机BX3-500-2台63钢筋切断机GQ-40台24汽车吊QY-25辆15泥浆泵7.5KW台46挖掘机0.8m3台17发电机200 KW台2下载后可任意编辑4、劳动力安排序号工种名称数量(人)备注1钻工16钻机操作2钢筋工20钢筋笼制作3电焊工8钢筋笼焊接等4砼工12灌注混凝土5电工2施工用电6杂工10配合其他工种7管理人员5施工管理合计73四、施工方案根据我单位现有的施工设备及施工经验,结合本工程的地质情况及现场的施工条件,桩基础施工将采纳冲击钻机成孔的施工工艺。具体施工工艺见《桩基施工工艺框图》。(一)、围堰施工上坝河常水位在 8.0m,水深在 3~4 米。0#台位于岸线边缘,1#、2#墩在河道内,3#台离岸线有一定距离,应此采纳土围堰施工。西侧围堰从 K1+237.78-东侧围堰至 K1+310,与上坝河河堤相接,顶宽 63 米(含两侧施工便道)。填土高度应比上坝河常水位高 1.5米。(二)、护筒埋设护筒坑采纳人工开挖,挖孔直径比护筒大 0.4m 左右,挖孔深度不得小于 1.5m 深,坑底应平整。护筒埋设时,通过预先引放的纵、横方向的四...
