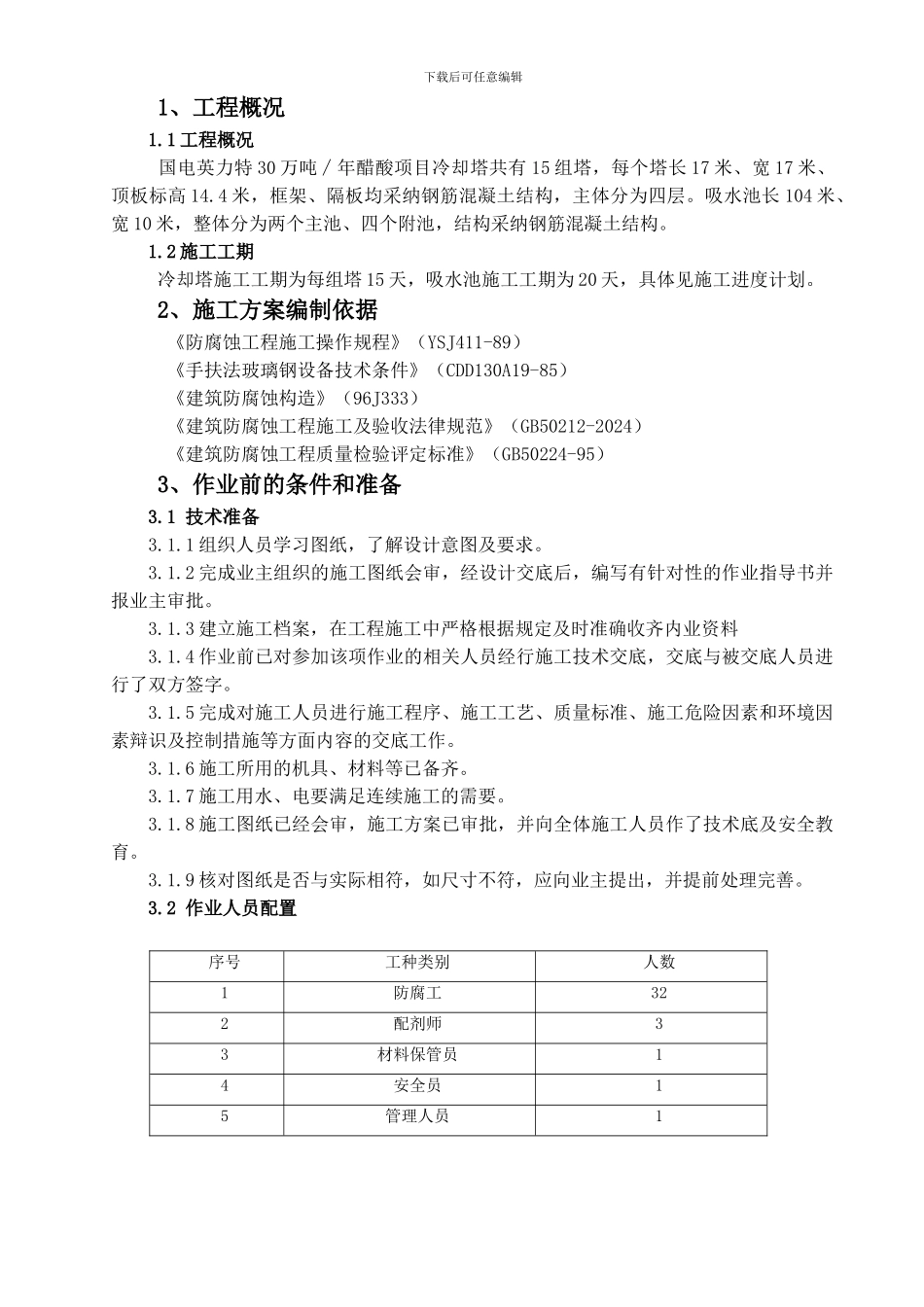

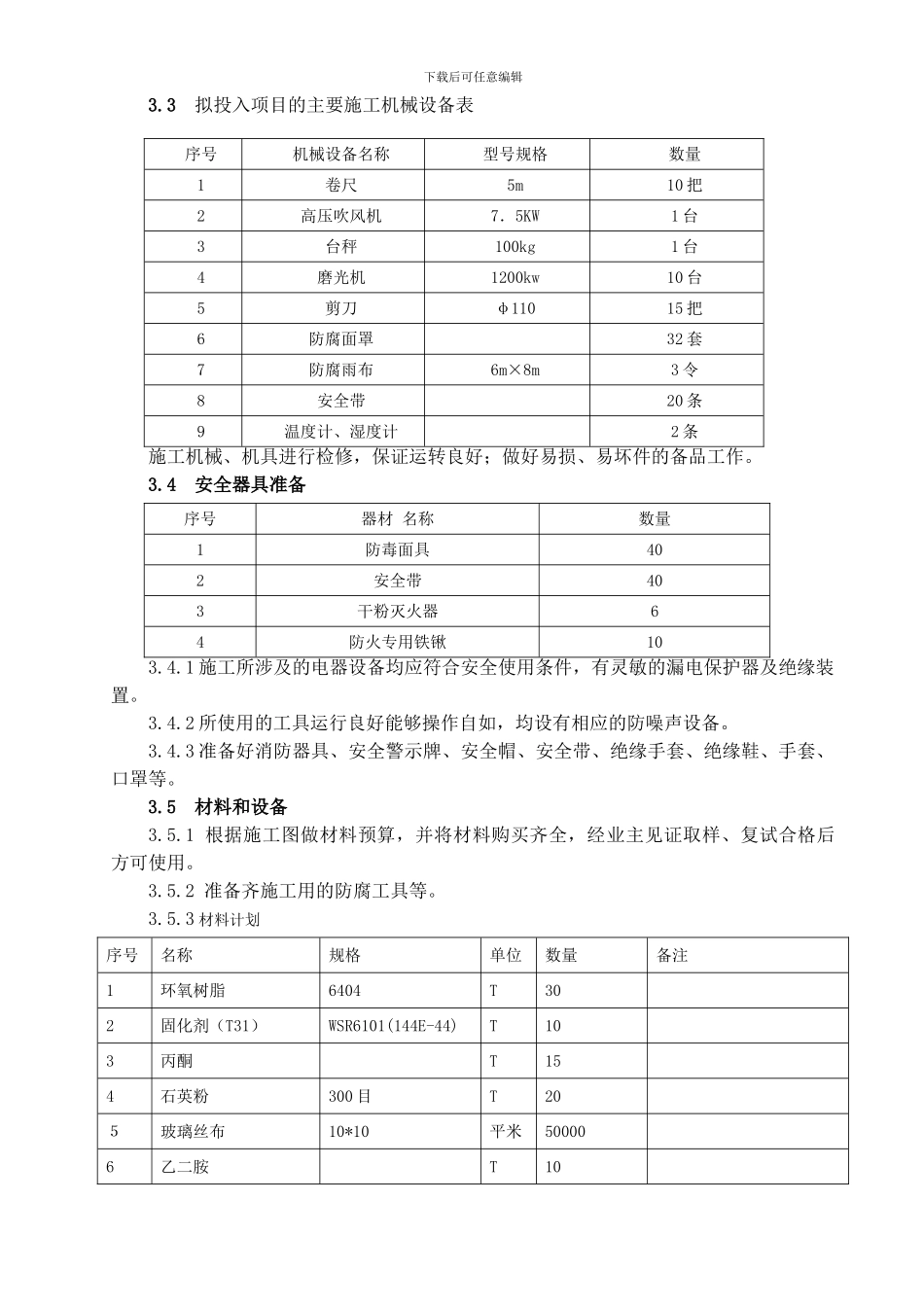

下载后可任意编辑国电宁夏英力特宁东煤基化学有限公司30 万 吨 / 年 醋 酸 项 目循 环 水 冷 却 塔 、 吸 水 池环 氧 玻 璃 钢 防 腐施工方案编 制 : 审 核 :批 准 :中 化 二 建 集 团 有 限 公 司国 电 英 力 特 醋 酸 工 程 项 目 部二 ○ 一 二 年 六 月下载后可任意编辑1、工程概况1.1 工程概况 国电英力特 30 万吨∕年醋酸项目冷却塔共有 15 组塔,每个塔长 17 米、宽 17 米、顶板标高 14.4 米,框架、隔板均采纳钢筋混凝土结构,主体分为四层。吸水池长 104 米、宽 10 米,整体分为两个主池、四个附池,结构采纳钢筋混凝土结构。1.2 施工工期 冷却塔施工工期为每组塔 15 天,吸水池施工工期为 20 天,具体见施工进度计划。2、施工方案编制依据 《防腐蚀工程施工操作规程》(YSJ411-89) 《手扶法玻璃钢设备技术条件》(CDD130A19-85) 《建筑防腐蚀构造》(96J333) 《建筑防腐蚀工程施工及验收法律规范》(GB50212-2024) 《建筑防腐蚀工程质量检验评定标准》(GB50224-95)3、作业前的条件和准备3.1 技术准备3.1.1 组织人员学习图纸,了解设计意图及要求。3.1.2 完成业主组织的施工图纸会审,经设计交底后,编写有针对性的作业指导书并报业主审批。3.1.3 建立施工档案,在工程施工中严格根据规定及时准确收齐内业资料3.1.4 作业前已对参加该项作业的相关人员经行施工技术交底,交底与被交底人员进行了双方签字。3.1.5 完成对施工人员进行施工程序、施工工艺、质量标准、施工危险因素和环境因素辩识及控制措施等方面内容的交底工作。3.1.6 施工所用的机具、材料等已备齐。3.1.7 施工用水、电要满足连续施工的需要。3.1.8 施工图纸已经会审,施工方案已审批,并向全体施工人员作了技术底及安全教育。3.1.9 核对图纸是否与实际相符,如尺寸不符,应向业主提出,并提前处理完善。3.2 作业人员配置序号工种类别人数1防腐工322配剂师33材料保管员14安全员15管理人员1下载后可任意编辑3.3 拟投入项目的主要施工机械设备表序号机械设备名称型号规格数量1卷尺5m10 把2高压吹风机7.5KW1 台3台秤100kg1 台4磨光机1200kw10 台5剪刀φ11015 把6防腐面罩32 套7防腐雨布6m×8m3 令8安全带20 条9温度计、湿度计2 条施工机械、机具进行检修,保证运转良好;做好易损、易坏件的备品工作。3.4 安全器具准备序号器材 名称数量1防毒面具402安全...
