下载后可任意编辑函谷关隧道施工1、工法介绍1)、全段面 Ⅱ、Ⅲ级单线,Ⅱ级双线
2)、台阶法 Ⅳ、Ⅴ级单线,Ⅲ、Ⅳ级石质双线
3)、CRD 法 双线,Ⅳ级软岩、土质
4)、双侧壁法 双线及大跨,Ⅳ、Ⅴ级软岩,Ⅴ级土质
5)、分部开挖 大跨、多层、浅埋的地铁车站2

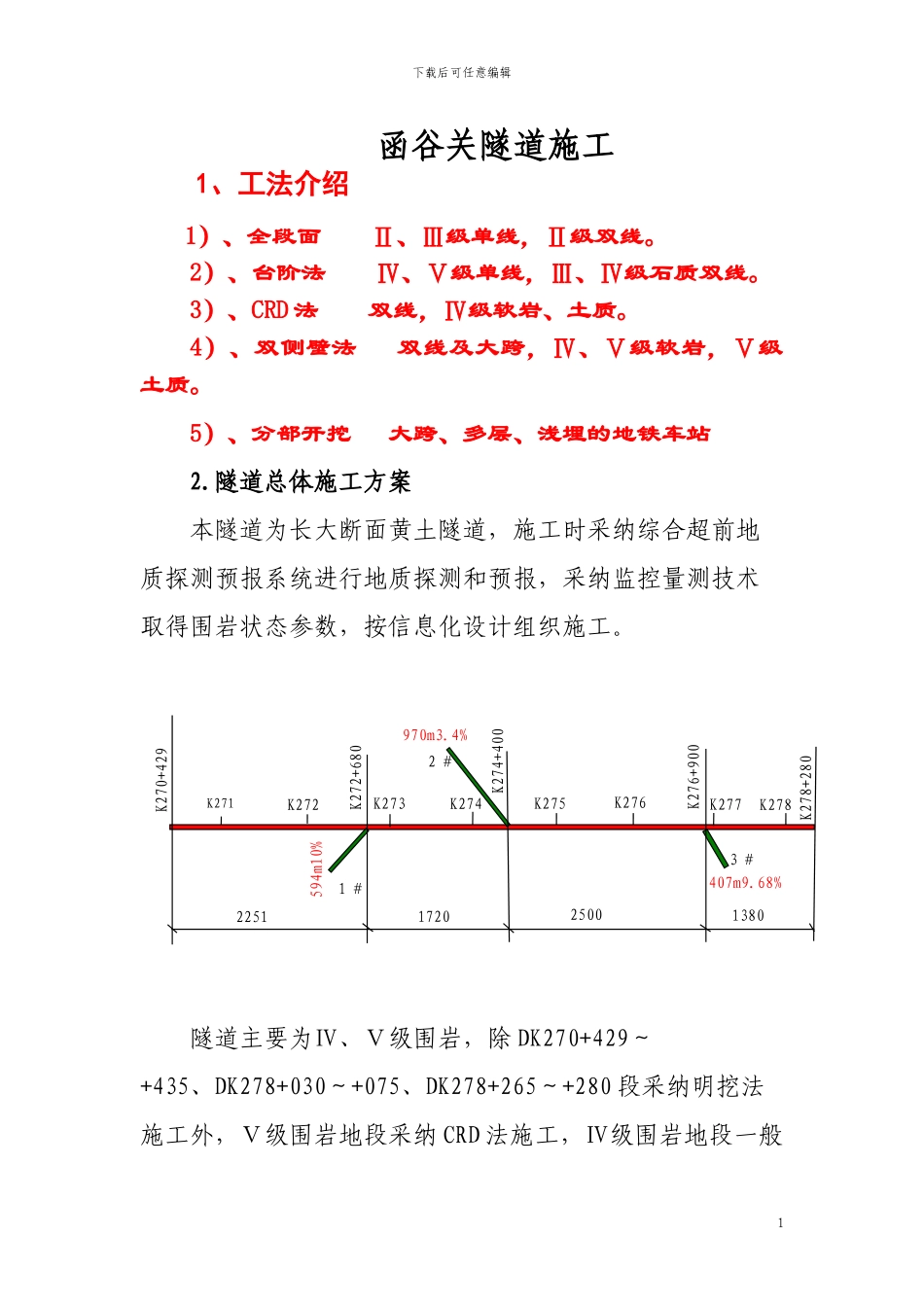

隧道总体施工方案本隧道为长大断面黄土隧道,施工时采纳综合超前地质探测预报系统进行地质探测和预报,采纳监控量测技术取得围岩状态参数,按信息化设计组织施工
隧道主要为Ⅳ、Ⅴ级围岩,除 DK270+429~+435、DK278+030~+075、DK278+265~+280 段采纳明挖法施工外,Ⅴ级围岩地段采纳 CRD 法施工,Ⅳ级围岩地段一般2251172025001380K271K272K273K274K275K276K277K2782 #3 #K270+429K272+680K274+400K276+900K278+280594m10%970m3
4%407m9
68%1 #1下载后可任意编辑采纳弧形分部开挖;当地下水较大、土体垂直节理发育、稳定性较差时采纳 CD 法开挖;当隧道埋深较浅、洞室稳定性差时采纳 CRD 法施工
横洞、斜井采纳台阶法施工,Ⅴ级围岩错车道地段稳定性差时采纳 CRD 法施工
隧道各工区均采纳无轨运输方式组织施工,弧形分部开挖法、CD 法、CRD 法施工采纳人工配合机械开挖,隧道挖装机装碴,自卸汽车运碴至弃碴场
隧道内设置全环钢架加强支护,锚喷支护采纳湿喷机喷砼, DK270+435~+465、DK278+000~+030、DK278+075~+105、DK278+235~+265 段采纳大管棚施工;DK271+005~+020、DK271+468~+500、DK271+700~+722 设置拱部双层小导管超前支护施工,其余洞身Ⅴ级围岩拱部设置单层小导管超前支护施工
隧道砼衬砌利用仰拱栈桥先行
