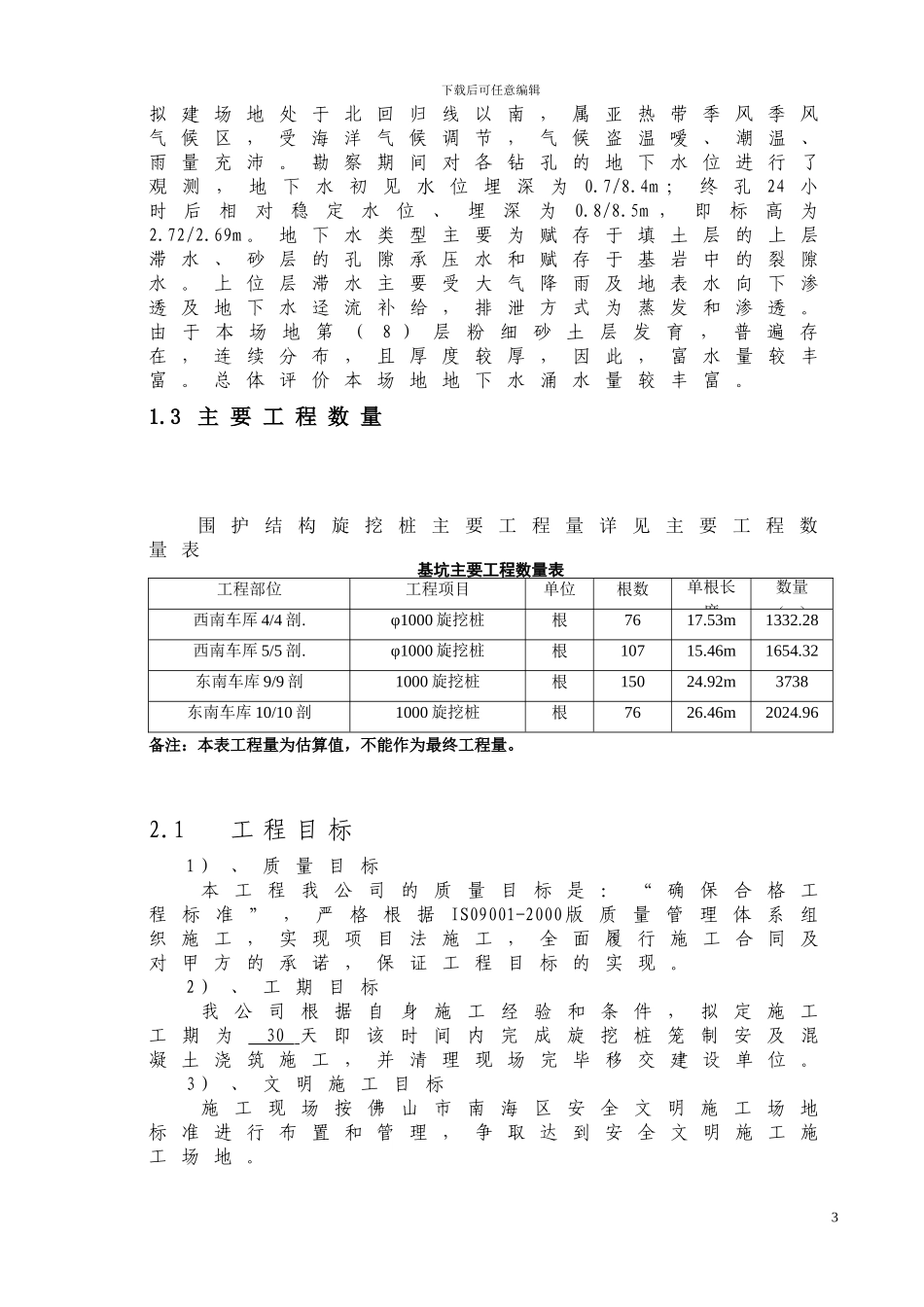

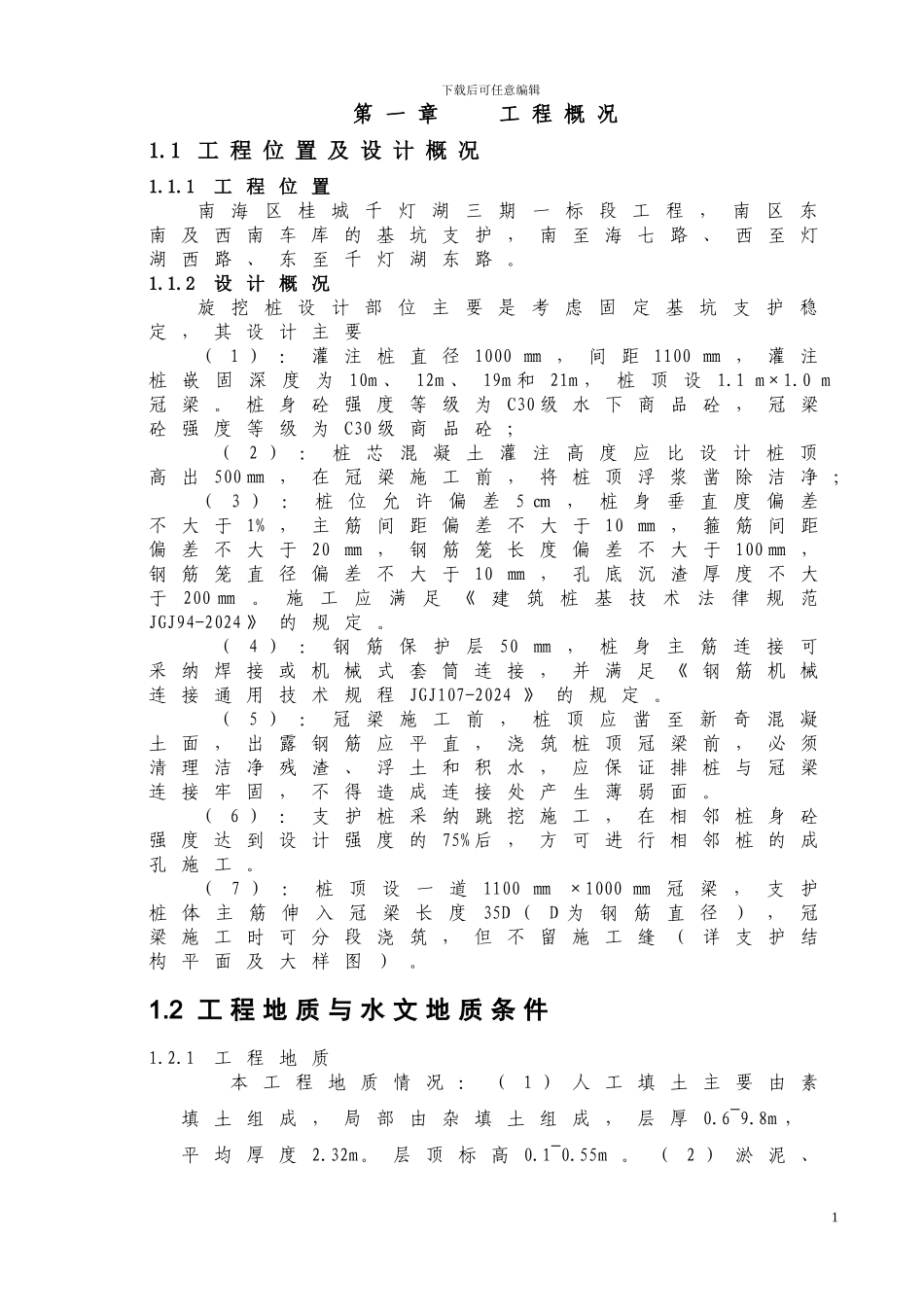

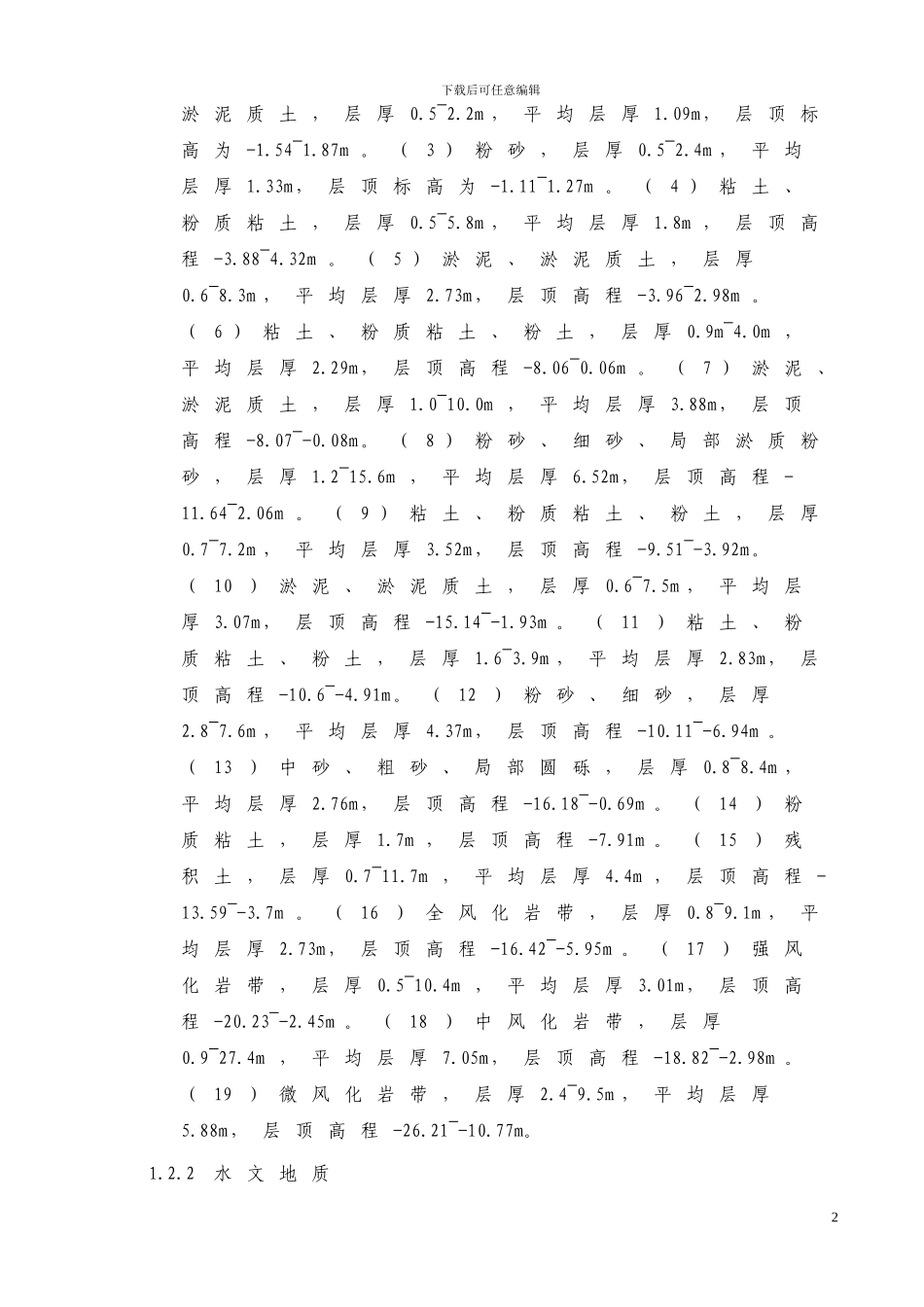

下载后可任意编辑第 一 章 工 程 概 况1.1 工 程 位 置 及 设 计 概 况1.1.1 工 程 位 置南 海 区 桂 城 千 灯 湖 三 期 一 标 段 工 程 , 南 区 东南 及 西 南 车 库 的 基 坑 支 护 , 南 至 海 七 路 、 西 至 灯湖 西 路 、 东 至 千 灯 湖 东 路 。1.1.2 设 计 概 况旋 挖 桩 设 计 部 位 主 要 是 考 虑 固 定 基 坑 支 护 稳定 , 其 设 计 主 要( 1 ) : 灌 注 桩 直 径 1000 ㎜ , 间 距 1100 ㎜ , 灌 注桩 嵌 固 深 度 为 10m 、 12m 、 19m 和 21m , 桩 顶 设 1.1 m×1.0 m冠 梁 。 桩 身 砼 强 度 等 级 为 C30 级 水 下 商 品 砼 , 冠 梁砼 强 度 等 级 为 C30 级 商 品 砼 ; ( 2 ) : 桩 芯 混 凝 土 灌 注 高 度 应 比 设 计 桩 顶高 出 500 ㎜ , 在 冠 梁 施 工 前 , 将 桩 顶 浮 浆 凿 除 洁 净 ;( 3 ) : 桩 位 允 许 偏 差5 ㎝ , 桩 身 垂 直 度 偏 差不 大 于 1% , 主 筋 间 距 偏 差 不 大 于 10 ㎜ , 箍 筋 间 距偏 差 不 大 于 20 ㎜ , 钢 筋 笼 长 度 偏 差 不 大 于 100 ㎜ ,钢 筋 笼 直 径 偏 差 不 大 于 10 ㎜ , 孔 底 沉 渣 厚 度 不 大于200 ㎜。施工应满足《建筑桩基技术法律规范JGJ94-2024 》 的 规 定 。 ( 4 ) : 钢 筋 保 护 层50 ㎜ , 桩 身 主 筋 连 接 可采 纳 焊 接 或 机 械 式 套 筒 连 接 , 并 满 足 《 钢 筋 机 械连 接 通 用 技 术 规 程 JGJ107-2024 》 的 规 定 。 ( 5 ) : 冠 梁 施 工 前 , 桩 顶 应 凿 至 新 奇 混 凝土 面 , 出 露 钢 筋 应 平 直 , 浇 筑 桩 顶 冠 梁 前 , 必 须清 理 洁 净 残 渣 、 浮 土 和 积 水 , 应 保 证 排 桩 与 冠 梁连 接 牢 固 , 不 得 造 成 连 接 处 产 生 薄 弱 面 。( 6 ) : 支 护 桩 采 纳 跳 挖 施 工 , 在 相 邻 桩 身 砼强 度 达 到 设 计 强 度 的 75% 后 , 方 可 进 行 相 邻 桩 的 成孔 施 工 。(7 ) : 桩 顶 ...
