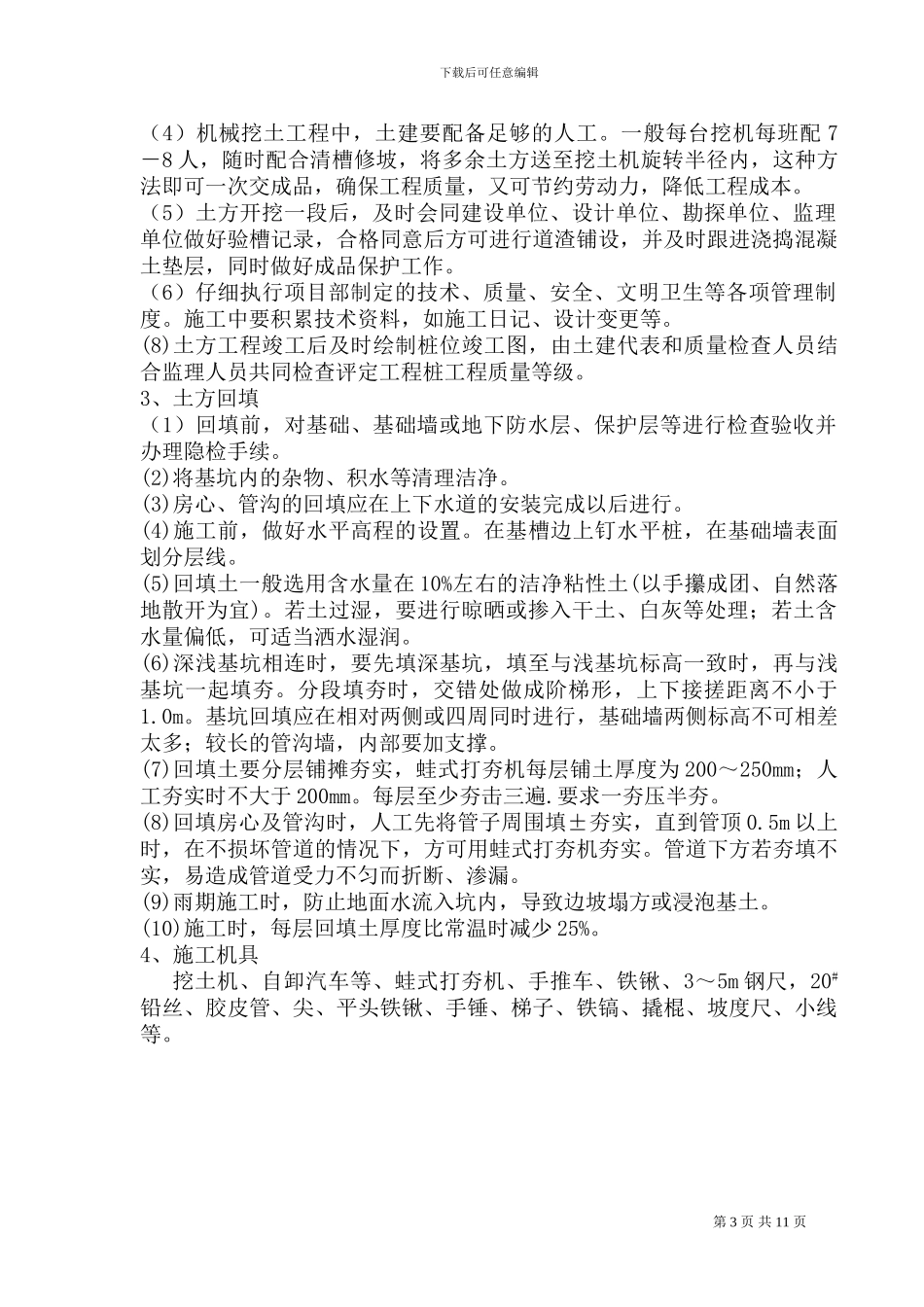

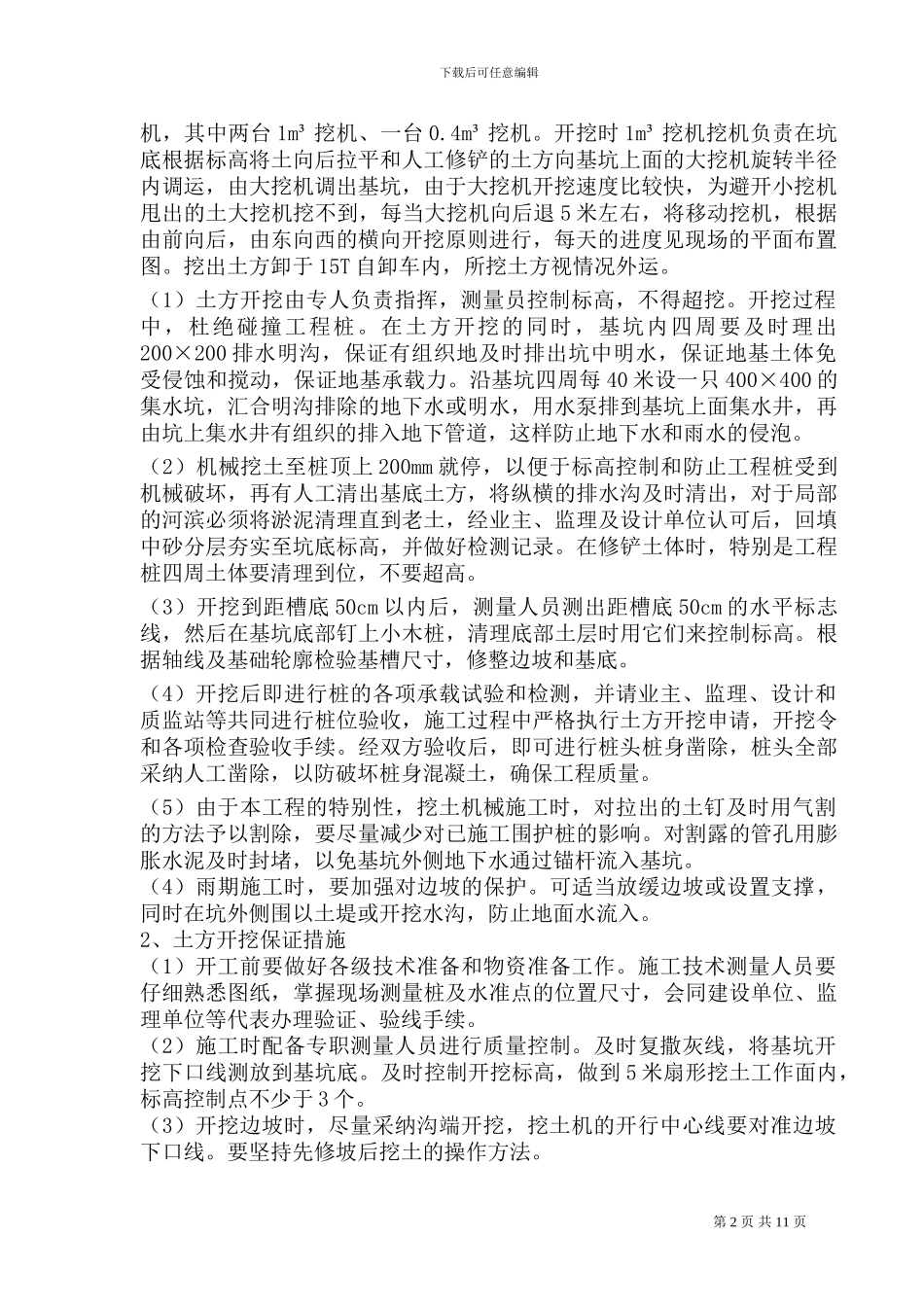

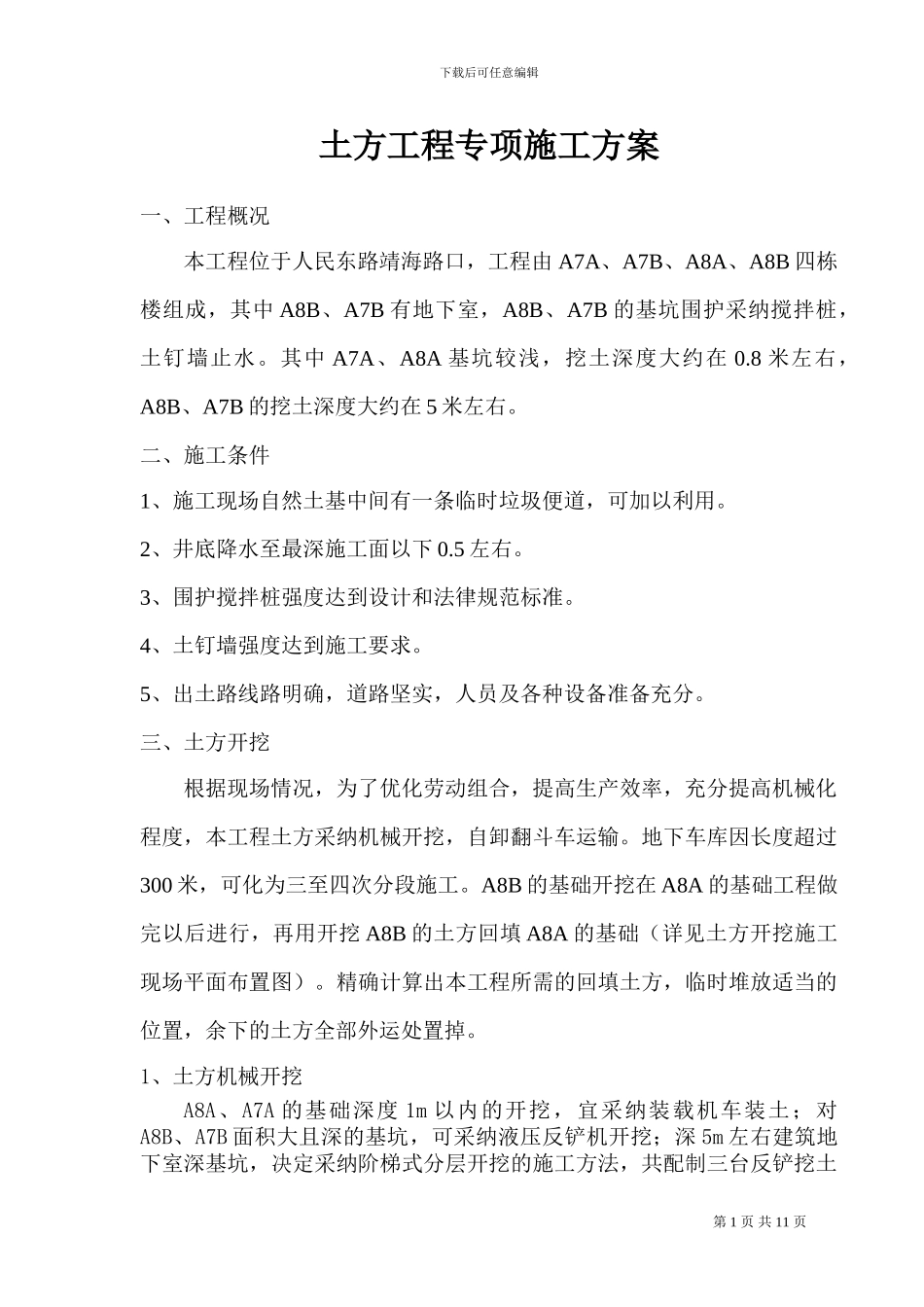

下载后可任意编辑土方工程专项施工方案一、工程概况本工程位于人民东路靖海路口,工程由 A7A、A7B、A8A、A8B 四栋楼组成,其中 A8B、A7B 有地下室,A8B、A7B 的基坑围护采纳搅拌桩,土钉墙止水
其中 A7A、A8A 基坑较浅,挖土深度大约在 0
8 米左右,A8B、A7B 的挖土深度大约在 5 米左右
二、施工条件1、施工现场自然土基中间有一条临时垃圾便道,可加以利用
2、井底降水至最深施工面以下 0
3、围护搅拌桩强度达到设计和法律规范标准
4、土钉墙强度达到施工要求
5、出土路线路明确,道路坚实,人员及各种设备准备充分
三、土方开挖根据现场情况,为了优化劳动组合,提高生产效率,充分提高机械化程度,本工程土方采纳机械开挖,自卸翻斗车运输
地下车库因长度超过300 米,可化为三至四次分段施工
A8B 的基础开挖在 A8A 的基础工程做完以后进行,再用开挖 A8B 的土方回填 A8A 的基础(详见土方开挖施工现场平面布置图)
精确计算出本工程所需的回填土方,临时堆放适当的位置,余下的土方全部外运处置掉
1、土方机械开挖A8A、A7A 的基础深度 1m 以内的开挖,宜采纳装载机车装土;对A8B、A7B 面积大且深的基坑,可采纳液压反铲机开挖;深 5m 左右建筑地下室深基坑,决定采纳阶梯式分层开挖的施工方法,共配制三台反铲挖土第 1 页 共 11 页下载后可任意编辑机,其中两台 1m³ 挖机、一台 0
4m³ 挖机
开挖时 1m³ 挖机挖机负责在坑底根据标高将土向后拉平和人工修铲的土方向基坑上面的大挖机旋转半径内调运,由大挖机调出基坑,由于大挖机开挖速度比较快,为避开小挖机甩出的土大挖机挖不到,每当大挖机向后退 5 米左右,将移动挖机,根据由前向后,由东向西的横向开挖原则进行,每天的进度见现场的平面布置图
挖出土方卸于 15T 自卸车内,所挖土方视情况外
