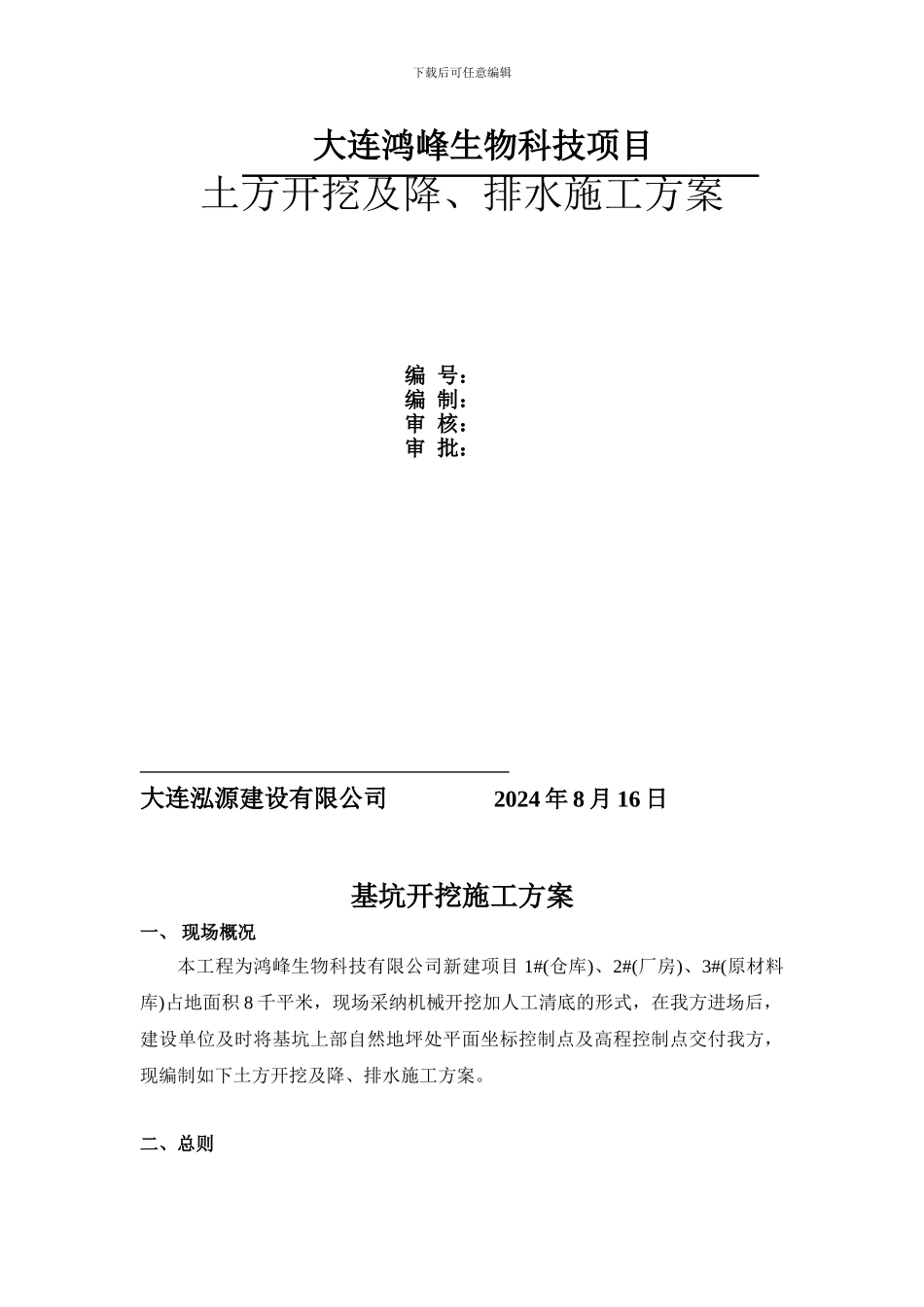

下载后可任意编辑 大连鸿峰生物科技项目土方开挖及降、排水施工方案编 号:编 制:审 核:审 批: 大连泓源建设有限公司 2024 年 8 月 16 日基坑开挖施工方案一、 现场概况本工程为鸿峰生物科技有限公司新建项目 1#(仓库)、2#(厂房)、3#(原材料库)占地面积 8 千平米,现场采纳机械开挖加人工清底的形式,在我方进场后,建设单位及时将基坑上部自然地坪处平面坐标控制点及高程控制点交付我方,现编制如下土方开挖及降、排水施工方案

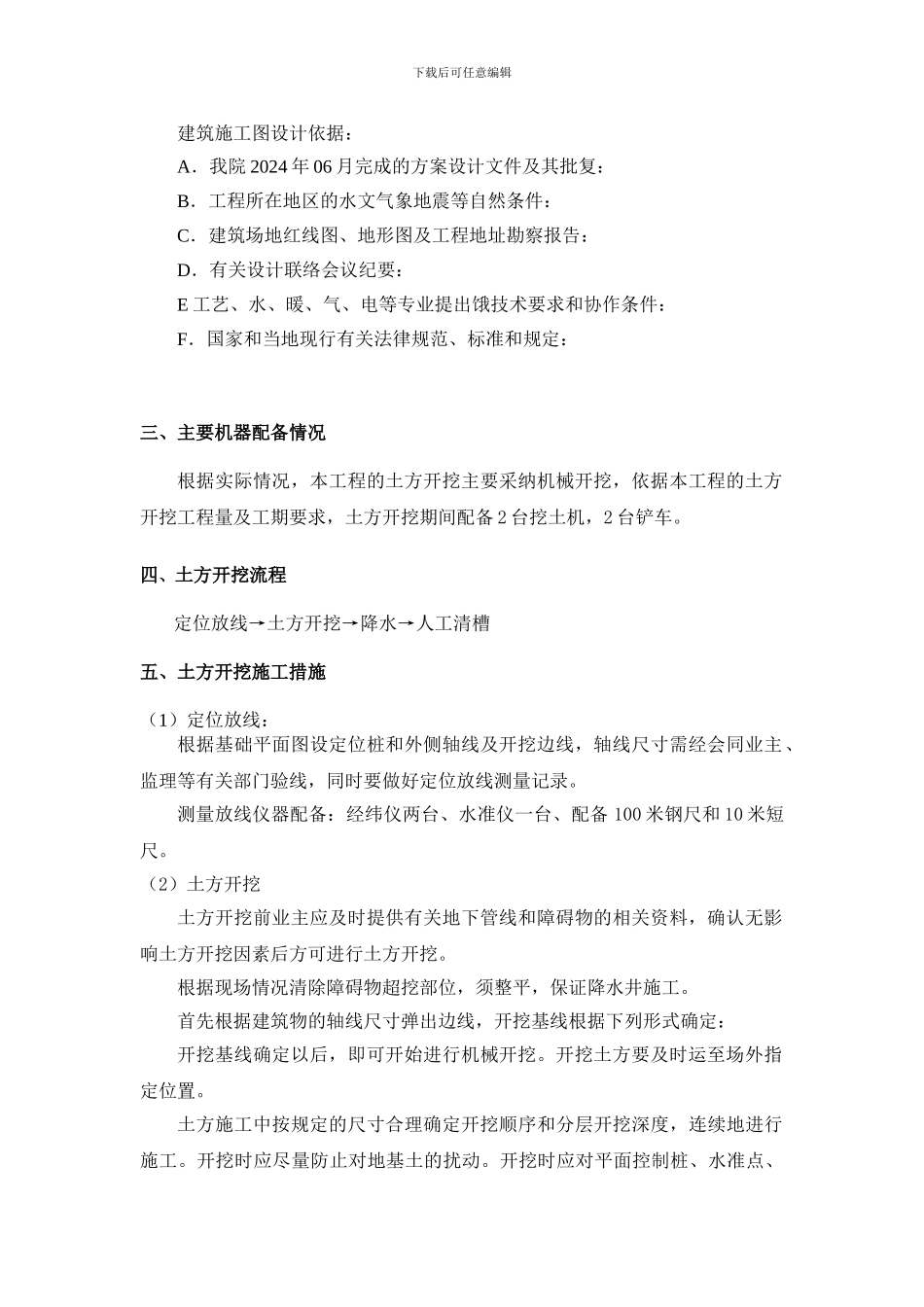

二、总则下载后可任意编辑建筑施工图设计依据:A.我院 2024 年 06 月完成的方案设计文件及其批复:B.工程所在地区的水文气象地震等自然条件:C.建筑场地红线图、地形图及工程地址勘察报告:D.有关设计联络会议纪要:E 工艺、水、暖、气、电等专业提出饿技术要求和协作条件:F.国家和当地现行有关法律规范、标准和规定:三、主要机器配备情况根据实际情况,本工程的土方开挖主要采纳机械开挖,依据本工程的土方开挖工程量及工期要求,土方开挖期间配备 2 台挖土机,2 台铲车
四、土方开挖流程 定位放线→土方开挖→降水→人工清槽五、土方开挖施工措施(1)定位放线:根据基础平面图设定位桩和外侧轴线及开挖边线,轴线尺寸需经会同业主、监理等有关部门验线,同时要做好定位放线测量记录
测量放线仪器配备:经纬仪两台、水准仪一台、配备 100 米钢尺和 10 米短尺
(2)土方开挖土方开挖前业主应及时提供有关地下管线和障碍物的相关资料,确认无影响土方开挖因素后方可进行土方开挖
根据现场情况清除障碍物超挖部位,须整平,保证降水井施工
首先根据建筑物的轴线尺寸弹出边线,开挖基线根据下列形式确定:开挖基线确定以后,即可开始进行机械开挖
开挖土方要及时运至场外指定位置
土方施工中按规定的尺寸合理确定开挖顺序和分层开挖深度,连续地进行施工
开挖时应尽量防止对地基土的扰动
