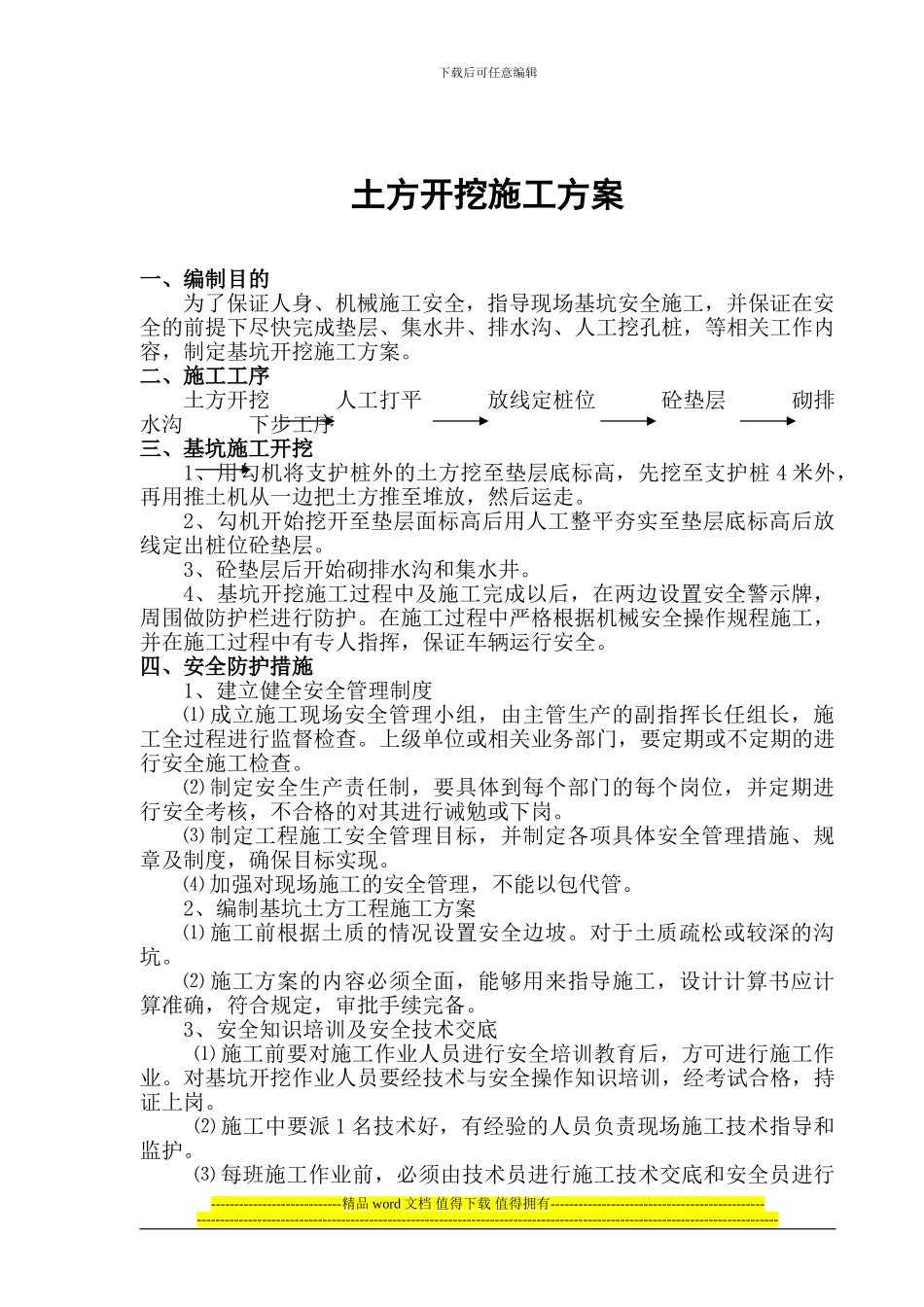

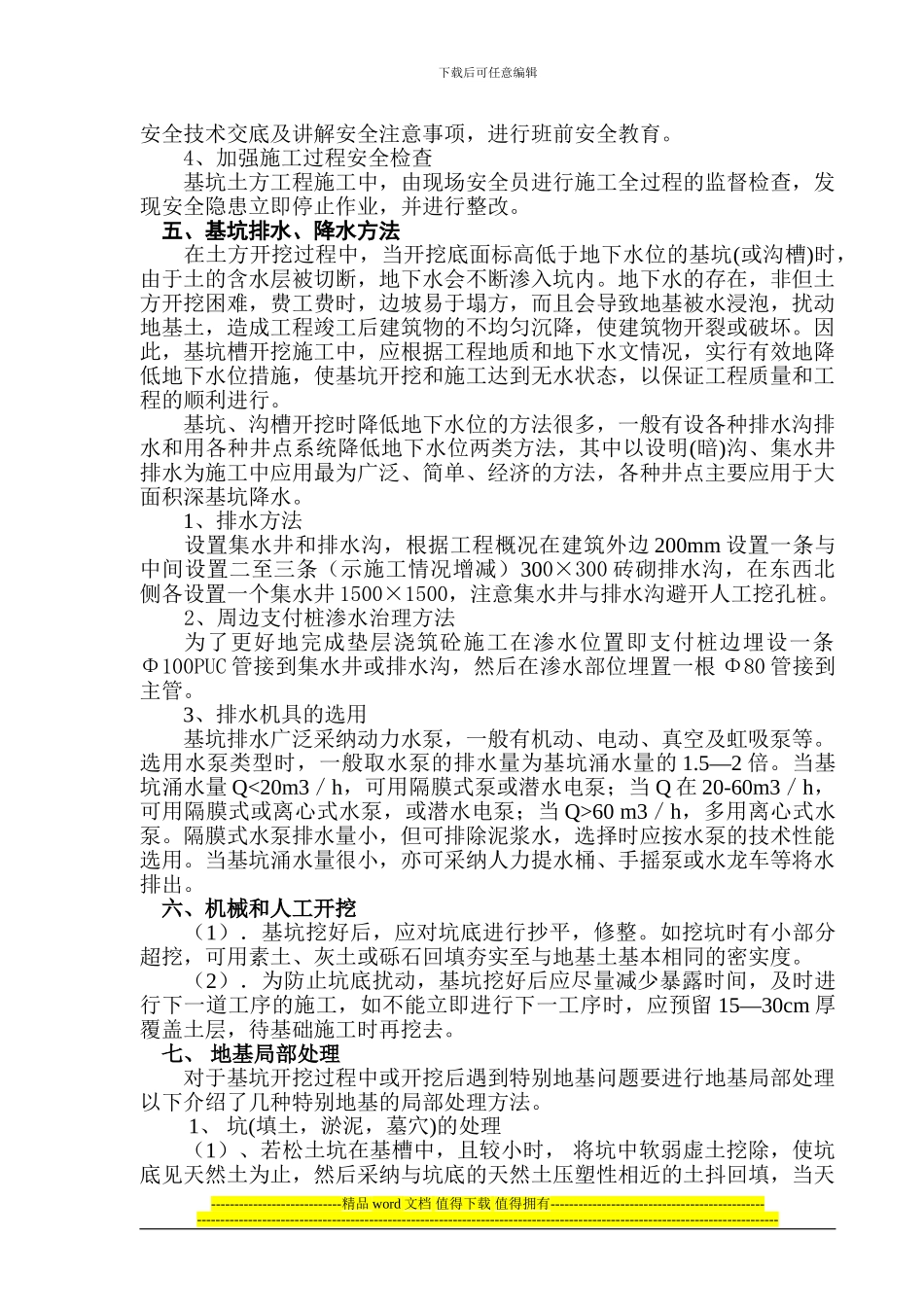

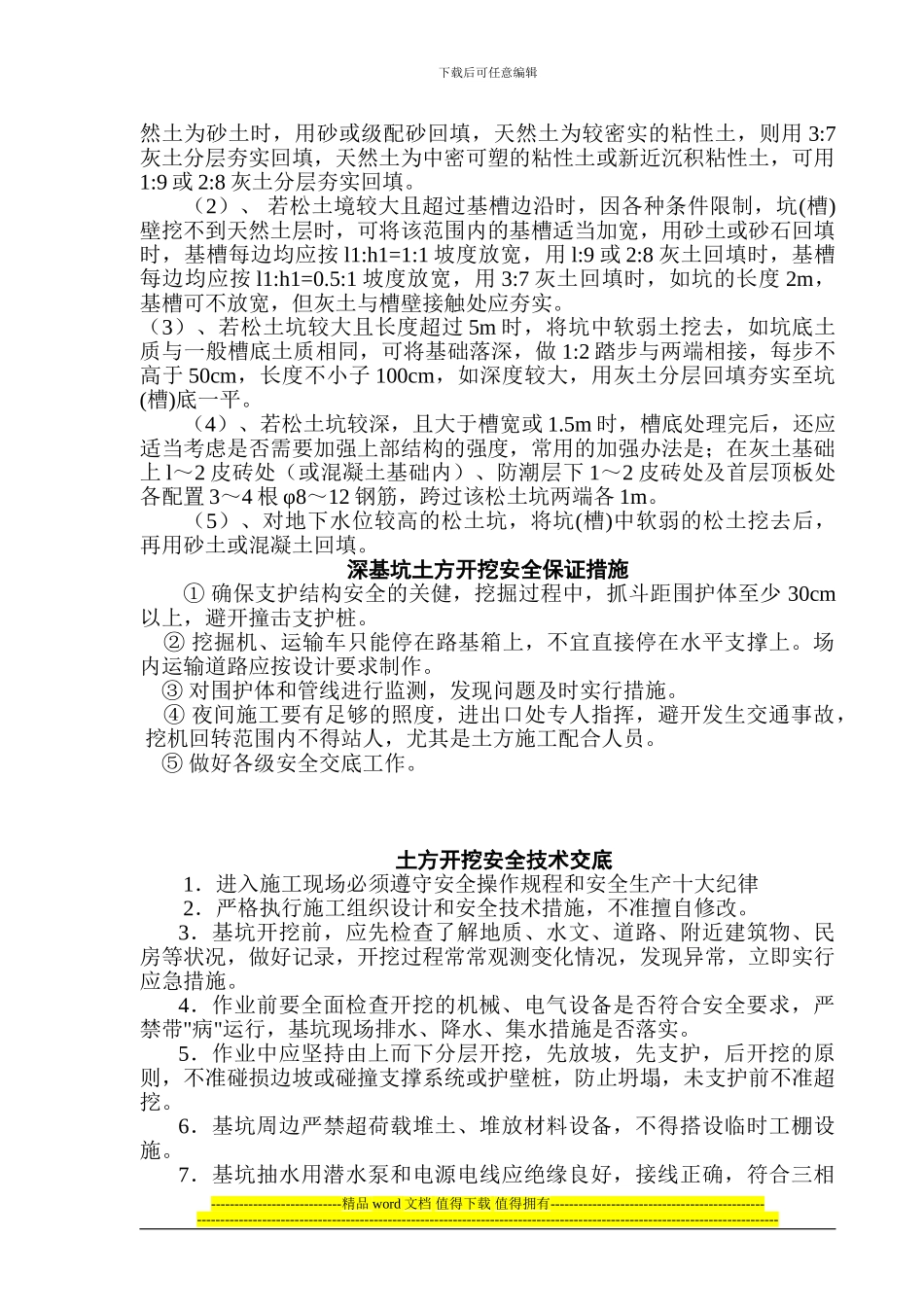

下载后可任意编辑土方开挖施工方案一、编制目的为了保证人身、机械施工安全,指导现场基坑安全施工,并保证在安全的前提下尽快完成垫层、集水井、排水沟、人工挖孔桩,等相关工作内容,制定基坑开挖施工方案
二、施工工序 土方开挖 人工打平 放线定桩位 砼垫层 砌排水沟 下步工序 三、基坑施工开挖1、用勾机将支护桩外的土方挖至垫层底标高,先挖至支护桩 4 米外,再用推土机从一边把土方推至堆放,然后运走
2、勾机开始挖开至垫层面标高后用人工整平夯实至垫层底标高后放线定出桩位砼垫层
3、砼垫层后开始砌排水沟和集水井
4、基坑开挖施工过程中及施工完成以后,在两边设置安全警示牌,周围做防护栏进行防护
在施工过程中严格根据机械安全操作规程施工,并在施工过程中有专人指挥,保证车辆运行安全
四、安全防护措施1、建立健全安全管理制度⑴ 成立施工现场安全管理小组,由主管生产的副指挥长任组长,施工全过程进行监督检查
上级单位或相关业务部门,要定期或不定期的进行安全施工检查
⑵ 制定安全生产责任制,要具体到每个部门的每个岗位,并定期进行安全考核,不合格的对其进行诫勉或下岗
⑶ 制定工程施工安全管理目标,并制定各项具体安全管理措施、规章及制度,确保目标实现
⑷ 加强对现场施工的安全管理,不能以包代管
2、编制基坑土方工程施工方案⑴ 施工前根据土质的情况设置安全边坡
对于土质疏松或较深的沟坑
⑵ 施工方案的内容必须全面,能够用来指导施工,设计计算书应计算准确,符合规定,审批手续完备
3、安全知识培训及安全技术交底 ⑴ 施工前要对施工作业人员进行安全培训教育后,方可进行施工作业
对基坑开挖作业人员要经技术与安全操作知识培训,经考试合格,持证上岗
⑵ 施工中要派 1 名技术好,有经验的人员负责现场施工技术指导和监护
⑶ 每班施工作业前,必须由技术员进行施工技术交底和安全员进行-------------------
