电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地下给排水施工方案VIP免费

地下给排水施工方案_第1页
1/10
地下给排水施工方案_第2页
2/10
地下给排水施工方案_第3页
3/10

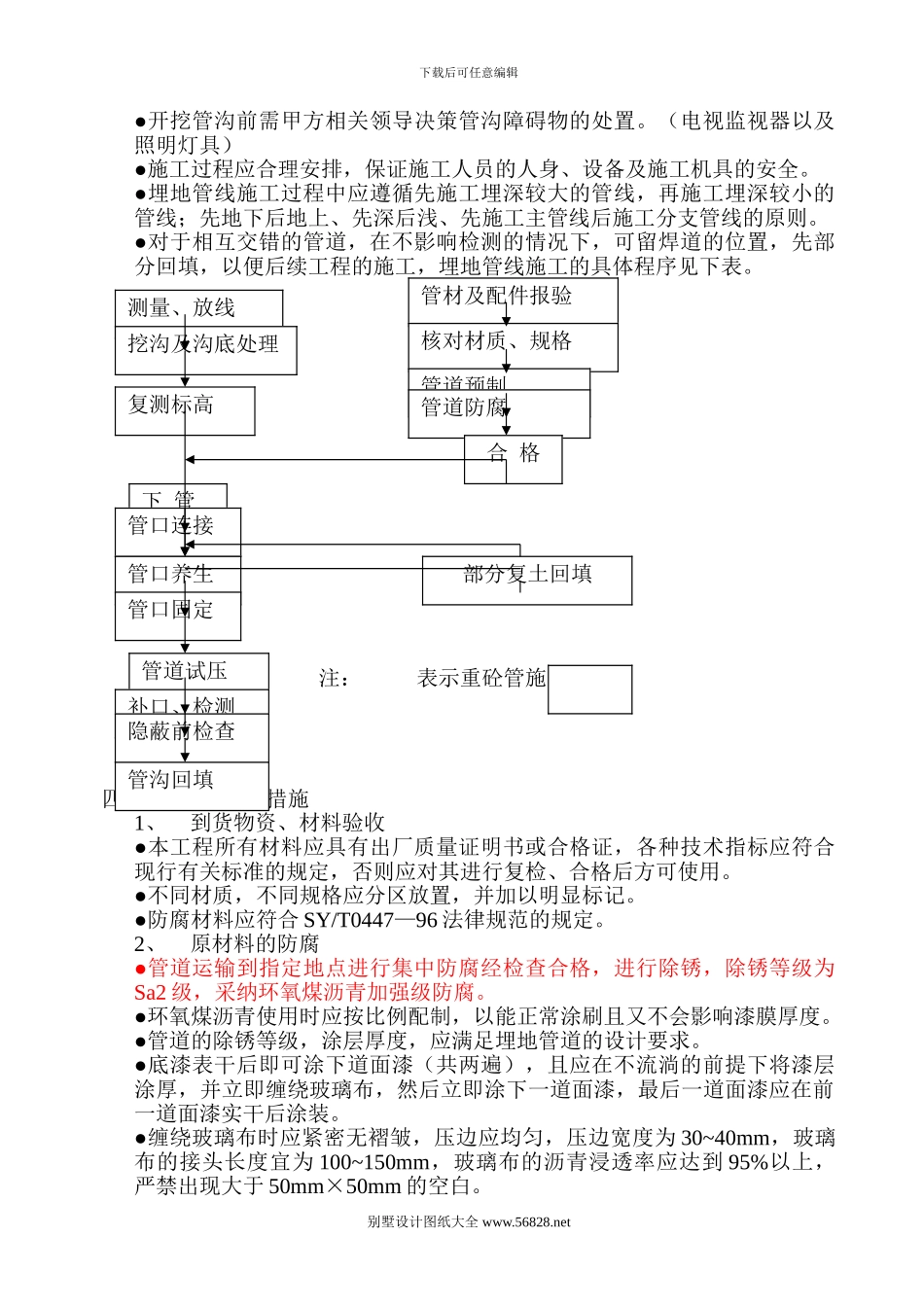

下载后可任意编辑一、 工程概况:1、&&油田甲醇厂 8 万吨/年恢复生产及余热利用工程扩建项目由中国成达化学工程公司设计,独山子石化监理公司监理,&&&&建设公司承建。新扩建项目给排水管道包括:循环给水管道、循环回水管道、消防给水管道、生产生活给水管道、排水管道(重型钢筋砼排水管)为使工程顺利进行,需合理安排,精心组织施工,确保不损坏原有设施,保证质量和工期顺利实现。2、主要工程实物量给水钢管道 550m排水钢管道 720m重型钢筋砼排水管 235m重型铸铁井盖及盖座 10 套竖槽式跌水井 1 套砖砌园形雨水检查井 8 套异径三通 2 个异径管 2 个90º 弯头 9 个法兰盖 6 片平焊法兰 12 片阀门井 2 座蝶阀 2 个3、工程特点:① 本工程占地面积小、土方开挖工程量大,施工工期紧。② 该场地四周靠近围墙,地下存在障碍多,施工难度大,因此需要各有关方面人员密切配合,确保工程顺利完工。③ 该地区为盐碱砂石地面,管沟深度相对较深,需开挖较宽的管沟,边坡比应放大些。④ 该管沟深度 2m 以上,排水管道(重型钢筋砼排水管)3m 以上,开挖时需保护好周边围墙。⑤ 该管沟穿过东大门的公路,开挖管沟相对比较困难。二、 编制依据●GB50268—97《给水排水管道工程施工及验收法律规范》●SY/T0447—96《埋地钢质管道环氧煤沥青防腐层施工及验收法律规范》●GB50235—97《工业金属管道工程施工及验收法律规范》●《建筑工程施工及建筑法律规范》●《全国通用给水排水标准图集》●改建甲醇厂 8 万吨/年装置给水排水专业施工图纸●公司《质量管理手册》及程序文件三、 施工部署和程序1、开工前的施工准备●现场考察工作界限。●图纸会审、设计交底。●生产机具、设备准备。2、施工部署●针对本厂实际情况需将管材按甲方指定地方堆放,进行除锈、防腐。别墅设计图纸大全 www.56828.net下载后可任意编辑●开挖管沟前需甲方相关领导决策管沟障碍物的处置。(电视监视器以及照明灯具)●施工过程应合理安排,保证施工人员的人身、设备及施工机具的安全。●埋地管线施工过程中应遵循先施工埋深较大的管线,再施工埋深较小的管线;先地下后地上、先深后浅、先施工主管线后施工分支管线的原则。●对于相互交错的管道,在不影响检测的情况下,可留焊道的位置,先部分回填,以便后续工程的施工,埋地管线施工的具体程序见下表。 注: 表示重砼管施工 四、 施工方法及措施1、到货物资、材料验收●本工程所有材料...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下给排水施工方案

一帆文传+ 关注
实名认证
内容提供者

欢迎光临店铺,各类公文供您挑选。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
