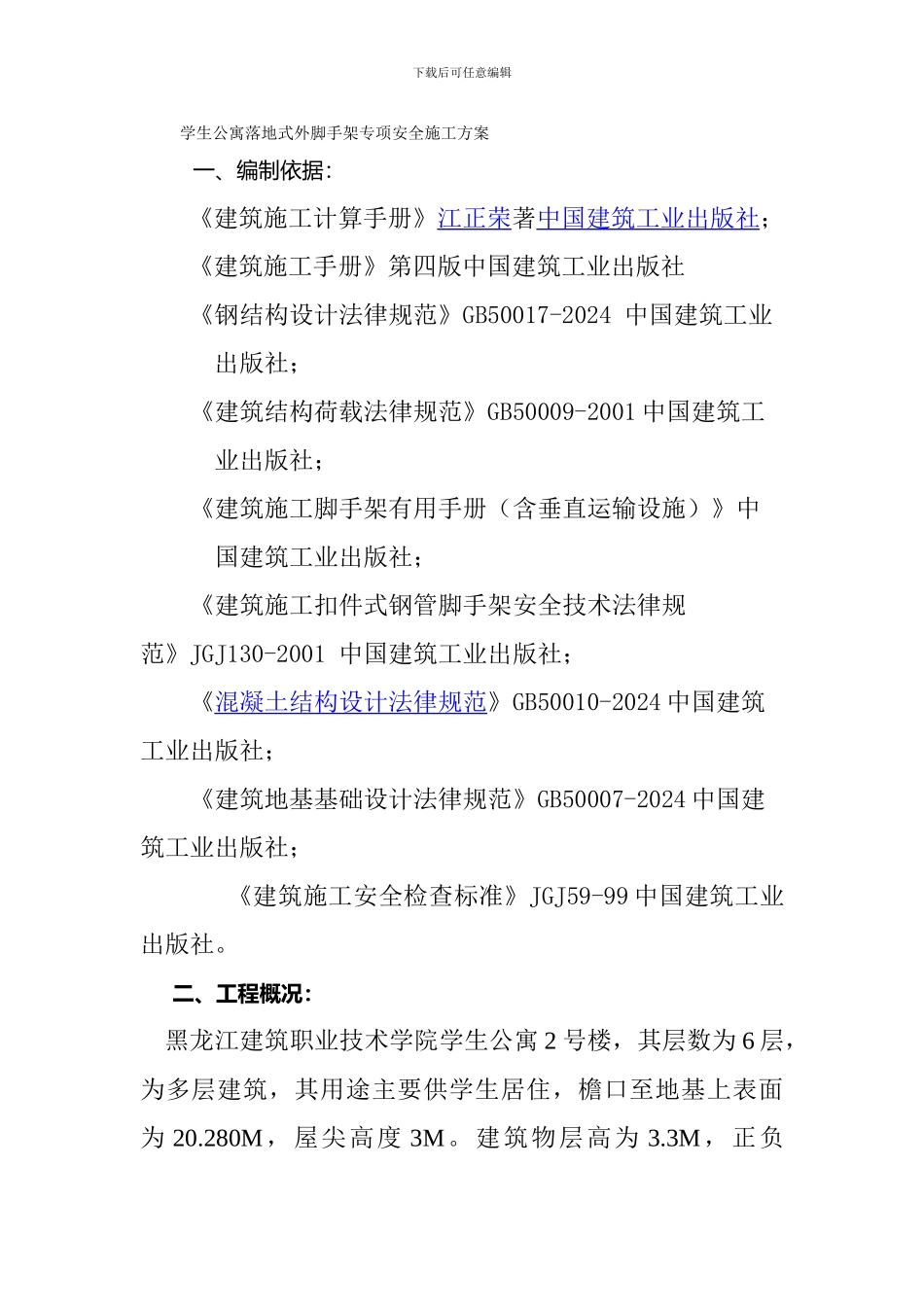

下载后可任意编辑学生公寓落地式外脚手架专项安全施工方案 一、编制依据: 《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社 《钢结构设计法律规范》GB50017-2024 中国建筑工业出版社; 《建筑结构荷载法律规范》GB50009-2001 中国建筑工业出版社; 《建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001 中国建筑工业出版社; 《混凝土结构设计法律规范》GB50010-2024 中国建筑工业出版社; 《建筑地基基础设计法律规范》GB50007-2024 中国建筑工业出版社; 《建筑施工安全检查标准》JGJ59-99 中国建筑工业出版社。二、工程概况:黑龙江建筑职业技术学院学生公寓 2 号楼,其层数为 6 层,为多层建筑,其用途主要供学生居住,檐口至地基上表面为 20.280M,屋尖高度 3M。建筑物层高为 3.3M,正负下载后可任意编辑0.000 与自然地坪高差 0.6M。本建筑为钢筋混凝土结构,整个楼体大致形状为“一”字形。总建筑面积 5974.9 平方米。脚手架高度根据 28 米考率。 二、脚手架搭设注意事项 1、严格根据的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点联接达到要求; 2、脚手片要铺平、铺满和铺稳,不得有探头板; 3、按法律规范要求设置扫地杆,扫地杆要锁口; 4、注意杆件的搭接顺序; 5、及时与结构拉结或用临时支承,以确保搭设过程的安全; 6、扣件同杆件扣接时固力在 45-55N/M 范围内; 7、有变形的杆件和不合格的扣(有裂纹、尺寸不合格,扣接不紧等)不能使用; 8、搭设工人必须佩挂安全带; 9、随时校正杆件垂直和水平偏差,避开偏差过大; 10、没有完工的脚手架,在每日完工时,一定要确保架子稳定,以免发生意外;11、底座和垫板应准确地放置在定位线上;垫板宜采纳长度不少于2跨,厚度不小于50mm的木垫板;底座的轴心线应与地面垂直。 12、 脚手架搭设应按立杆、横杆、斜杆、连墙件的顺序逐层搭设,每次上升高度不大于3m。底层水平框架的纵向直线度应≤L/200;横杆间水平度应≤L/400。 13、脚手架的搭设应分阶段进行,第一阶段的撂底高度一般为6 m,搭设后必须经检查验收后方可正式投入使用。 14、 脚手架全高的垂直度应小于L/500;最大允许偏差应小于100mm。 15、脚手架内外侧加挑梁时,挑梁范围内只允许承受人行荷载,严禁堆放物料。 架工进入施工...
