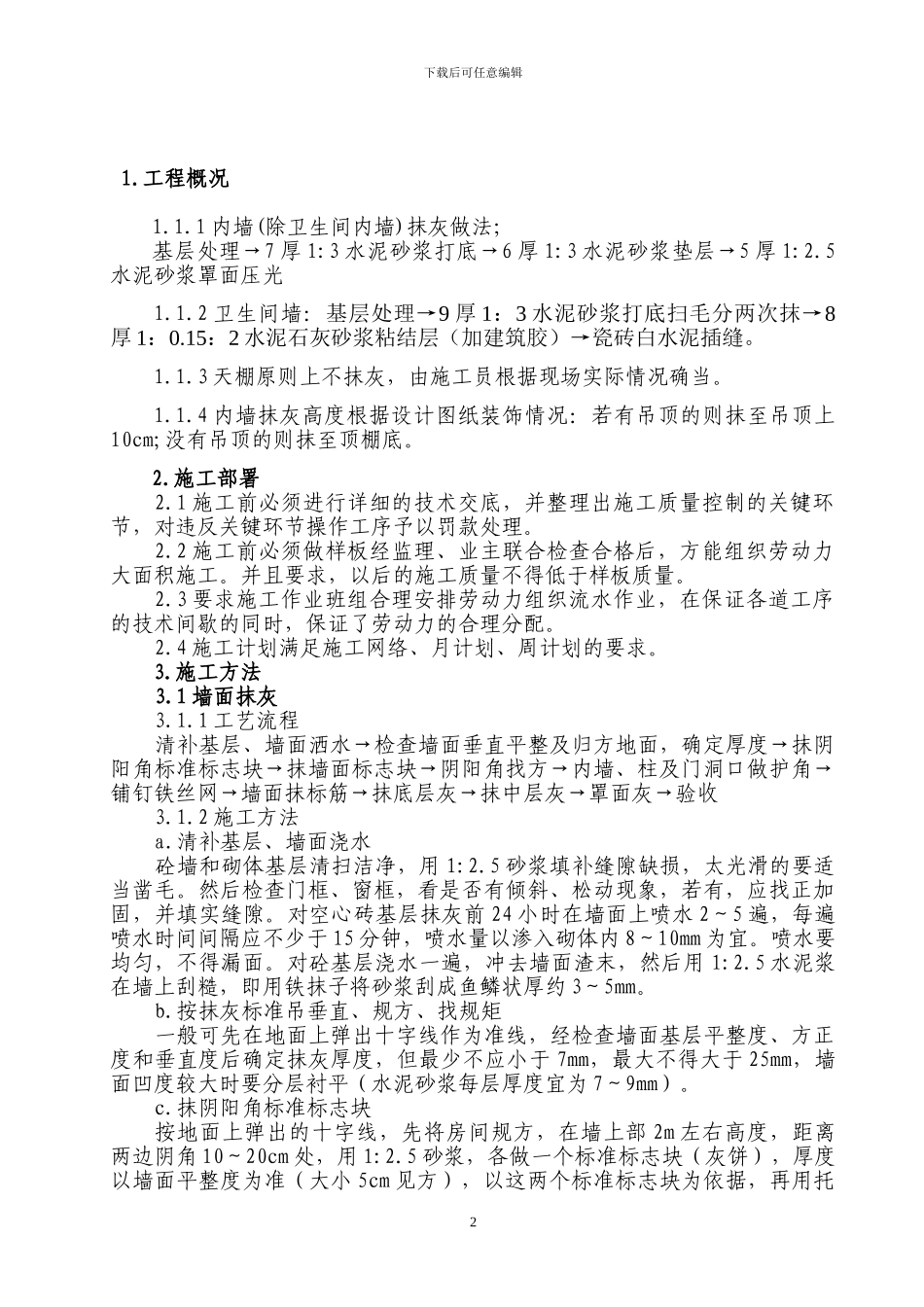

工程概况 1
1 内墙(除卫生间内墙)抹灰做法;基层处理→7 厚 1:3 水泥砂浆打底→6 厚 1:3 水泥砂浆垫层→5 厚 1:2
5水泥砂浆罩面压光1
2 卫生间墙:基层处理→9 厚 1:3 水泥砂浆打底扫毛分两次抹→8厚 1:0
15:2 水泥石灰砂浆粘结层(加建筑胶)→瓷砖白水泥插缝
3 天棚原则上不抹灰,由施工员根据现场实际情况确当
4 内墙抹灰高度根据设计图纸装饰情况:若有吊顶的则抹至吊顶上10cm;没有吊顶的则抹至顶棚底
1 施工前必须进行详细的技术交底,并整理出施工质量控制的关键环节,对违反关键环节操作工序予以罚款处理
2 施工前必须做样板经监理、业主联合检查合格后,方能组织劳动力大面积施工
并且要求,以后的施工质量不得低于样板质量
3 要求施工作业班组合理安排劳动力组织流水作业,在保证各道工序的技术间歇的同时,保证了劳动力的合理分配
4 施工计划满足施工网络、月计划、周计划的要求

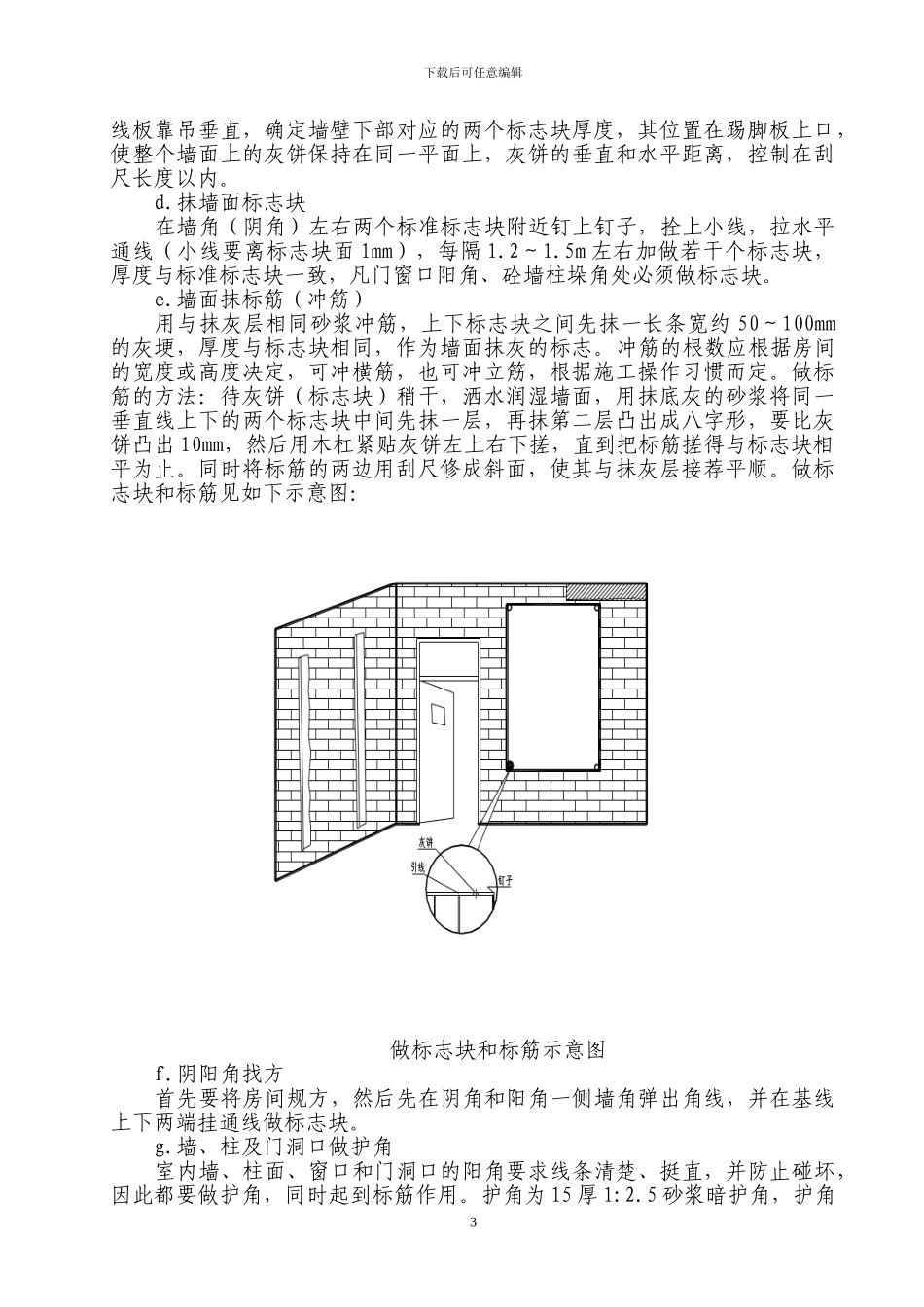

1 墙面抹灰3
1 工艺流程清补基层、墙面洒水→检查墙面垂直平整及归方地面,确定厚度→抹阴阳角标准标志块→抹墙面标志块→阴阳角找方→内墙、柱及门洞口做护角→铺钉铁丝网→墙面抹标筋→抹底层灰→抹中层灰→罩面灰→验收3
2 施工方法a
清补基层、墙面浇水砼墙和砌体基层清扫洁净,用 1:2
5 砂浆填补缝隙缺损,太光滑的要适当凿毛
然后检查门框、窗框,看是否有倾斜、松动现象,若有,应找正加固,并填实缝隙
对空心砖基层抹灰前 24 小时在墙面上喷水 2~5 遍,每遍喷水时间间隔应不少于 15 分钟,喷水量以渗入砌体内 8~10mm 为宜
喷水要均匀,不得漏面
