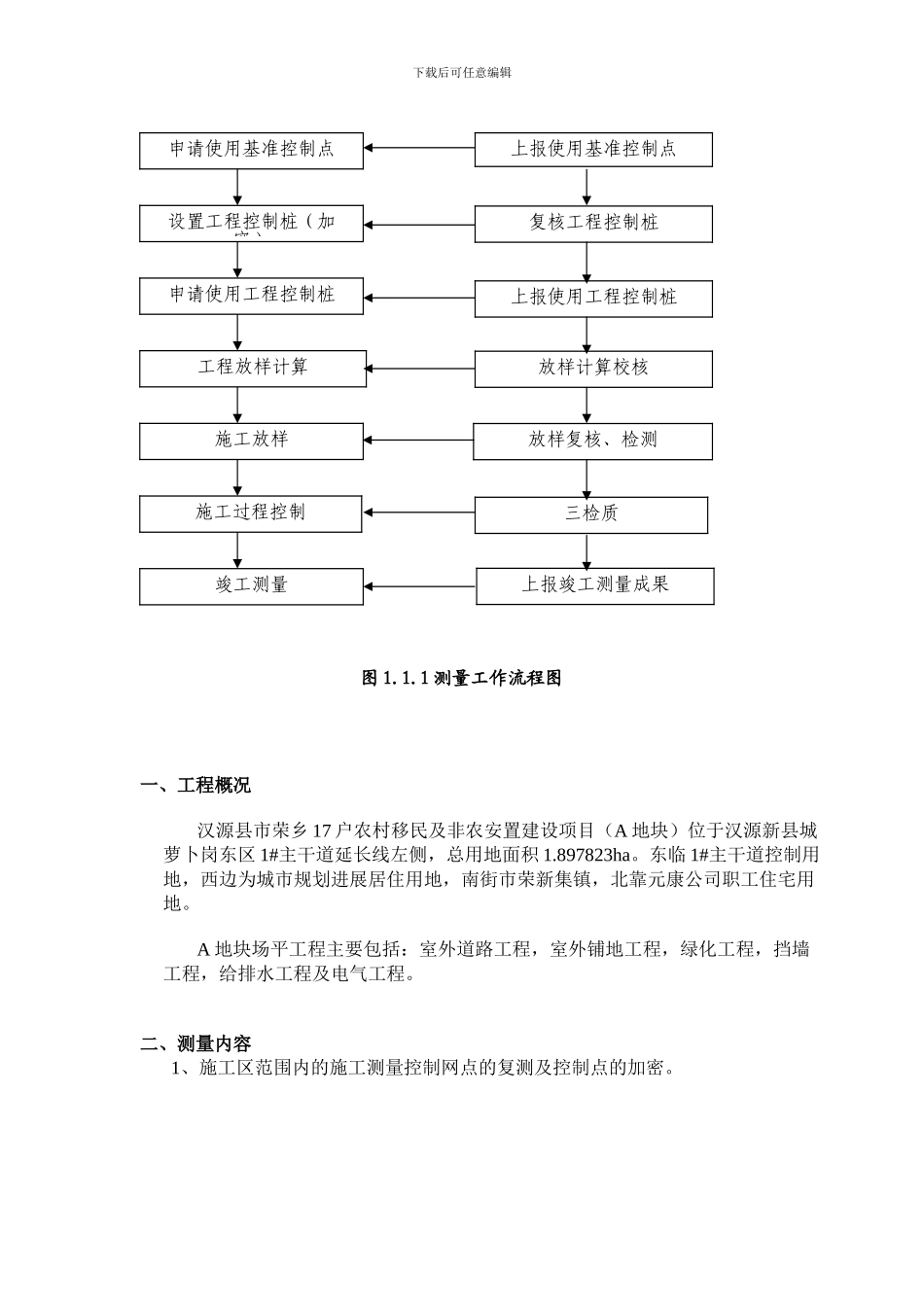

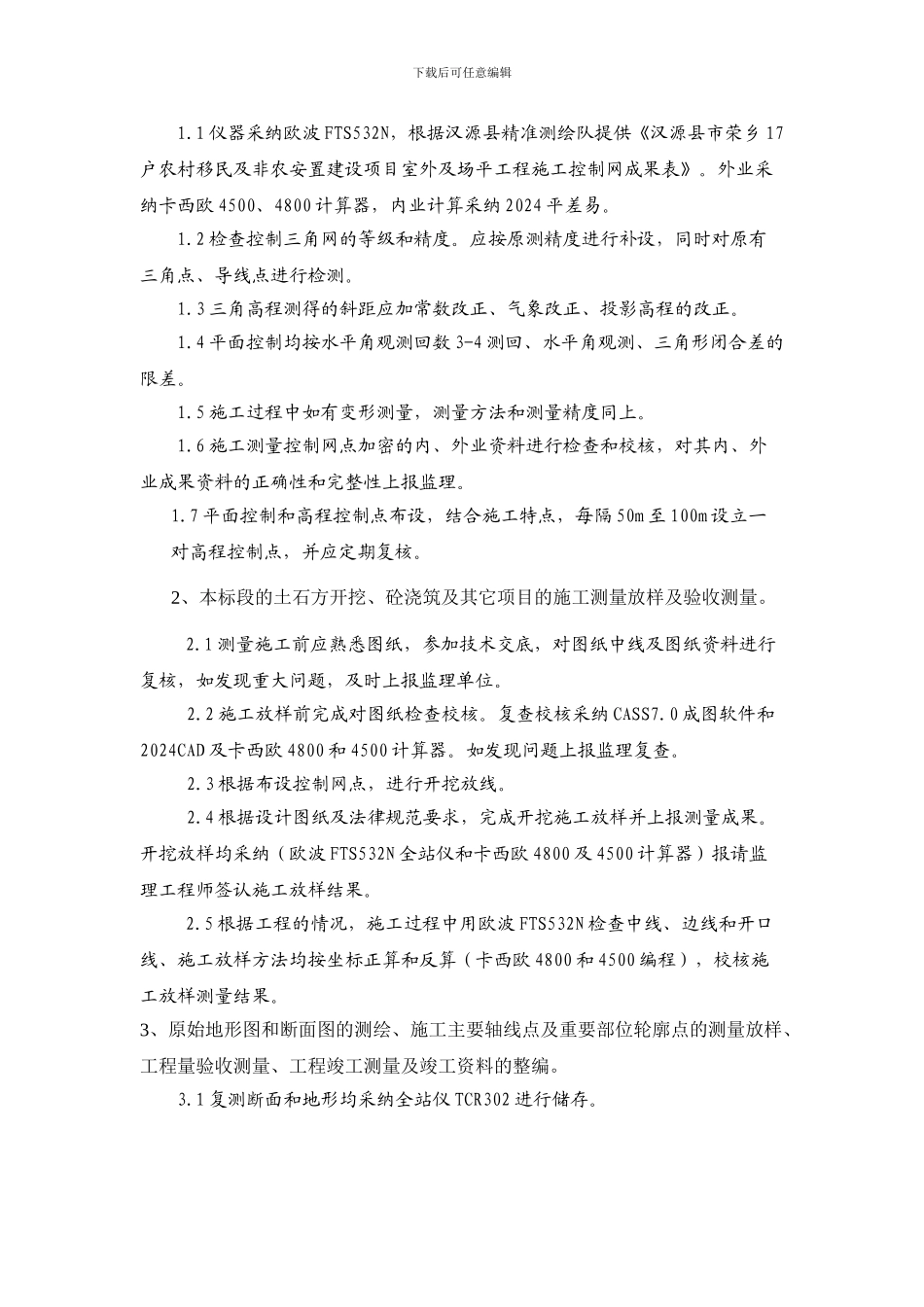

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】室外及场平工程测量技术方案测量施工技术流程图施工前准备熟悉图纸,核对原始资料接控制网、点桩接控制桩基准控制网、点布设测基准控制网、点复核下载后可任意编辑图 1.1.1 测量工作流程图一、工程概况汉源县市荣乡 17 户农村移民及非农安置建设项目(A 地块)位于汉源新县城萝卜岗东区 1#主干道延长线左侧,总用地面积 1.897823ha。东临 1#主干道控制用地,西边为城市规划进展居住用地,南街市荣新集镇,北靠元康公司职工住宅用地。A 地块场平工程主要包括:室外道路工程,室外铺地工程,绿化工程,挡墙工程,给排水工程及电气工程。二、测量内容1、施工区范围内的施工测量控制网点的复测及控制点的加密。申请使用基准控制点上报使用基准控制点复核工程控制桩设置工程控制桩(加密)申请使用工程控制桩上报使用工程控制桩工程放样计算放样计算校核施工放样放样复核、检测施工过程控制三检质竣工测量上报竣工测量成果下载后可任意编辑1.1 仪器采纳欧波 FTS532N,根据汉源县精准测绘队提供《汉源县市荣乡 17户农村移民及非农安置建设项目室外及场平工程施工控制网成果表》。外业采纳卡西欧 4500、4800 计算器,内业计算采纳 2024 平差易。1.2 检查控制三角网的等级和精度。应按原测精度进行补设,同时对原有三角点、导线点进行检测。1.3 三角高程测得的斜距应加常数改正、气象改正、投影高程的改正。1.4 平面控制均按水平角观测回数 3-4 测回、水平角观测、三角形闭合差的限差。1.5 施工过程中如有变形测量,测量方法和测量精度同上。1.6 施工测量控制网点加密的内、外业资料进行检查和校核,对其内、外业成果资料的正确性和完整性上报监理。1.7 平面控制和高程控制点布设,结合施工特点,每隔 50m 至 100m 设立一对高程控制点,并应定期复核。2、本标段的土石方开挖、砼浇筑及其它项目的施工测量放样及验收测量。2.1 测量施工前应熟悉图纸,参加技术交底,对图纸中线及图纸资料进行复核,如发现重大问题,及时上报监理单位。2.2 施工放样前完成对图纸检查校核。复查校核采纳 CASS7.0 成图软件和2024CAD 及卡西欧 4800 和 4500 计算器。如发现问题上报监理复查。2.3 根据布设控制网点,进行开挖放线。2.4 根据设计图纸及法律规范要求,完成开挖施工放样并上报测量成果。开挖放样...
