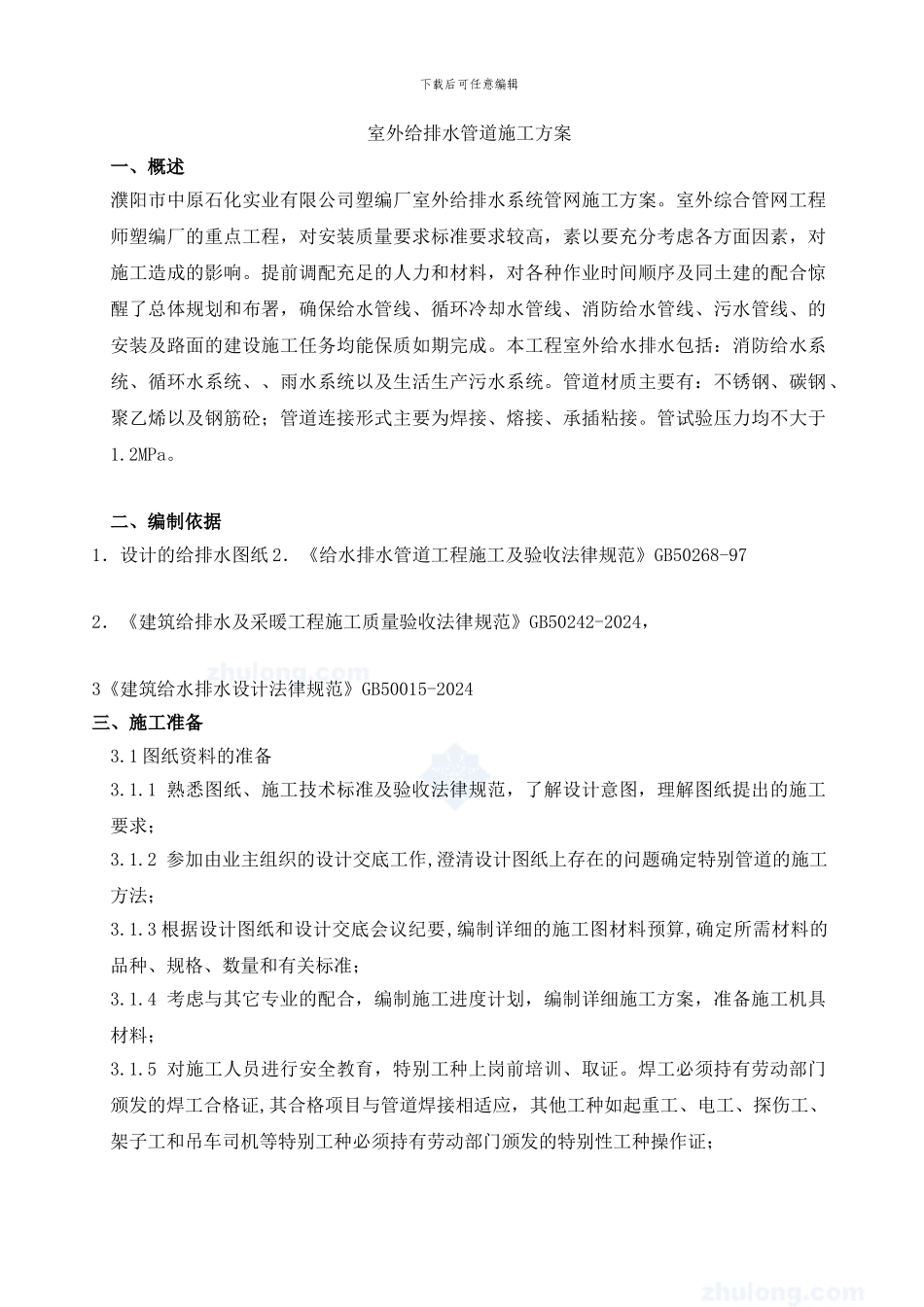

下载后可任意编辑室外给排水管道施工方案一、概述濮阳市中原石化实业有限公司塑编厂室外给排水系统管网施工方案
室外综合管网工程师塑编厂的重点工程,对安装质量要求标准要求较高,素以要充分考虑各方面因素,对施工造成的影响
提前调配充足的人力和材料,对各种作业时间顺序及同土建的配合惊醒了总体规划和布署,确保给水管线、循环冷却水管线、消防给水管线、污水管线、的安装及路面的建设施工任务均能保质如期完成
本工程室外给水排水包括:消防给水系统、循环水系统、、雨水系统以及生活生产污水系统
管道材质主要有:不锈钢、碳钢、聚乙烯以及钢筋砼;管道连接形式主要为焊接、熔接、承插粘接
管试验压力均不大于1
二、编制依据1.设计的给排水图纸 2.《给水排水管道工程施工及验收法律规范》GB50268-972.《建筑给排水及采暖工程施工质量验收法律规范》GB50242-2024,3《建筑给水排水设计法律规范》GB50015-2024三、施工准备3
1 图纸资料的准备3
1 熟悉图纸、施工技术标准及验收法律规范,了解设计意图,理解图纸提出的施工要求;3
2 参加由业主组织的设计交底工作,澄清设计图纸上存在的问题确定特别管道的施工方法;3
3 根据设计图纸和设计交底会议纪要,编制详细的施工图材料预算,确定所需材料的品种、规格、数量和有关标准;3
4 考虑与其它专业的配合,编制施工进度计划,编制详细施工方案,准备施工机具材料;3
5 对施工人员进行安全教育,特别工种上岗前培训、取证
焊工必须持有劳动部门颁发的焊工合格证,其合格项目与管道焊接相适应,其他工种如起重工、电工、探伤工、架子工和吊车司机等特别工种必须持有劳动部门颁发的特别性工种操作证;下载后可任意编辑3
6 制定质量控制点,严格根据控制点的要求进行施工;3

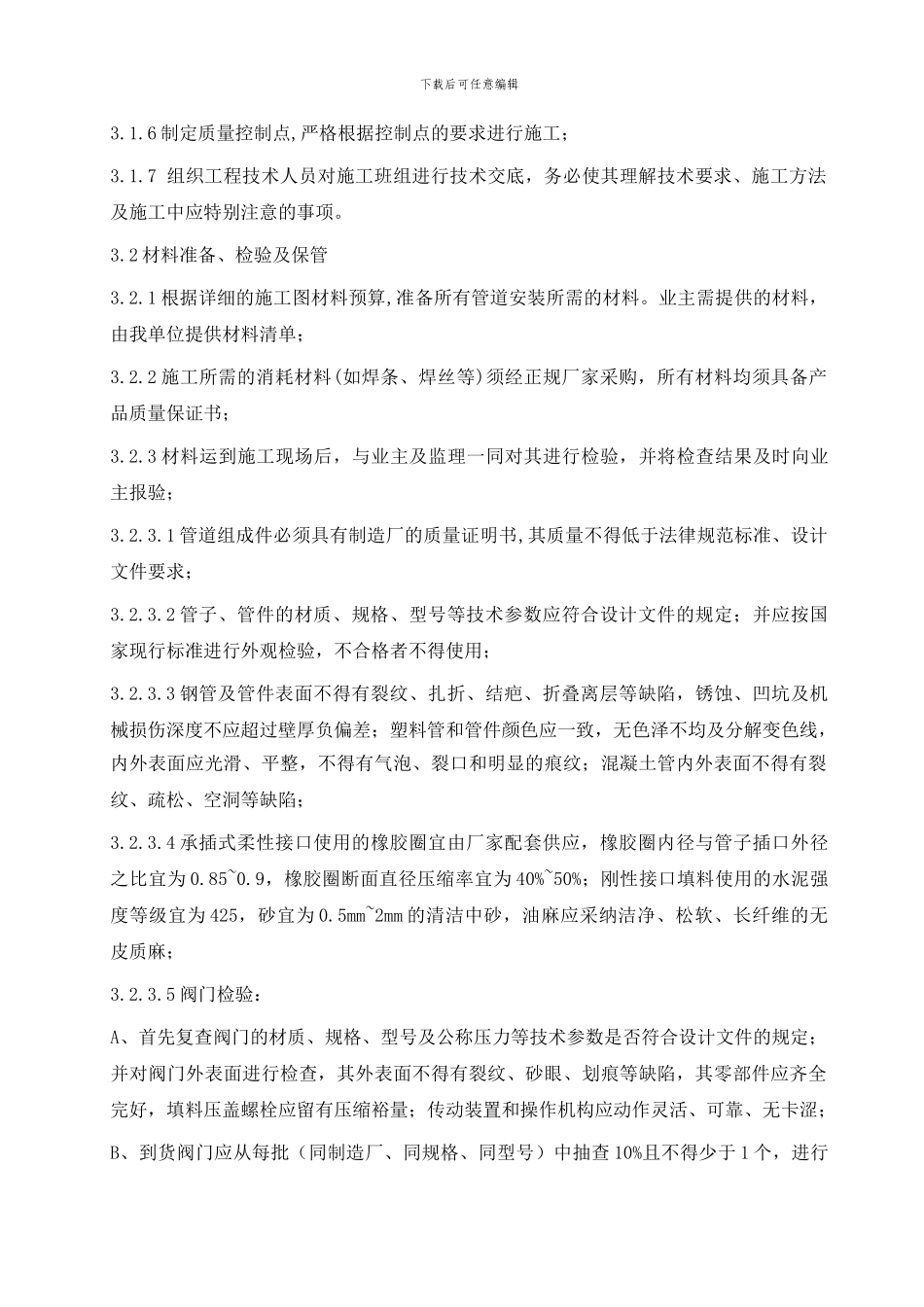

7 组织工程技术人员对施工班组进行技术交底,务必使其理解技术要
