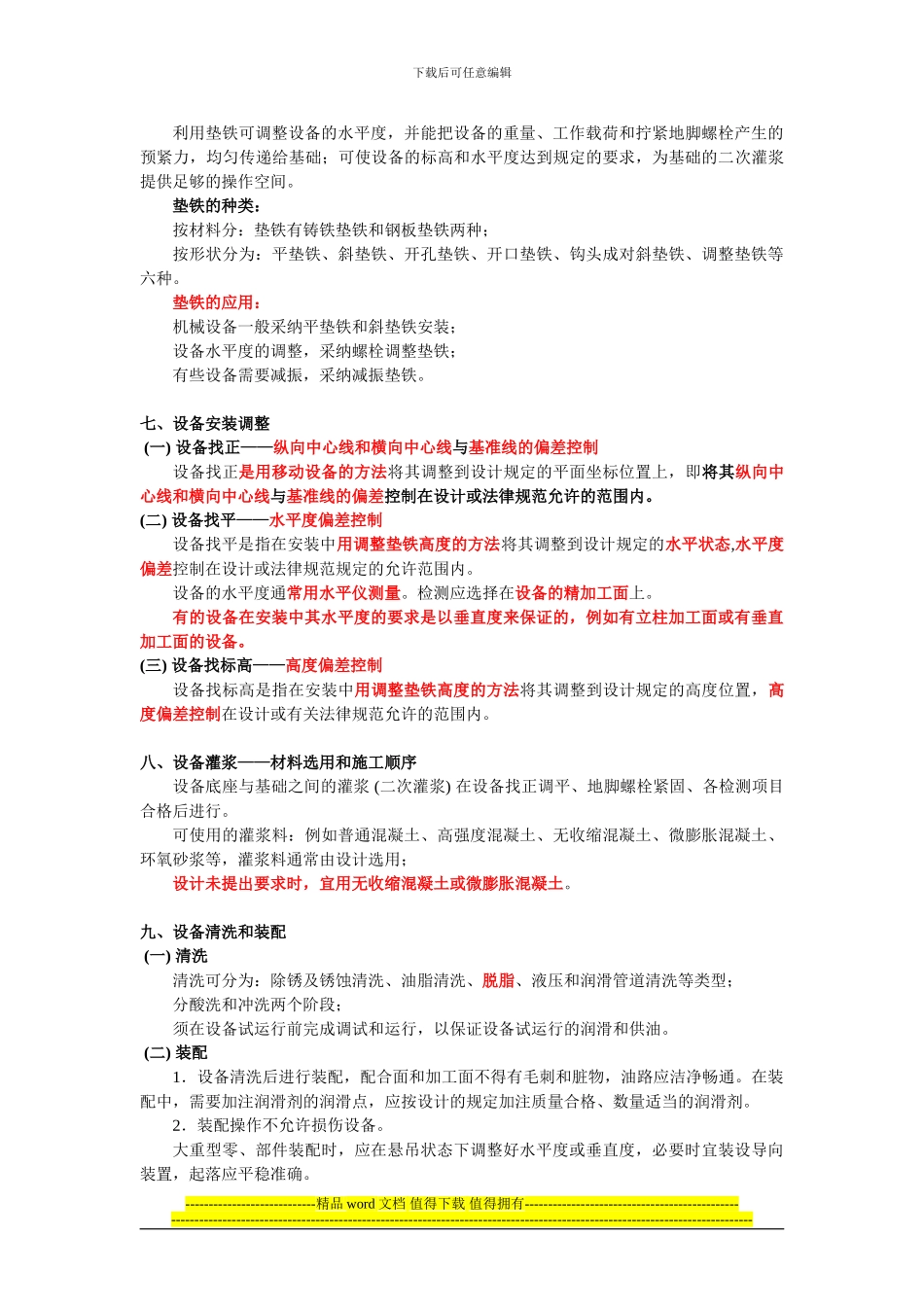

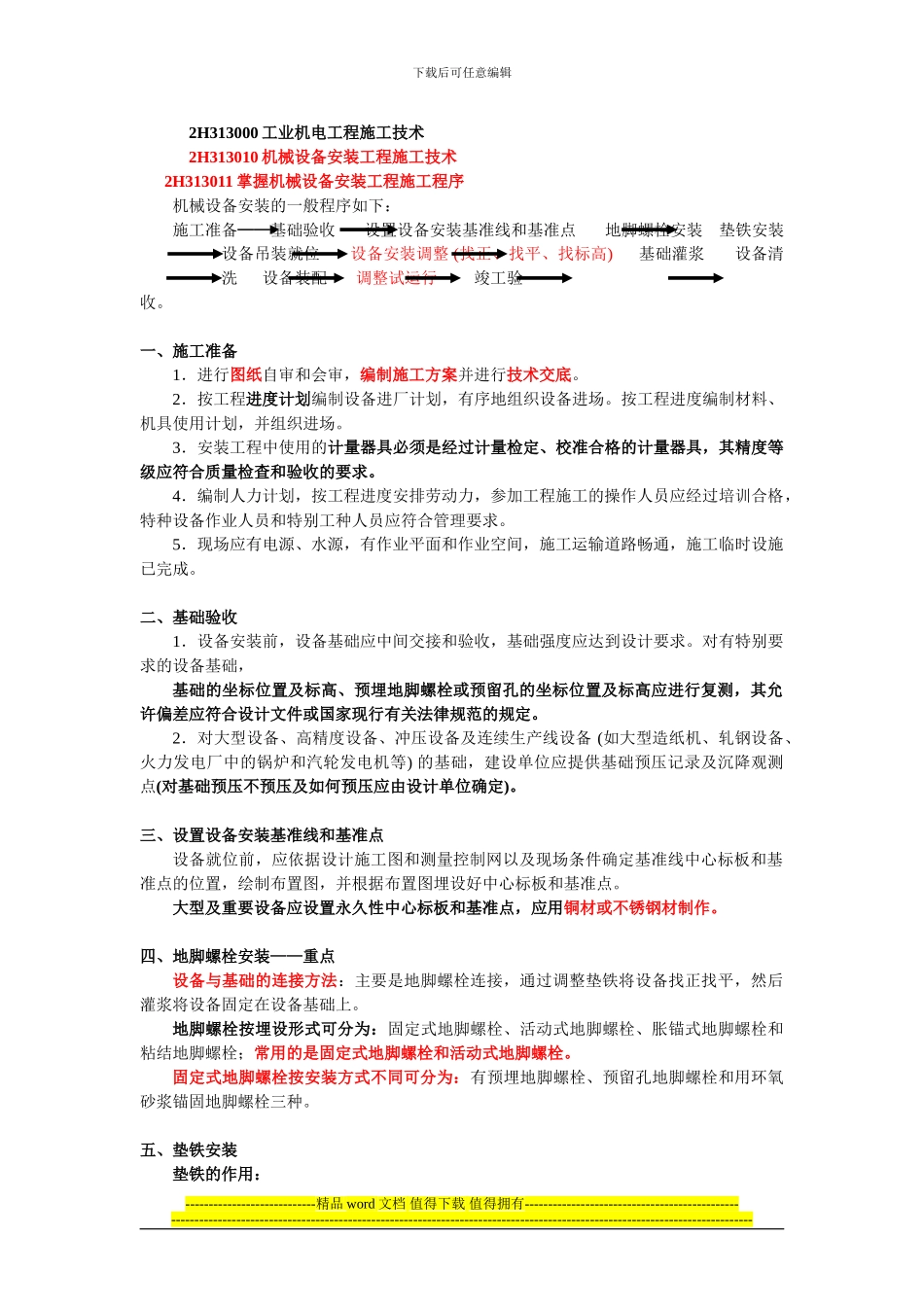

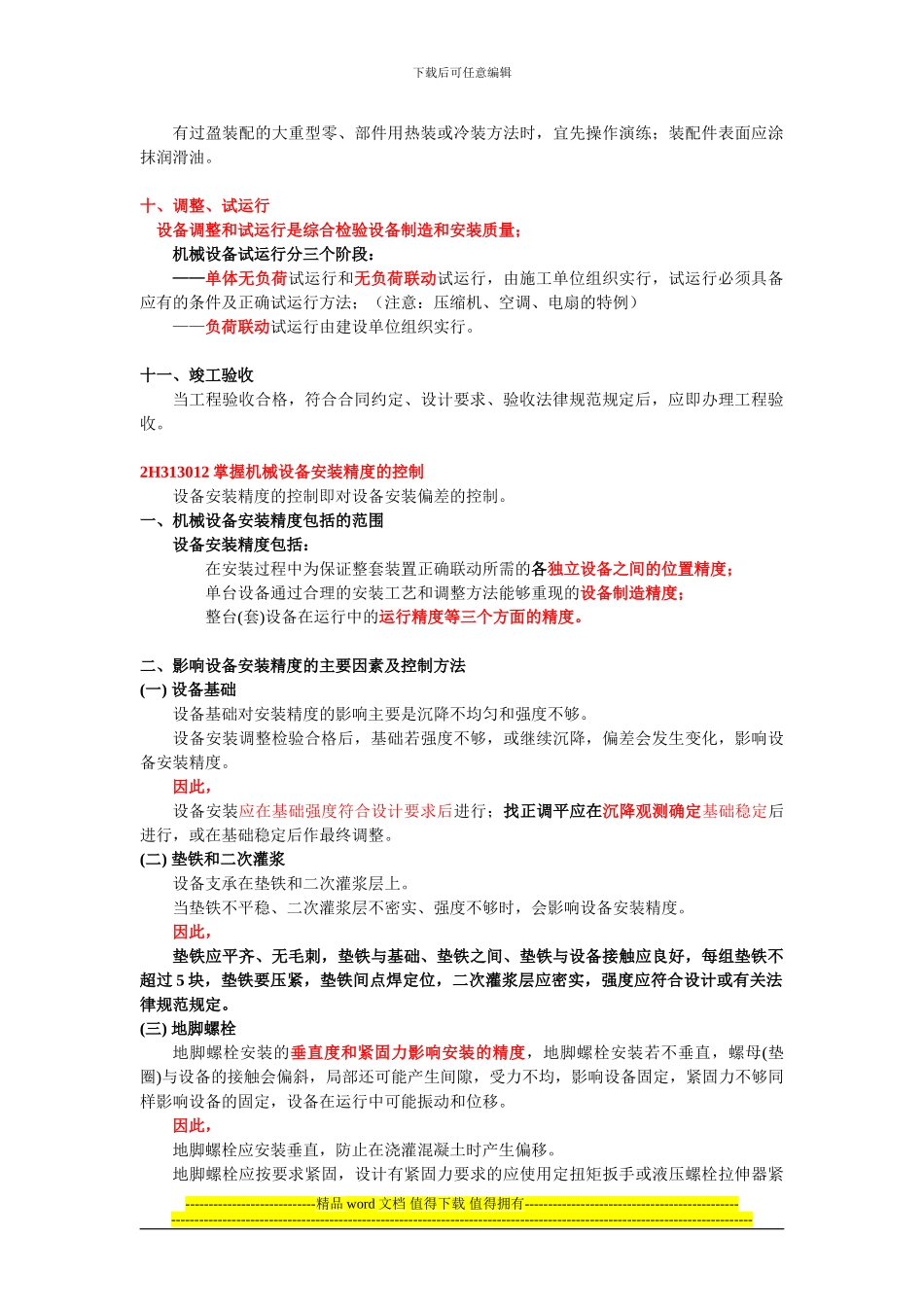

下载后可任意编辑2H313000 工业机电工程施工技术2H313010 机械设备安装工程施工技术 2H313011 掌握机械设备安装工程施工程序机械设备安装的一般程序如下:施工准备——基础验收 设置设备安装基准线和基准点 地脚螺栓安装 垫铁安装 设备吊装就位 设备安装调整 (找正、找平、找标高) 基础灌浆 设备清洗 设备装配 调整试运行 竣工验收
一、施工准备1.进行图纸自审和会审,编制施工方案并进行技术交底
2.按工程进度计划编制设备进厂计划,有序地组织设备进场
按工程进度编制材料、机具使用计划,并组织进场
3.安装工程中使用的计量器具必须是经过计量检定、校准合格的计量器具,其精度等级应符合质量检查和验收的要求
4.编制人力计划,按工程进度安排劳动力,参加工程施工的操作人员应经过培训合格,特种设备作业人员和特别工种人员应符合管理要求
5.现场应有电源、水源,有作业平面和作业空间,施工运输道路畅通,施工临时设施已完成
二、基础验收1.设备安装前,设备基础应中间交接和验收,基础强度应达到设计要求
对有特别要求的设备基础,基础的坐标位置及标高、预埋地脚螺栓或预留孔的坐标位置及标高应进行复测,其允许偏差应符合设计文件或国家现行有关法律规范的规定
2.对大型设备、高精度设备、冲压设备及连续生产线设备 (如大型造纸机、轧钢设备、火力发电厂中的锅炉和汽轮发电机等) 的基础,建设单位应提供基础预压记录及沉降观测点(对基础预压不预压及如何预压应由设计单位确定)
三、设置设备安装基准线和基准点设备就位前,应依据设计施工图和测量控制网以及现场条件确定基准线中心标板和基准点的位置,绘制布置图,并根据布置图埋设好中心标板和基准点
大型及重要设备应设置永久性中心标板和基准点,应用铜材或不锈钢材制作
四、地脚螺栓安装——重点设备与基础的连接方法:主要是地脚螺栓连接,通过调整垫铁将设备找正找平,然后灌浆
