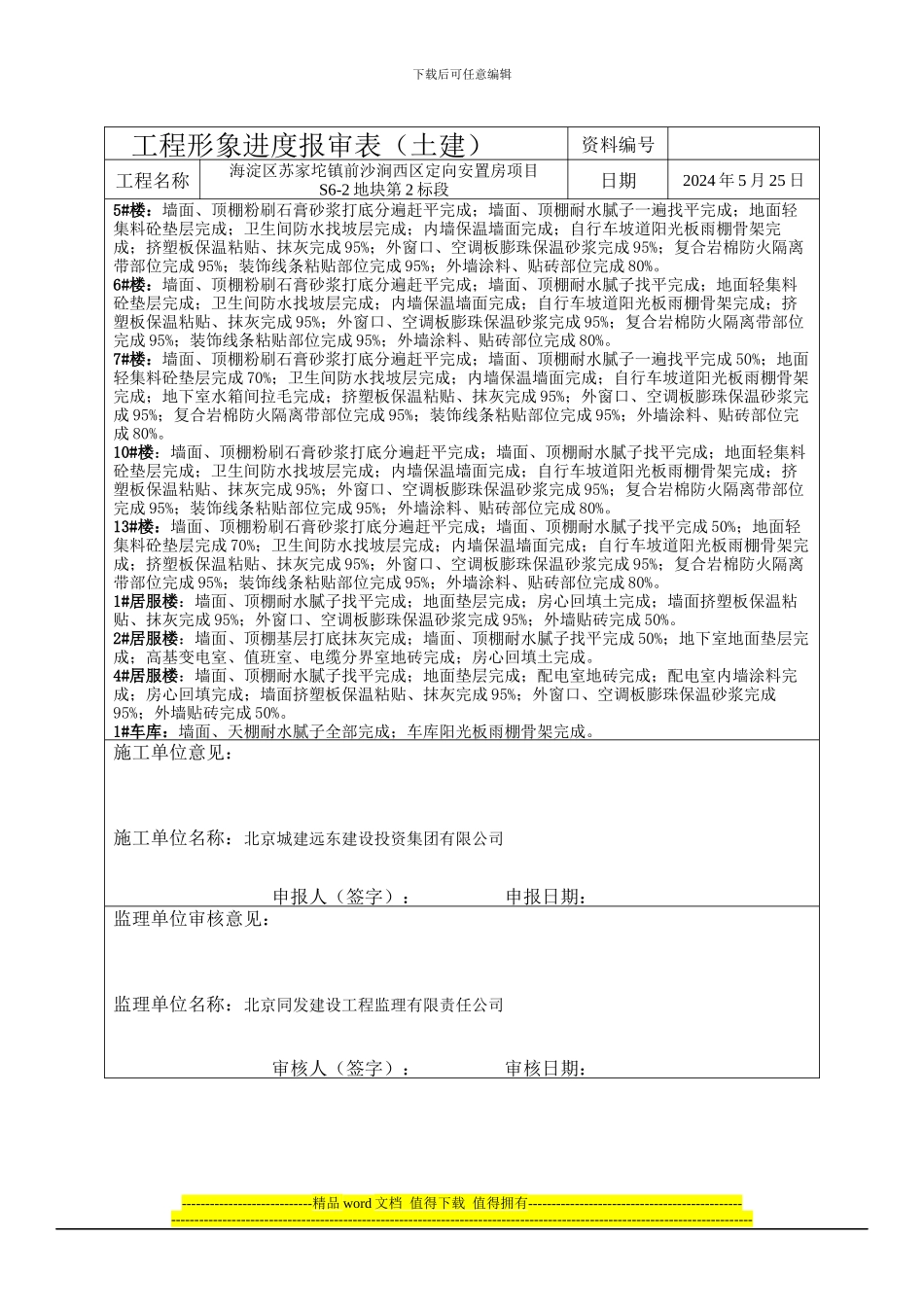

下载后可任意编辑----------------------------精品 word 文档 值得下载 值得拥有--------------------------------------------------------------------------------------------------------------------------------------------------------------------------- 工程形象进度报审表(土建)资料编号工程名称海淀区苏家坨镇前沙涧西区定向安置房项目S6-2 地块第 2 标段日期2024 年 5 月 25 日5#楼:墙面、顶棚粉刷石膏砂浆打底分遍赶平完成;墙面、顶棚耐水腻子一遍找平完成;地面轻集料砼垫层完成;卫生间防水找坡层完成;内墙保温墙面完成;自行车坡道阳光板雨棚骨架完成;挤塑板保温粘贴、抹灰完成 95%;外窗口、空调板膨珠保温砂浆完成 95%;复合岩棉防火隔离带部位完成 95%;装饰线条粘贴部位完成 95%;外墙涂料、贴砖部位完成 80%。6#楼:墙面、顶棚粉刷石膏砂浆打底分遍赶平完成;墙面、顶棚耐水腻子找平完成;地面轻集料砼垫层完成;卫生间防水找坡层完成;内墙保温墙面完成;自行车坡道阳光板雨棚骨架完成;挤塑板保温粘贴、抹灰完成 95%;外窗口、空调板膨珠保温砂浆完成 95%;复合岩棉防火隔离带部位完成 95%;装饰线条粘贴部位完成 95%;外墙涂料、贴砖部位完成 80%。7#楼:墙面、顶棚粉刷石膏砂浆打底分遍赶平完成;墙面、顶棚耐水腻子一遍找平完成 50%;地面轻集料砼垫层完成 70%;卫生间防水找坡层完成;内墙保温墙面完成;自行车坡道阳光板雨棚骨架完成;地下室水箱间拉毛完成;挤塑板保温粘贴、抹灰完成 95%;外窗口、空调板膨珠保温砂浆完成 95%;复合岩棉防火隔离带部位完成 95%;装饰线条粘贴部位完成 95%;外墙涂料、贴砖部位完成 80%。10#楼:墙面、顶棚粉刷石膏砂浆打底分遍赶平完成;墙面、顶棚耐水腻子找平完成;地面轻集料砼垫层完成;卫生间防水找坡层完成;内墙保温墙面完成;自行车坡道阳光板雨棚骨架完成;挤塑板保温粘贴、抹灰完成 95%;外窗口、空调板膨珠保温砂浆完成 95%;复合岩棉防火隔离带部位完成 95%;装饰线条粘贴部位完成 95%;外墙涂料、贴砖部位完成 80%。13#楼:墙面、顶棚粉刷石膏砂浆打底分遍赶平完成;墙面、顶棚耐水腻子找平完成 50%;地面轻集料砼垫层完成 70%;卫生间防水找坡层完成;内墙保温墙面完成;自行车坡道阳光板雨棚骨架完成;挤塑板保温粘贴、抹灰完成 95%;外窗口、空调板膨珠保温砂浆完成 95%;复合岩棉防火隔离带部位完成 95%;装饰...
