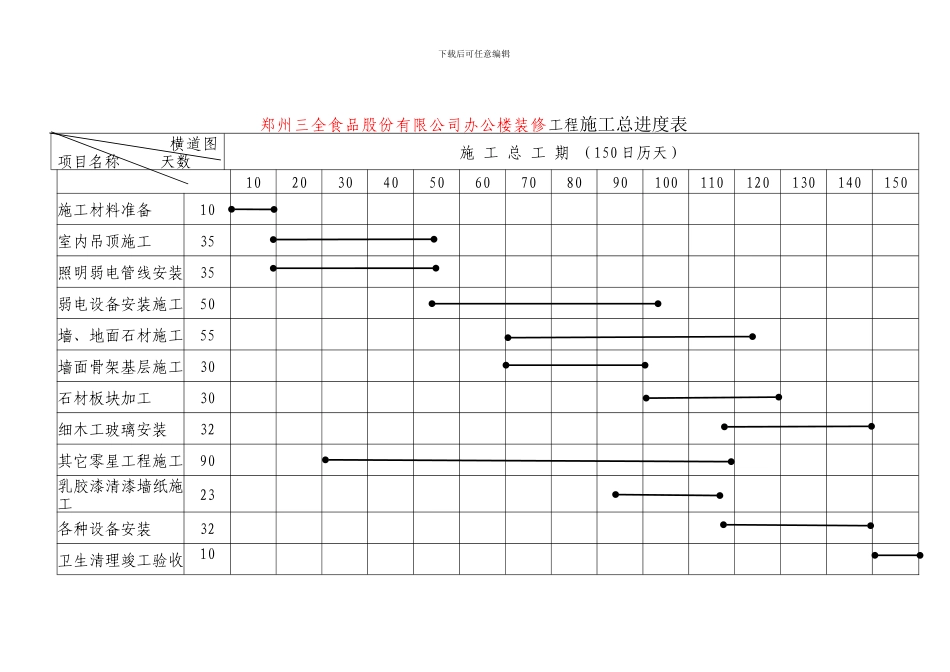

下载后可任意编辑下载后可任意编辑郑州三全食品股份有限公司办公楼装修工程施工总进度表 横道图项目名称 天数 施 工 总 工 期 (150 日历天)102030405060708090100110120130140150施工材料准备10室内吊顶施工35照明弱电管线安装35弱电设备安装施工50墙、地面石材施工55墙面骨架基层施工30石材板块加工30细木工玻璃安装32其它零星工程施工90乳胶漆清漆墙纸施工23各种设备安装32卫生清理竣工验收10下载后可任意编辑下载后可任意编辑襄樊市地税局综合楼及视频会议室装修工程施工总进度表 横道图 项目名称 天数施 工 总 工 期 (57 日历天)2024 年 5 月2024 年 6 月2024 年 7 月2025305101520253051015下载后可任意编辑
