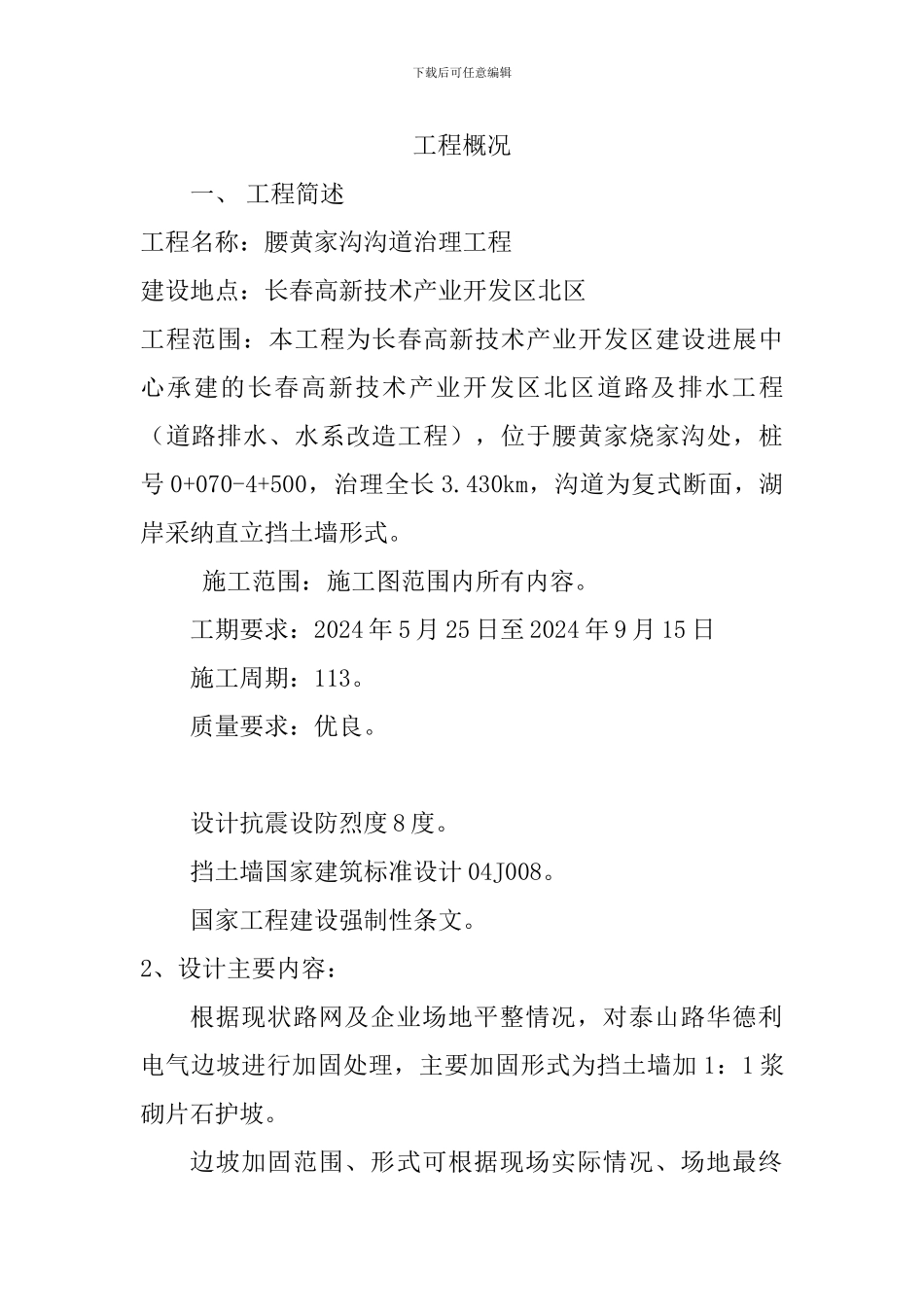

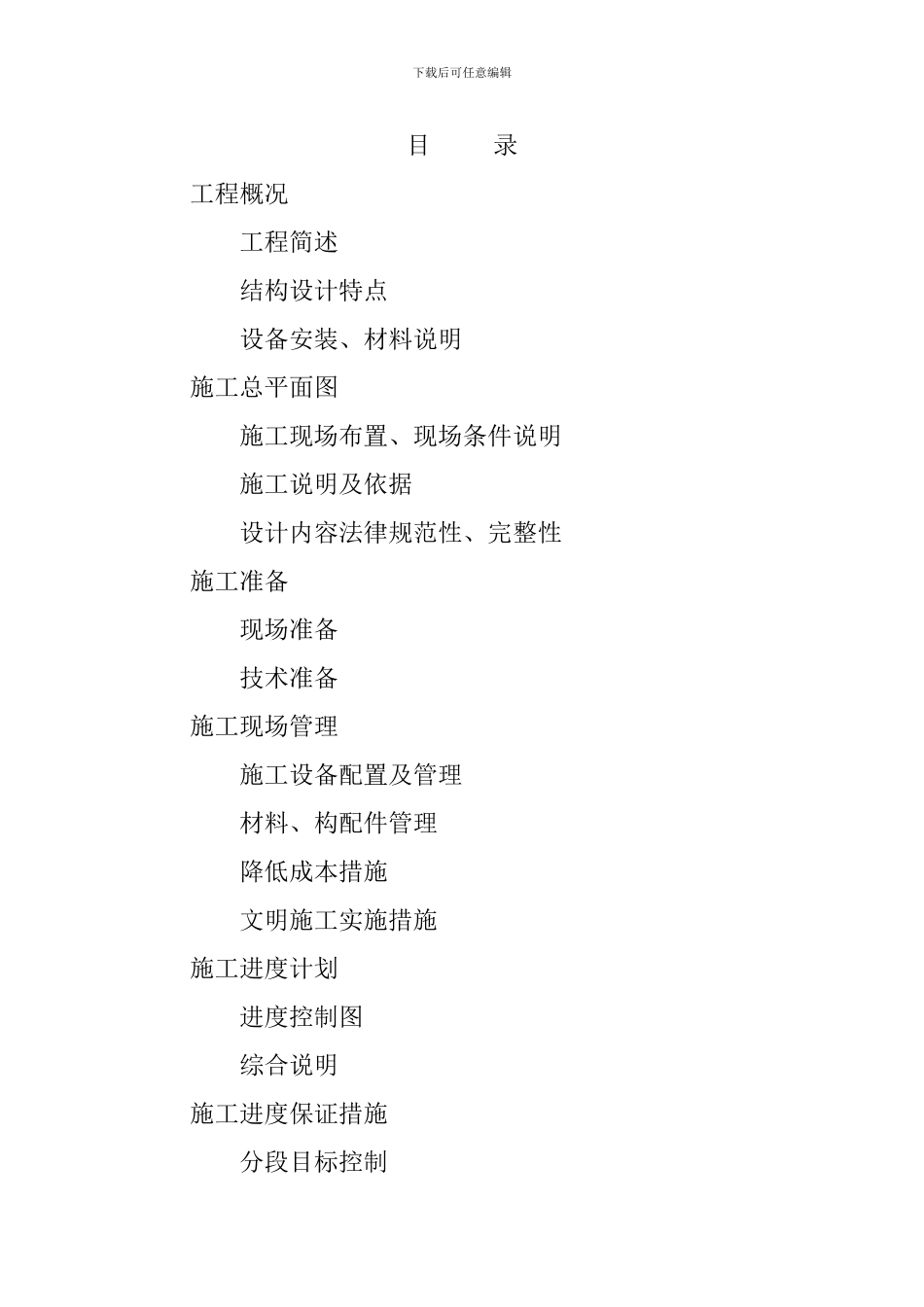

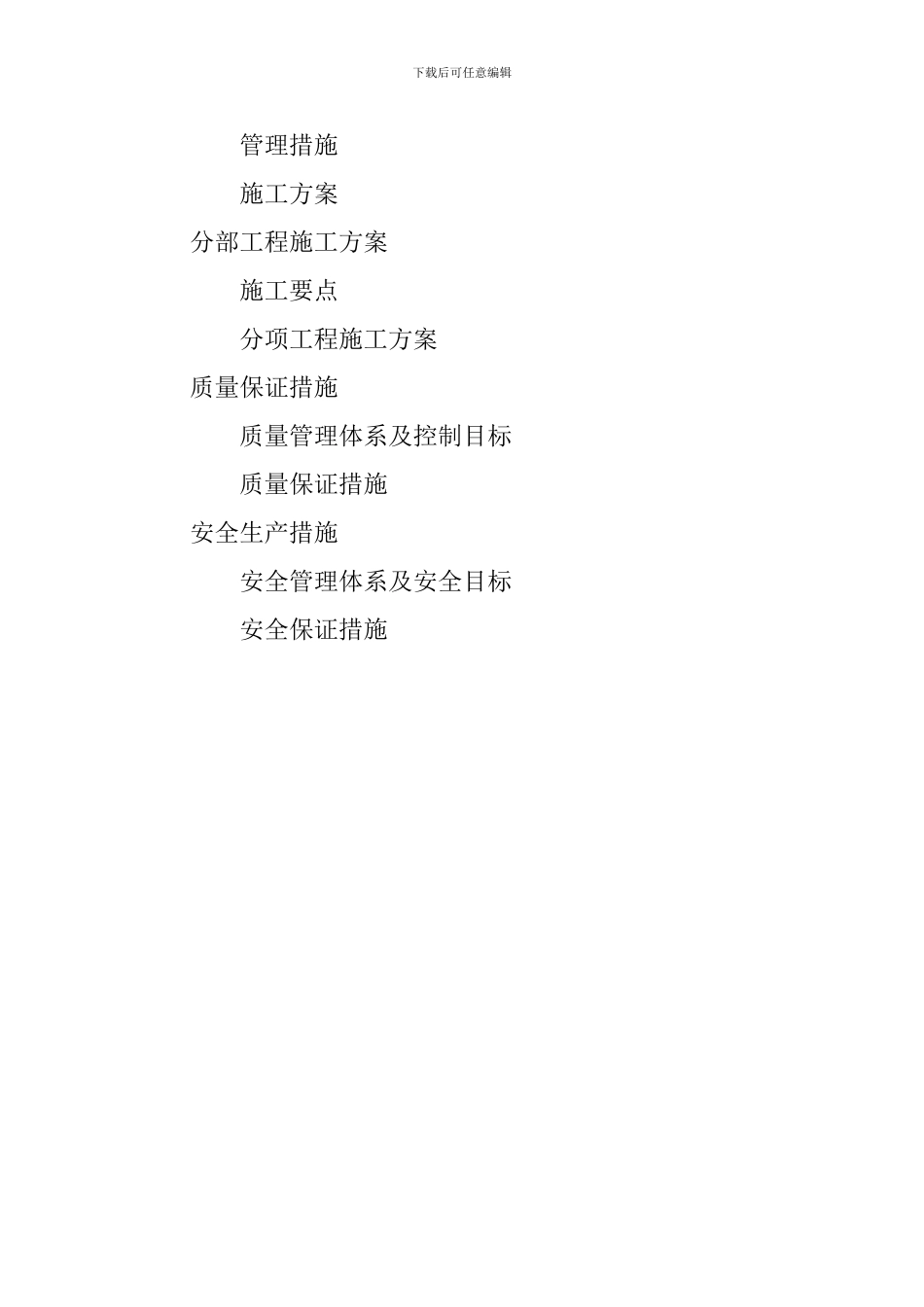

下载后可任意编辑目 录工程概况工程简述结构设计特点设备安装、材料说明施工总平面图施工现场布置、现场条件说明施工说明及依据设计内容法律规范性、完整性施工准备现场准备技术准备施工现场管理施工设备配置及管理材料、构配件管理降低成本措施文明施工实施措施施工进度计划进度控制图综合说明施工进度保证措施分段目标控制下载后可任意编辑管理措施施工方案分部工程施工方案施工要点分项工程施工方案质量保证措施质量管理体系及控制目标质量保证措施安全生产措施安全管理体系及安全目标安全保证措施下载后可任意编辑工程概况一、 工程简述工程名称:腰黄家沟沟道治理工程建设地点:长春高新技术产业开发区北区工程范围:本工程为长春高新技术产业开发区建设进展中心承建的长春高新技术产业开发区北区道路及排水工程(道路排水、水系改造工程),位于腰黄家烧家沟处,桩号 0+070-4+500,治理全长 3
430km,沟道为复式断面,湖岸采纳直立挡土墙形式
施工范围:施工图范围内所有内容
工期要求:2024 年 5 月 25 日至 2024 年 9 月 15 日施工周期:113
质量要求:优良
设计抗震设防烈度 8 度
挡土墙国家建筑标准设计 04J008
国家工程建设强制性条文
2、设计主要内容:根据现状路网及企业场地平整情况,对泰山路华德利电气边坡进行加固处理,主要加固形式为挡土墙加 1:1 浆砌片石护坡
边坡加固范围、形式可根据现场实际情况、场地最终下载后可任意编辑平 施工准备我公司将迅速组建《腰黄家沟改造工程》改造工程施工项目部,组织精干的工程管理和施工技术队伍并抽调熟练技术工人,投入先进、有用的施工机械设备进入施工现场
在签定中标合同书后,立即组织安排第一批工程管理和施工人员迅速进场,第一批人员和设备在接到中标通知书后的 2 天内抵达现场
部分人员、设备将根据本工程施工进度安排和实际情况,分批次进入工程现场
