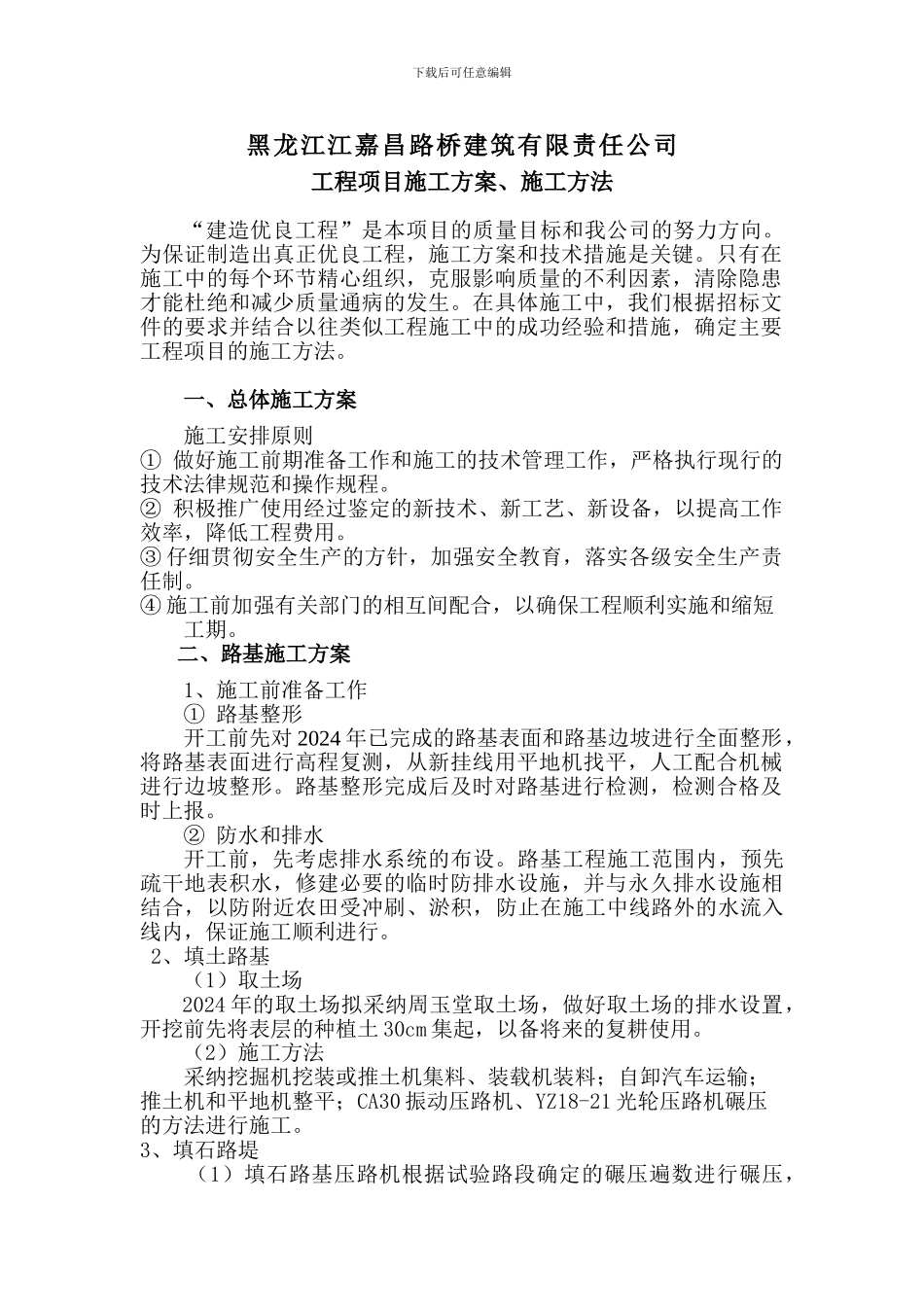

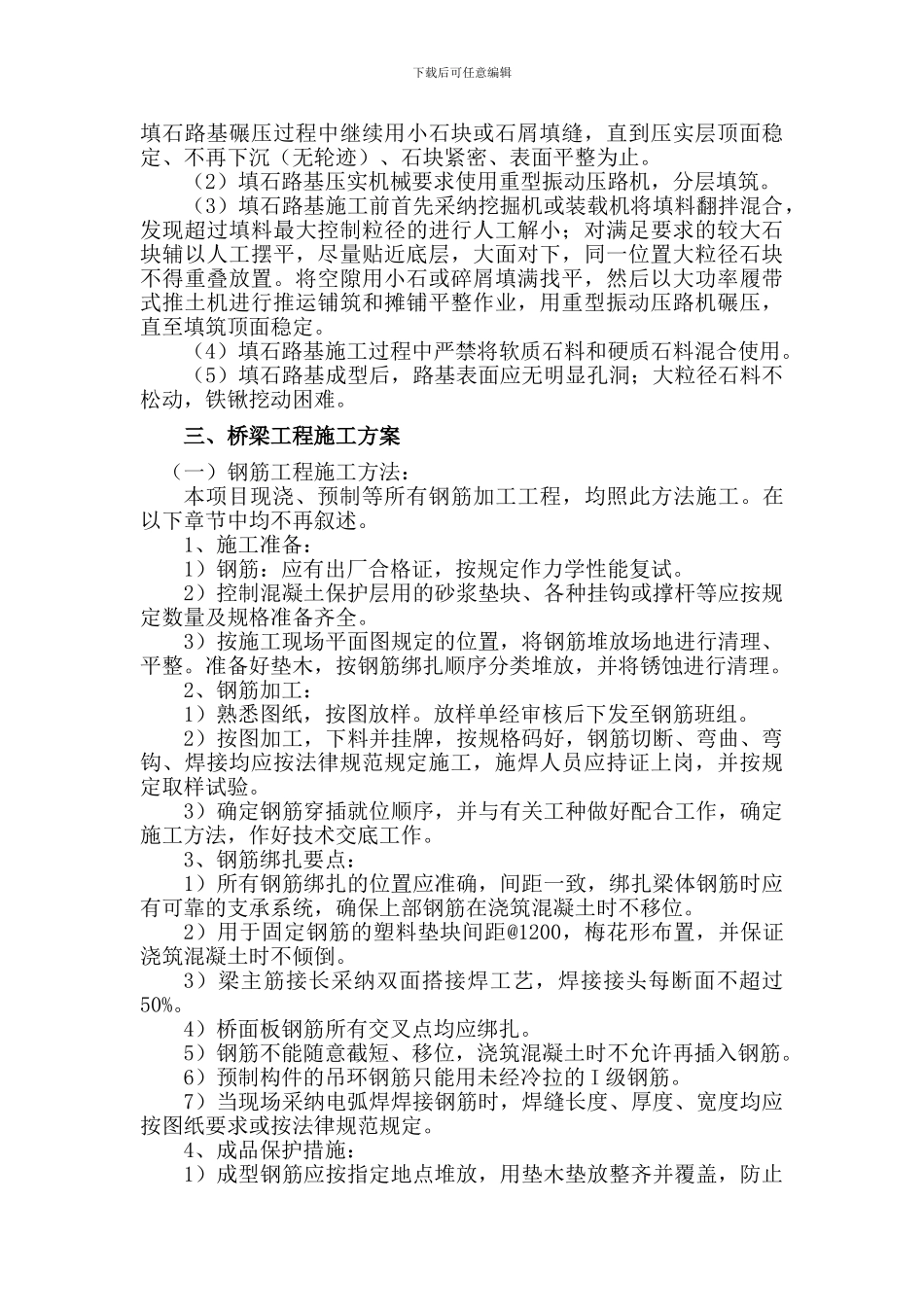

下载后可任意编辑依宝公路依兰至七台河(大个岭)段工程建设项目工程项目施工方案、施工方法编制:审核:日期:下载后可任意编辑黑龙江江嘉昌路桥建筑有限责任公司工程项目施工方案、施工方法“建造优良工程”是本项目的质量目标和我公司的努力方向。为保证制造出真正优良工程,施工方案和技术措施是关键。只有在施工中的每个环节精心组织,克服影响质量的不利因素,清除隐患才能杜绝和减少质量通病的发生。在具体施工中,我们根据招标文件的要求并结合以往类似工程施工中的成功经验和措施,确定主要工程项目的施工方法。一、总体施工方案施工安排原则① 做好施工前期准备工作和施工的技术管理工作,严格执行现行的技术法律规范和操作规程。② 积极推广使用经过鉴定的新技术、新工艺、新设备,以提高工作效率,降低工程费用。③ 仔细贯彻安全生产的方针,加强安全教育,落实各级安全生产责任制。④ 施工前加强有关部门的相互间配合,以确保工程顺利实施和缩短工期。二、路基施工方案1、施工前准备工作① 路基整形开工前先对 2024 年已完成的路基表面和路基边坡进行全面整形,将路基表面进行高程复测,从新挂线用平地机找平,人工配合机械进行边坡整形。路基整形完成后及时对路基进行检测,检测合格及时上报。② 防水和排水开工前,先考虑排水系统的布设。路基工程施工范围内,预先疏干地表积水,修建必要的临时防排水设施,并与永久排水设施相结合,以防附近农田受冲刷、淤积,防止在施工中线路外的水流入线内,保证施工顺利进行。2、填土路基(1)取土场2024 年的取土场拟采纳周玉堂取土场,做好取土场的排水设置,开挖前先将表层的种植土 30cm 集起,以备将来的复耕使用。(2)施工方法采纳挖掘机挖装或推土机集料、装载机装料;自卸汽车运输;推土机和平地机整平;CA30 振动压路机、YZ18-21 光轮压路机碾压的方法进行施工。3、填石路堤(1)填石路基压路机根据试验路段确定的碾压遍数进行碾压,下载后可任意编辑填石路基碾压过程中继续用小石块或石屑填缝,直到压实层顶面稳定、不再下沉(无轮迹)、石块紧密、表面平整为止。(2)填石路基压实机械要求使用重型振动压路机,分层填筑。(3)填石路基施工前首先采纳挖掘机或装载机将填料翻拌混合,发现超过填料最大控制粒径的进行人工解小;对满足要求的较大石块辅以人工摆平,尽量贴近底层,大面对下,同一位置大粒径石块不得重叠放置。将空隙用小石或碎屑填满找平,然后以大功率履...
