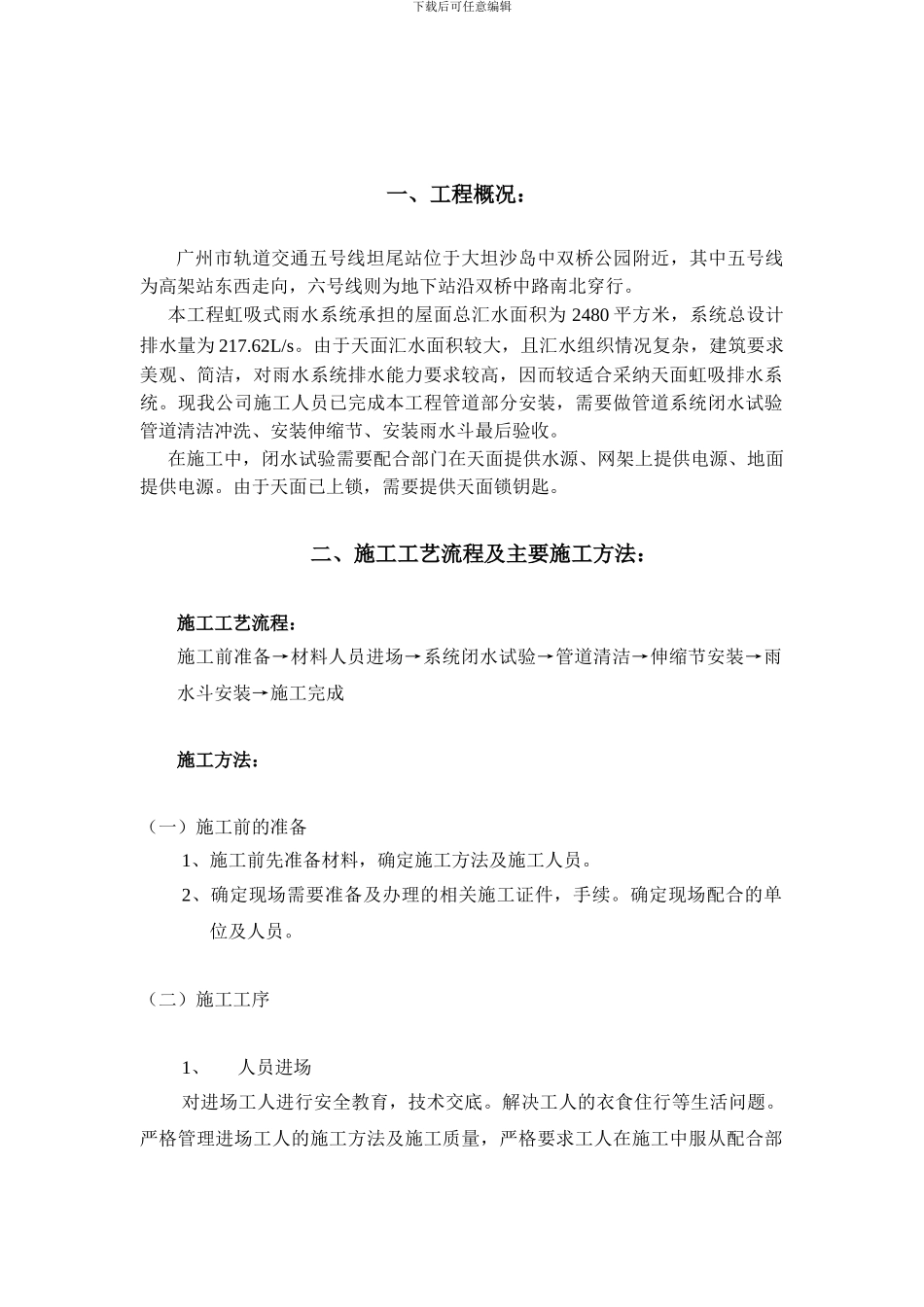

下载后可任意编辑 广州市轨道交通五号线坦尾站虹吸式屋面雨水系统设备采购项目施工方案施工单位:北京泰宁科创科技有限公司 编 制:王 彦 明 日 期:2009 年 11 月 10 日下载后可任意编辑一、工程概况:广州市轨道交通五号线坦尾站位于大坦沙岛中双桥公园附近,其中五号线为高架站东西走向,六号线则为地下站沿双桥中路南北穿行
本工程虹吸式雨水系统承担的屋面总汇水面积为 2480 平方米,系统总设计排水量为 217
由于天面汇水面积较大,且汇水组织情况复杂,建筑要求美观、简洁,对雨水系统排水能力要求较高,因而较适合采纳天面虹吸排水系统
现我公司施工人员已完成本工程管道部分安装,需要做管道系统闭水试验管道清洁冲洗、安装伸缩节、安装雨水斗最后验收
在施工中,闭水试验需要配合部门在天面提供水源、网架上提供电源、地面提供电源
由于天面已上锁,需要提供天面锁钥匙
二、施工工艺流程及主要施工方法:施工工艺流程: 施工前准备→材料人员进场→系统闭水试验→管道清洁→伸缩节安装→雨水斗安装→施工完成施工方法:(一)施工前的准备1、施工前先准备材料,确定施工方法及施工人员
2、确定现场需要准备及办理的相关施工证件,手续
确定现场配合的单位及人员
(二)施工工序1、人员进场对进场工人进行安全教育,技术交底
解决工人的衣食住行等生活问题
严格管理进场工人的施工方法及施工质量,严格要求工人在施工中服从配合部下载后可任意编辑门的管理和章程
2、材料进场核实进场需要的材料机具等,并保证进场材料的合格和机具的安全
确保工人进场后可以顺流施工
3、闭水试验进场后跟现场配合部门确定闭水试验所需要的水源位置,检查管道是否完好
并迅速展开闭水试验的工序
闭水试验需要在天面有水源,如天面没有水源,需就近确定水源点
由于地面进井管口需要封堵,所以需要配合部门提供220v 电源焊接管道用
具体操作为:把管道排出
