下载后可任意编辑XX 铁路技术交底记录表施工单位:XXXXXXXXX 记录编号: XXX-8-X-X- 路基工程 工程名称及里程路基工程分项工程名称及里程强夯,XXX~XXX交 底 人交底时间审核人/日期接受人/日期本表一式两份,施工单位及接受人各一份

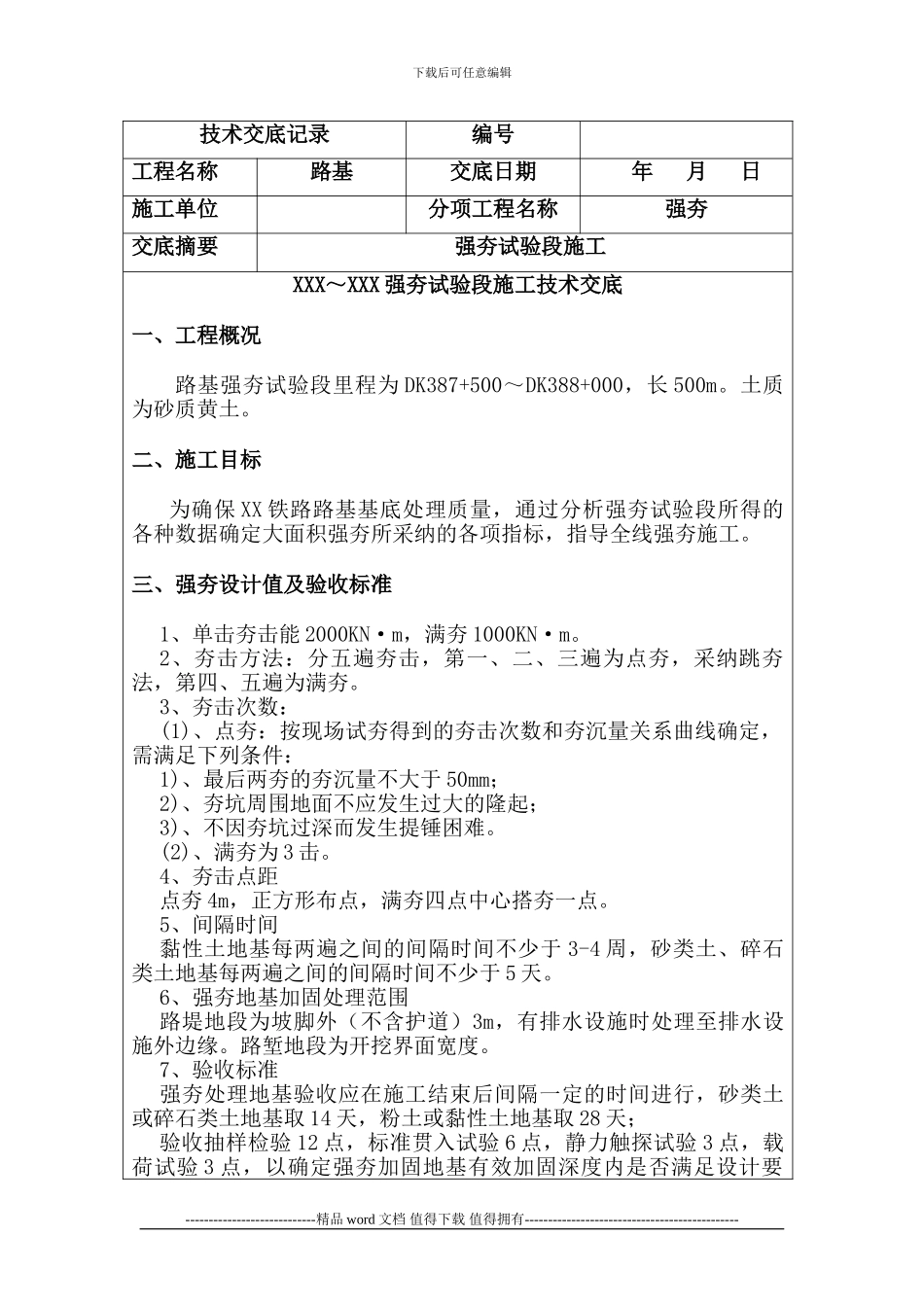

----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑技术交底记录编号 工程名称路基交底日期年 月 日施工单位分项工程名称强夯交底摘要 强夯试验段施工XXX~XXX 强夯试验段施工技术交底一、工程概况路基强夯试验段里程为 DK387+500~DK388+000,长 500m
土质为砂质黄土
二、施工目标为确保 XX 铁路路基基底处理质量,通过分析强夯试验段所得的各种数据确定大面积强夯所采纳的各项指标,指导全线强夯施工
三、强夯设计值及验收标准1、单击夯击能 2000KN·m,满夯 1000KN·m
2、夯击方法:分五遍夯击,第一、二、三遍为点夯,采纳跳夯法,第四、五遍为满夯
3、夯击次数:(1)、点夯:按现场试夯得到的夯击次数和夯沉量关系曲线确定,需满足下列条件:1)、最后两夯的夯沉量不大于 50mm;2)、夯坑周围地面不应发生过大的隆起;3)、不因夯坑过深而发生提锤困难
(2)、满夯为 3 击
4、夯击点距点夯 4m,正方形布点,满夯四点中心搭夯一点
5、间隔时间黏性土地基每两遍之间的间隔时间不少于 3-4 周,砂类土、碎石类土地基每两遍之间的间隔时间不少于 5 天
6、强夯地基加固处理范围路堤地段为坡脚外(不含护道)3m,有排水设施时处理至排水设施外边缘
路堑地段为开挖界面宽度
7、验收标准强夯处理地基验收应在施工结束后间隔一定的时间进行,砂类土或碎石类土地基取 14 天,
