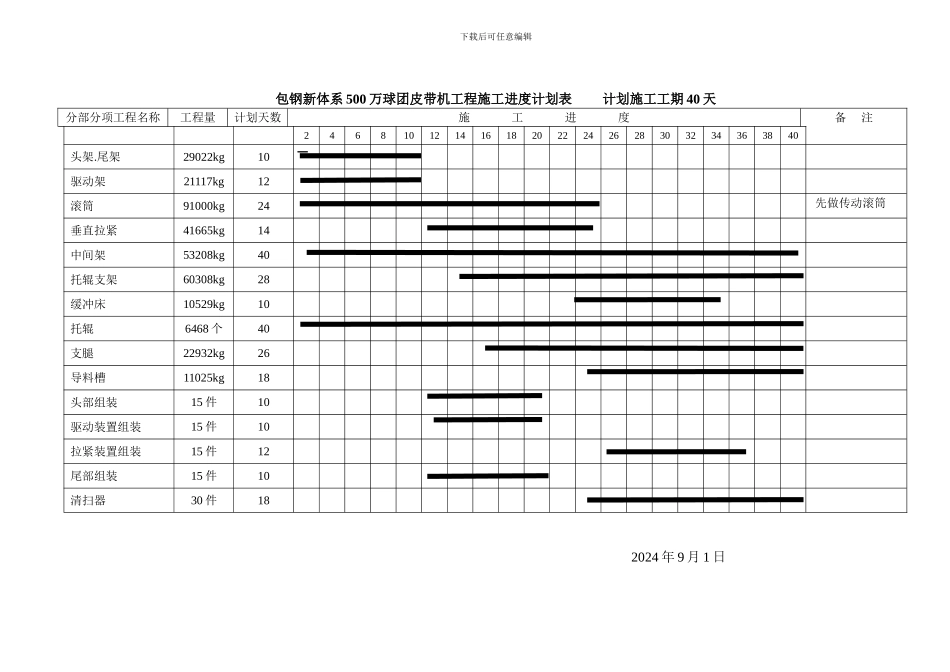

下载后可任意编辑 包钢新体系 500 万球团皮带机工程施工进度计划表 计划施工工期 40 天分部分项工程名称工程量计划天数施 工 进 度备 注246810121416182022242628303234363840头架

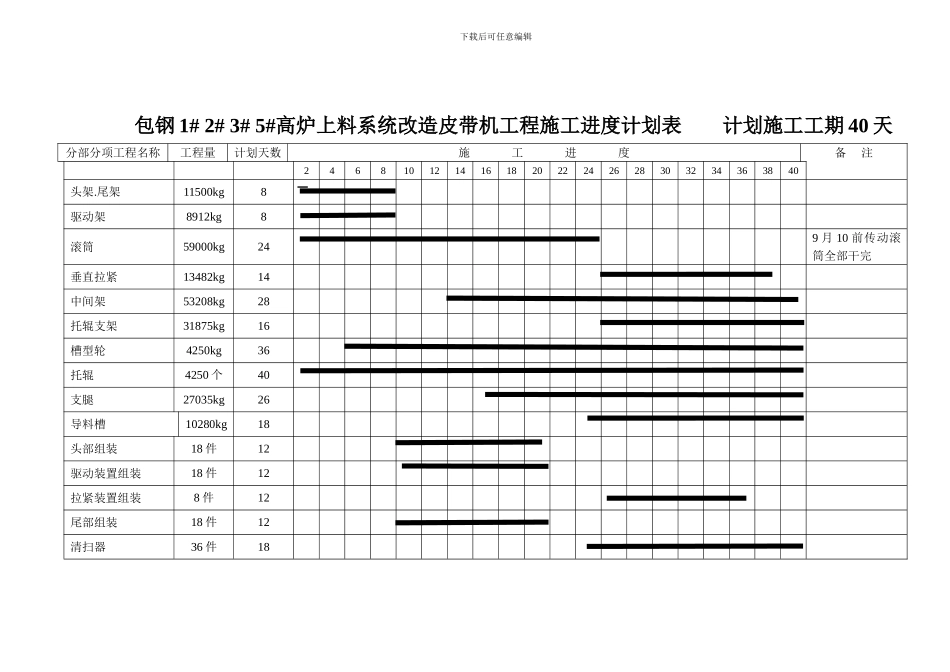

尾架29022kg10驱动架21117kg12滚筒91000kg 24 先做传动滚筒垂直拉紧41665kg14中间架53208kg40托辊支架60308kg28缓冲床10529kg10托辊6468 个40 支腿22932kg26导料槽11025kg 18头部组装15 件10驱动装置组装15 件10拉紧装置组装15 件12尾部组装15 件10清扫器30 件18 2024 年 9 月 1 日下载后可任意编辑 包钢 1# 2# 3# 5#高炉上料系统改造皮带机工程施工进度计划表 计划施工工期 40 天分部分项工程名称工程量计划天数施 工 进 度备 注246810121416182022242628303234363840头架
尾架11500kg8驱动架8912kg8滚筒59000kg 24 9 月 10 前传动滚筒全部干完垂直拉紧13482kg14中间架53208kg28托辊支架31875kg16 槽型轮4250kg36托辊4250 个40 支腿27035kg26导料槽10280kg 18头部组装18 件12驱动装置组装18 件12拉紧装置组装8 件12尾部组装18 件12清扫器36 件18 下载后可任意编辑 2024 年 9 月 1 日 0 万 U 豆体验卡卡号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500 万 U 豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500 万 U 豆体验卡卡号:50Dbac63885c802fd52e密码:3d1
