下载后可任意编辑平台截、排水沟施工技术方案一、工程概况第 14 合同段 K120+000~K120+701
974 设计平台截、排水沟,其主要工程数量及其型号如下:1、K120+420~K120+450L,计 30 m 长,M7
5 浆砌片石砌筑
2、K120+450L,15
2m 长急流槽 Φ315mmPVC-U 管,外面用 1
1m3 C20 浇筑
二、施工工期安排 本段排水沟自 2006 年 10 月 31 日开工,至 2006 年 11 月 20 日完工,工期 21天

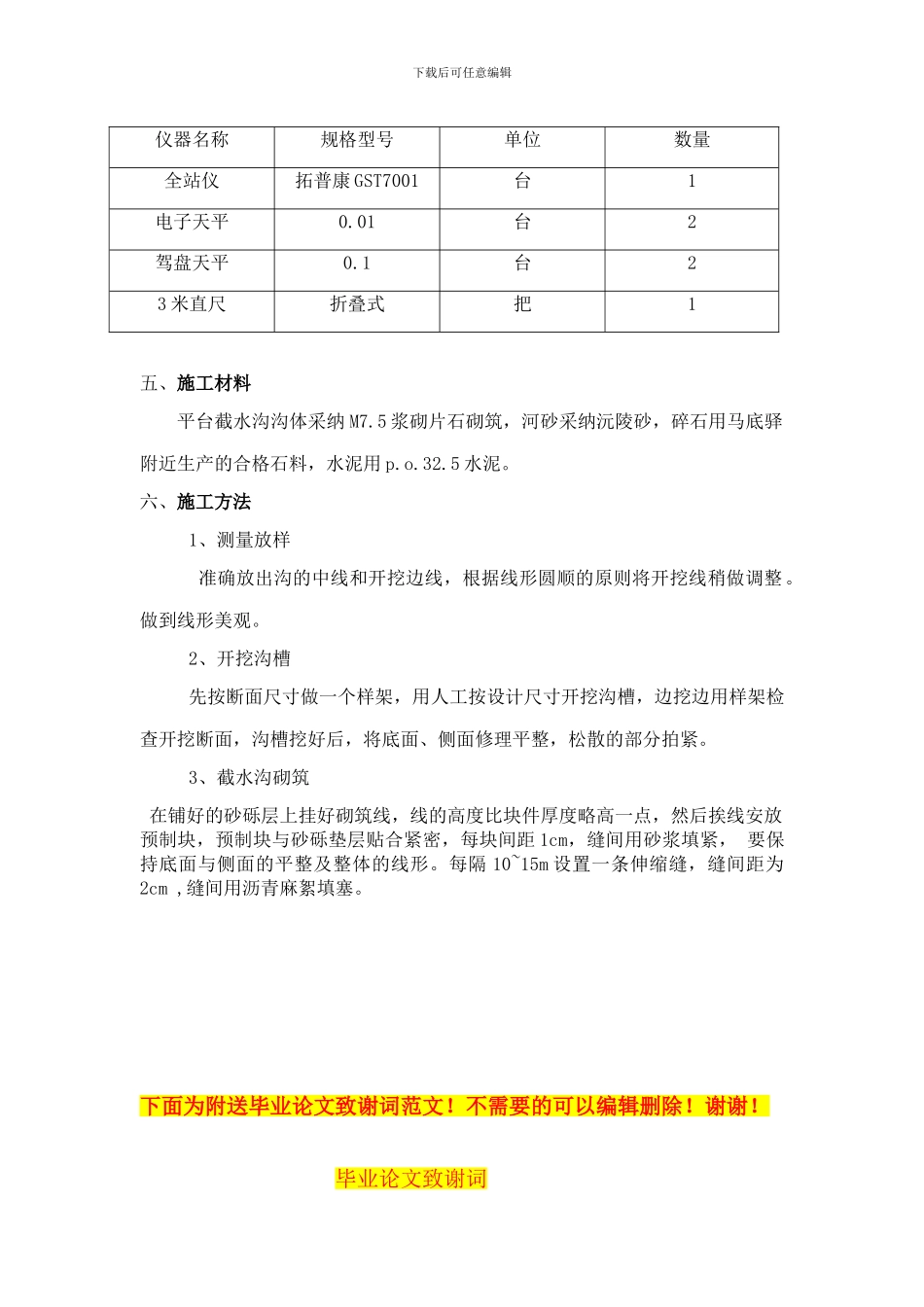

三、施工人员安排项目经理部组织了一批经验丰富、责任心强的人员,从事本工程的施工及管理工作,本工程施工人员安排如下:姓名职务工作安排周应麟负责人全面负责各项工作夏海技术负责人技术总负责邱喜华施工技术负责人负责具体施工技术杜毅质检工程师负责质量检测李重杰试验工程师负责试验工作钟君测量工程师负责边线控制、高程测量田治平施工员负责具体施工过程控制伍勇机械工程师负责机械设备管理、维修刘荣跃安全工程师施工过程中安全、协调四、设备、仪器准备 试验、测量检测仪器表下载后可任意编辑仪器名称规格型号单位数量全站仪拓普康 GST7001台1电子天平0
01台2驾盘天平0
1台23 米直尺折叠式把1五、施工材料平台截水沟沟体采纳 M7
5 浆砌片石砌筑,河砂采纳沅陵砂,碎石用马底驿附近生产的合格石料,水泥用 p
六、施工方法1、测量放样 准确放出沟的中线和开挖边线,根据线形圆顺的原则将开挖线稍做调整
做到线形美观
2、开挖沟槽先按断面尺寸做一个样架,用人工按设计尺寸开挖沟槽,边挖边用样架检查开挖断面,沟槽挖好后,将底面、侧面修理平整,松散的部分拍紧
3、截水沟砌筑 在铺好的砂砾层上挂好砌筑线,线的高度比块件厚度略高一点,然后挨线安放预制块,预制块与砂砾垫层贴合紧密,每块间距 1cm,缝间用砂浆填紧, 要保
