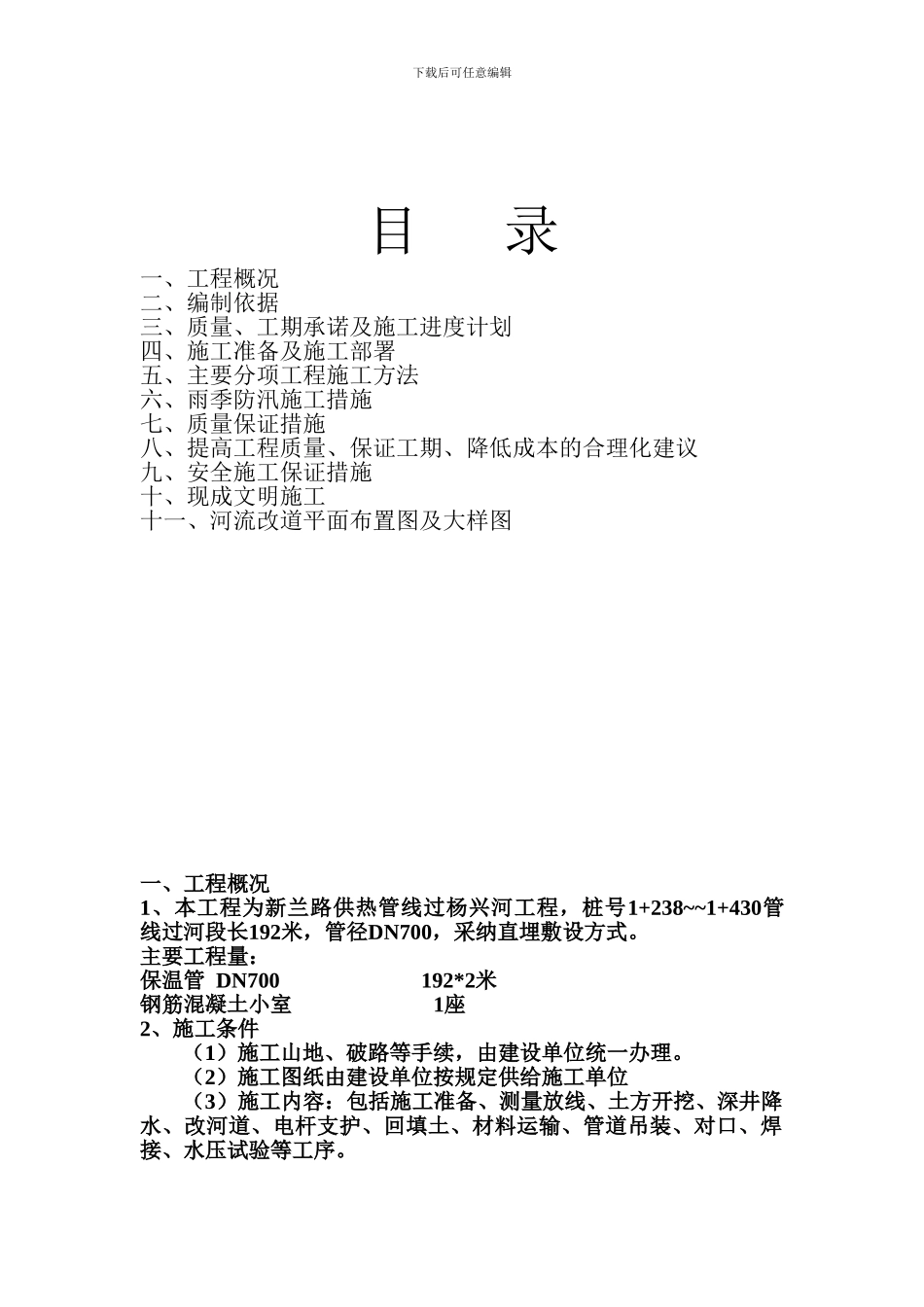

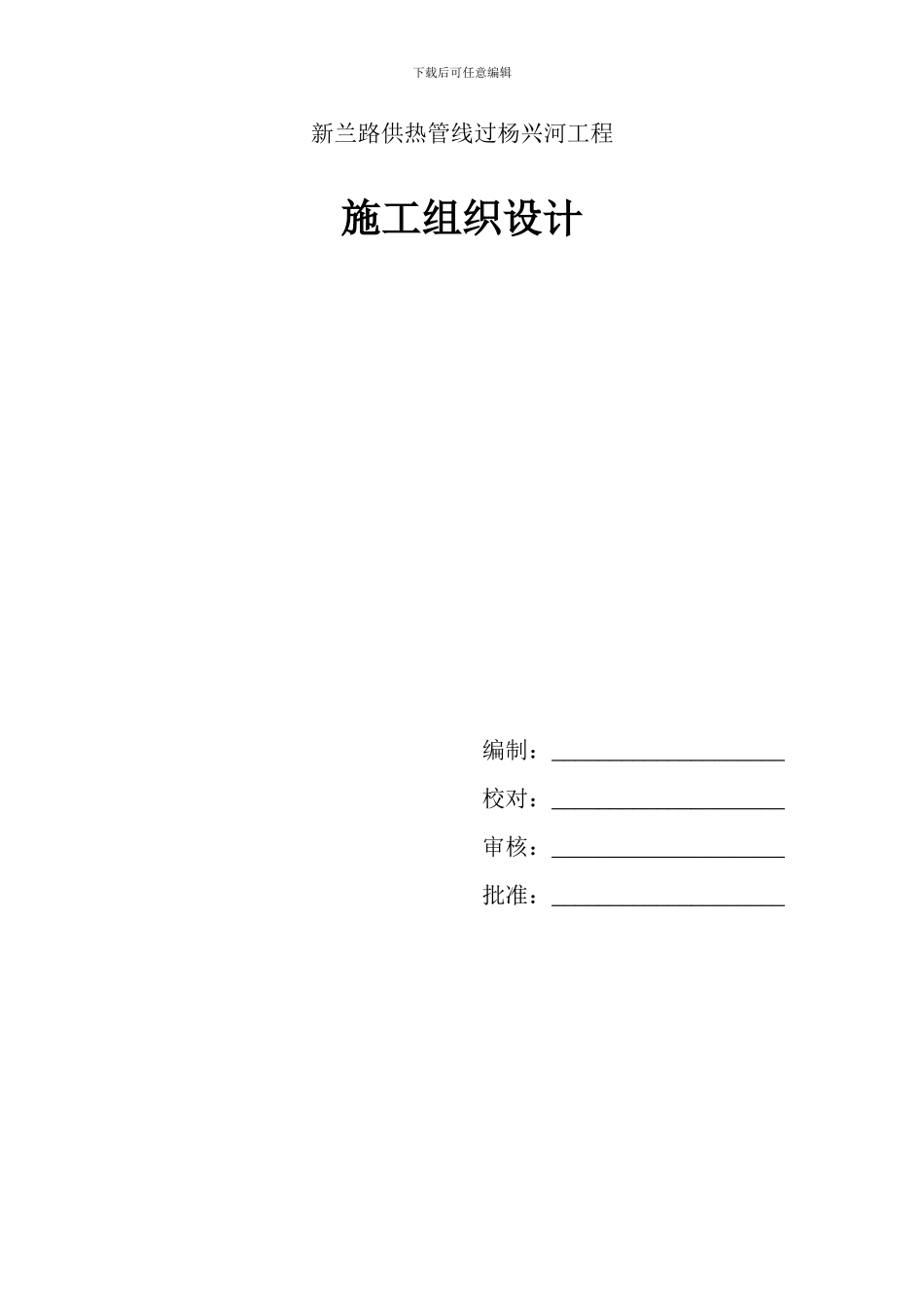

下载后可任意编辑新兰路供热管线过杨兴河工程施工组织设计 编制:____________________校对:____________________审核:____________________批准:____________________ 下载后可任意编辑目 录一、工程概况二、编制依据三、质量、工期承诺及施工进度计划四、施工准备及施工部署五、主要分项工程施工方法六、雨季防汛施工措施七、质量保证措施八、提高工程质量、保证工期、降低成本的合理化建议九、安全施工保证措施十、现成文明施工十一、河流改道平面布置图及大样图一、工程概况1、本工程为新兰路供热管线过杨兴河工程,桩号1+238~~1+430管线过河段长192米,管径DN700,采纳直埋敷设方式
主要工程量:保温管 DN700 192*2米钢筋混凝土小室 1座2、施工条件(1)施工山地、破路等手续,由建设单位统一办理
(2)施工图纸由建设单位按规定供给施工单位(3)施工内容:包括施工准备、测量放线、土方开挖、深井降水、改河道、电杆支护、回填土、材料运输、管道吊装、对口、焊接、水压试验等工序

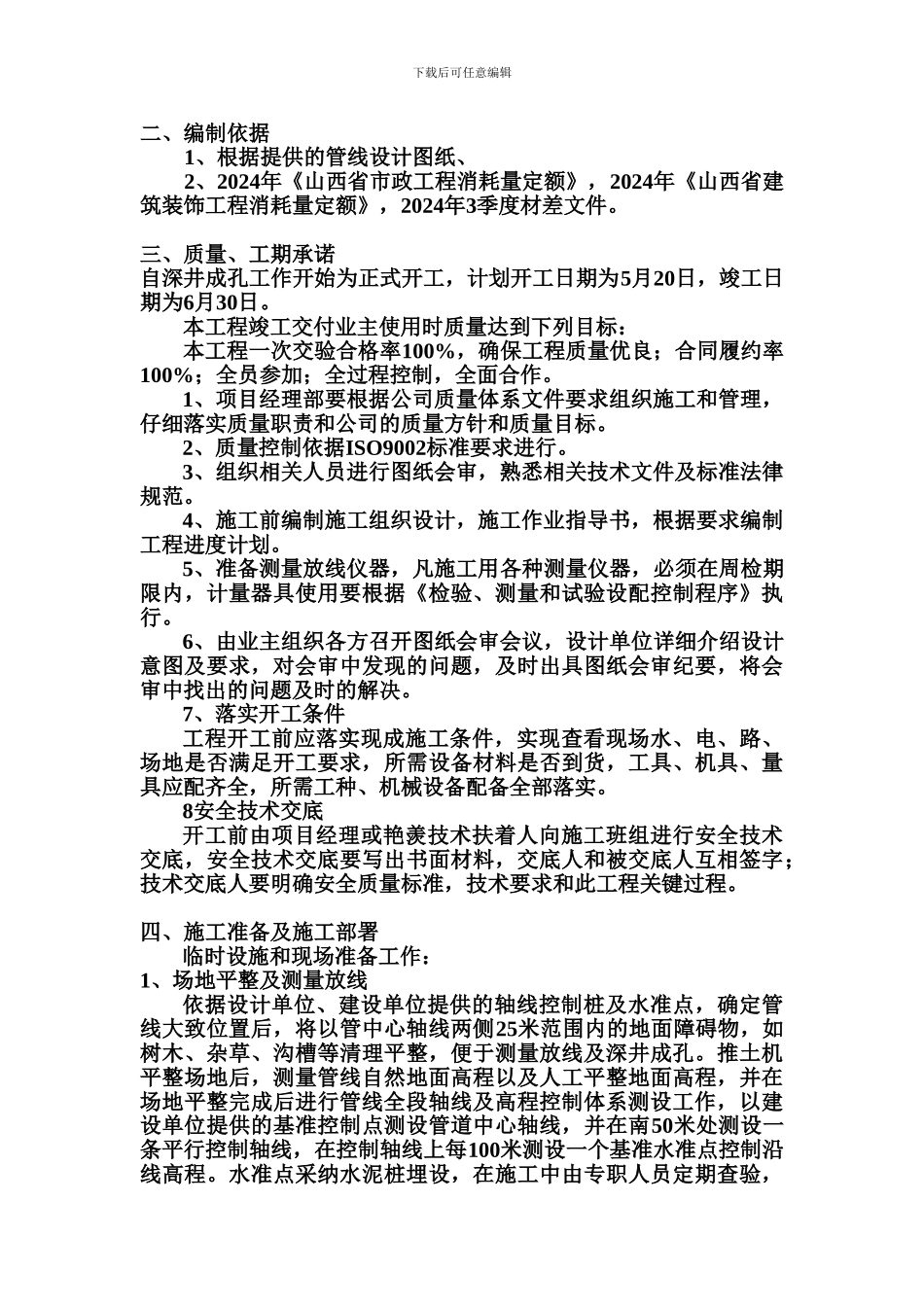

下载后可任意编辑二、编制依据1、根据提供的管线设计图纸、2、2024年《山西省市政工程消耗量定额》,2024年《山西省建筑装饰工程消耗量定额》,2024年3季度材差文件
三、质量、工期承诺自深井成孔工作开始为正式开工,计划开工日期为5月20日,竣工日期为6月30日
本工程竣工交付业主使用时质量达到下列目标:本工程一次交验合格率100%,确保工程质量优良;合同履约率100%;全员参加;全过程控制,全面合作
1、项目经理部要根据公司质量体系文件要求组织施工和管理,仔细落实质量职责和公司的质量方针和质量目标
2、质量控制依据ISO9002标准要求进行
3、组织相关人员进行图纸会审,熟悉相关技术文件及标准法律规范
4、施工前编制施工组织设计,施工
