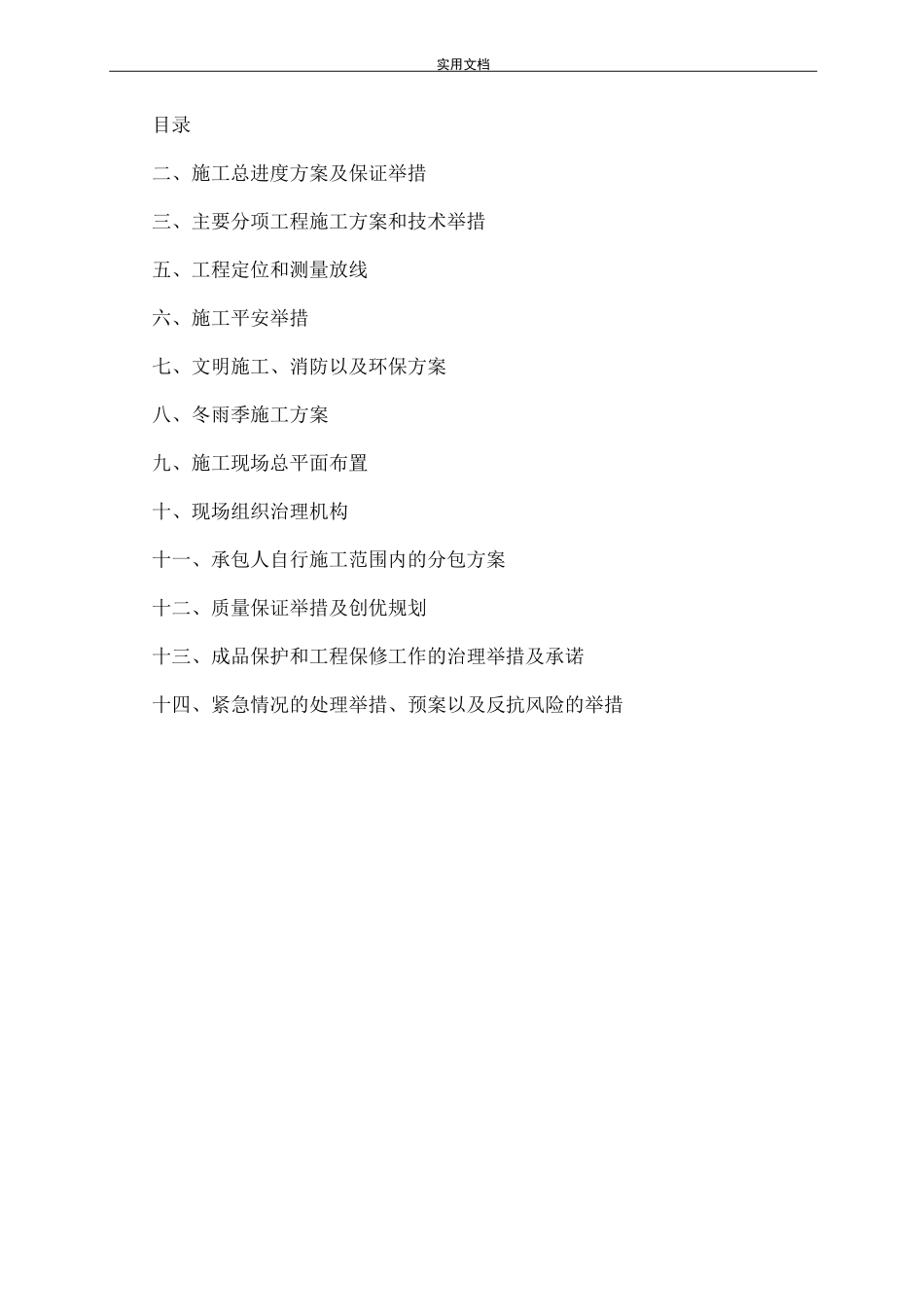

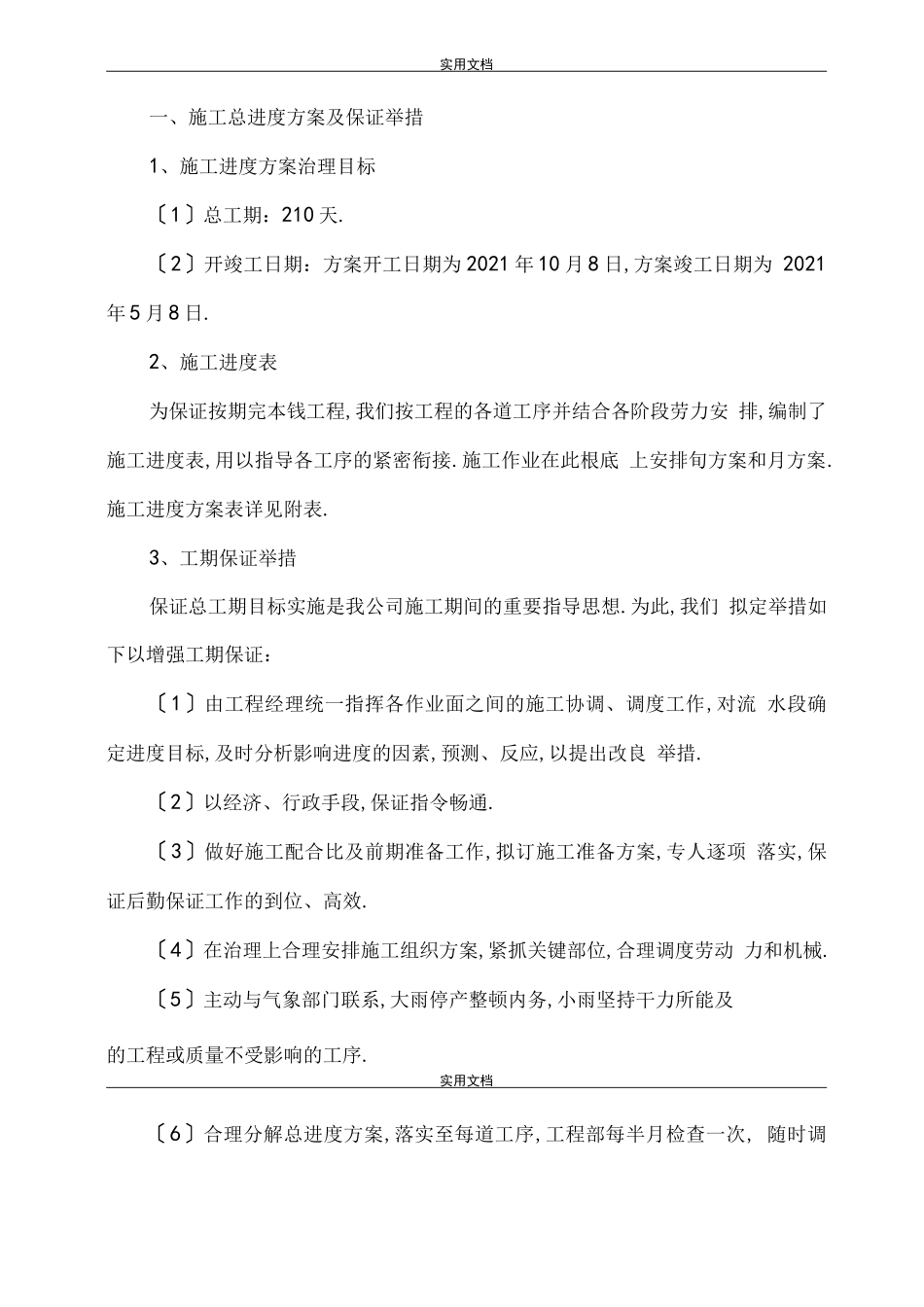

实用文档目录二、施工总进度方案及保证举措三、主要分项工程施工方案和技术举措五、工程定位和测量放线六、施工平安举措七、文明施工、消防以及环保方案八、冬雨季施工方案九、施工现场总平面布置十、现场组织治理机构十一、承包人自行施工范围内的分包方案十二、质量保证举措及创优规划十三、成品保护和工程保修工作的治理举措及承诺十四、紧急情况的处理举措、预案以及反抗风险的举措实用文档一、施工总进度方案及保证举措1、施工进度方案治理目标〔1〕总工期:210 天.〔2〕开竣工日期:方案开工日期为 2021 年 10 月 8 日,方案竣工日期为 2021年 5 月 8 日.2、施工进度表为保证按期完本钱工程,我们按工程的各道工序并结合各阶段劳力安 排,编制了施工进度表,用以指导各工序的紧密衔接.施工作业在此根底 上安排旬方案和月方案.施工进度方案表详见附表.3、工期保证举措保证总工期目标实施是我公司施工期间的重要指导思想.为此,我们 拟定举措如下以增强工期保证:〔1〕由工程经理统一指挥各作业面之间的施工协调、调度工作,对流 水段确定进度目标,及时分析影响进度的因素,预测、反应,以提出改良 举措.〔2〕以经济、行政手段,保证指令畅通.〔3〕做好施工配合比及前期准备工作,拟订施工准备方案,专人逐项 落实,保证后勤保证工作的到位、高效.〔4〕在治理上合理安排施工组织方案,紧抓关键部位,合理调度劳动 力和机械.〔5〕主动与气象部门联系,大雨停产整顿内务,小雨坚持干力所能及的工程或质量不受影响的工序.实用文档〔6〕合理分解总进度方案,落实至每道工序,工程部每半月检查一次, 随时调整或增调人、机、材.每星期一次调度会,即时解决施工中的问题.〔7〕保证施工设备及时到位和投入使用,搞好设备的维修与保养,保 证设备的完成率和利用率.〔8〕增强技术、质量治理,熟悉有优质才有高速的辨证关系.〔9〕积极开展技术革新活动,增强限制施工薄弱环节和关键工序,杜 绝因质量和平安事故的发生而影响工期.〔10〕提请报检的工序,必须做到自检优良,填好资料再报检,减少 验收环节中的耗时.〔11〕积极做好前期施工准备工作,人、材、机及时进驻施工现场, 创造条件早日进行施工作业.实用文档二、主要分项工程施工方案和技术举措〔一〕排水工程1、施工组织根据多年城市根底设施的建设经验,工程建设要统一规划、协调配套, 统一组织,坚持先地下后地上的施工原那么,预防由于反复刨槽带来的经济 损失.地下管线纵横交错,要求管道施工单位根据...
