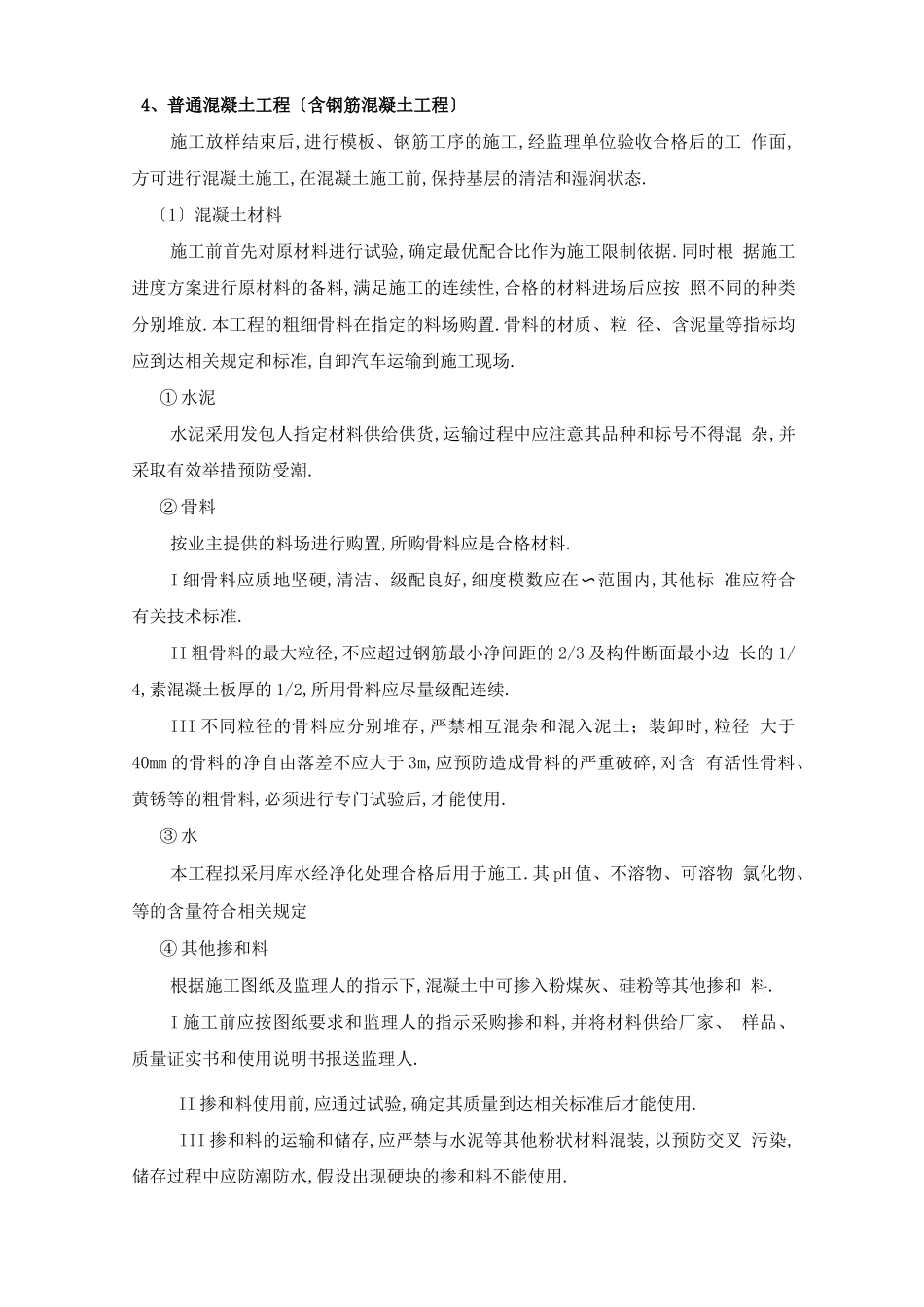

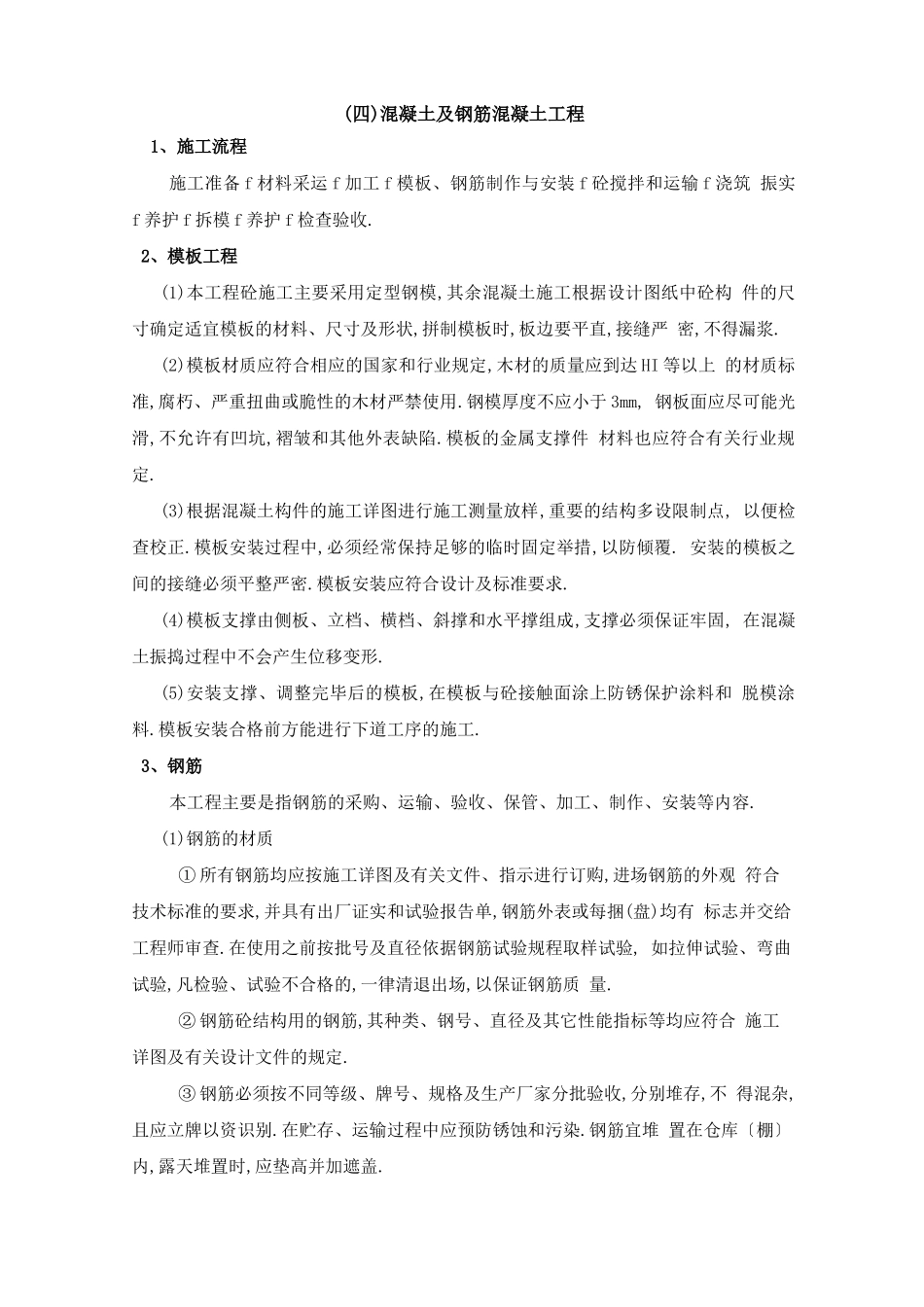

(四)混凝土及钢筋混凝土工程1、施工流程施工准备 f 材料采运 f 加工 f 模板、钢筋制作与安装 f 砼搅拌和运输 f 浇筑 振实f 养护 f 拆模 f 养护 f 检查验收
2、模板工程(1)本工程砼施工主要采用定型钢模,其余混凝土施工根据设计图纸中砼构 件的尺寸确定适宜模板的材料、尺寸及形状,拼制模板时,板边要平直,接缝严 密,不得漏浆
(2)模板材质应符合相应的国家和行业规定,木材的质量应到达 HI 等以上 的材质标准,腐朽、严重扭曲或脆性的木材严禁使用
钢模厚度不应小于 3mm, 钢板面应尽可能光滑,不允许有凹坑,褶皱和其他外表缺陷
模板的金属支撑件 材料也应符合有关行业规定
(3)根据混凝土构件的施工详图进行施工测量放样,重要的结构多设限制点, 以便检查校正
模板安装过程中,必须经常保持足够的临时固定举措,以防倾覆
安装的模板之间的接缝必须平整严密
模板安装应符合设计及标准要求
(4)模板支撑由侧板、立档、横档、斜撑和水平撑组成,支撑必须保证牢固, 在混凝土振捣过程中不会产生位移变形
(5)安装支撑、调整完毕后的模板,在模板与砼接触面涂上防锈保护涂料和 脱模涂料
模板安装合格前方能进行下道工序的施工

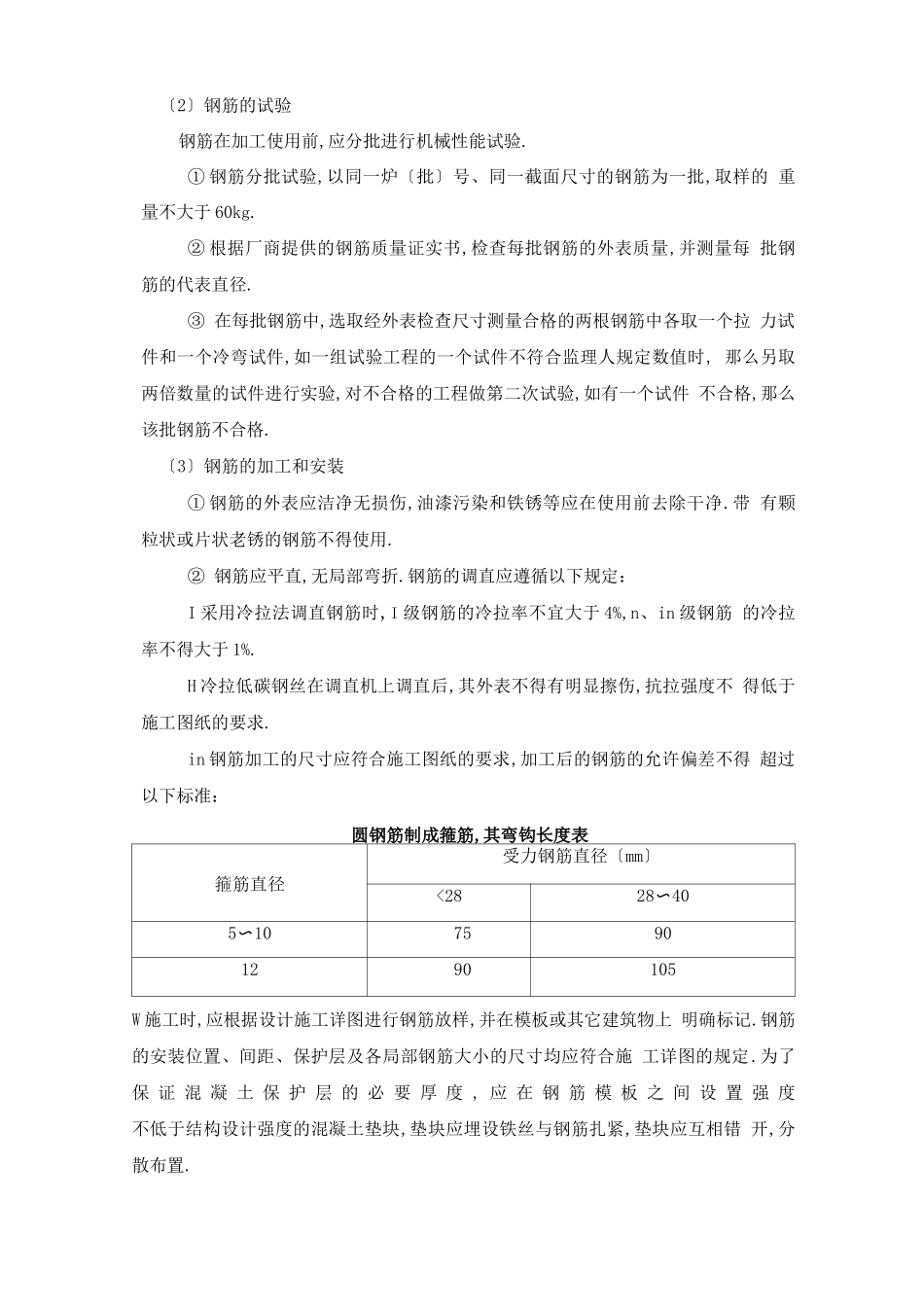

3、钢筋本工程主要是指钢筋的采购、运输、验收、保管、加工、制作、安装等内容
(1)钢筋的材质① 所有钢筋均应按施工详图及有关文件、指示进行订购,进场钢筋的外观 符合技术标准的要求,并具有出厂证实和试验报告单,钢筋外表或每捆(盘)均有 标志并交给工程师审查
在使用之前按批号及直径依据钢筋试验规程取样试验, 如拉伸试验、弯曲试验,凡检验、试验不合格的,一律清退出场,以保证钢筋质 量
② 钢筋砼结构用的钢筋,其种类、钢号、直径及其它性能指标等均应符合 施工详图及有关设计文件的规定
③ 钢筋必须按不同等级、牌号、规格及生产厂家分批验收,分别堆存,不 得混杂,且应立牌以资识别
