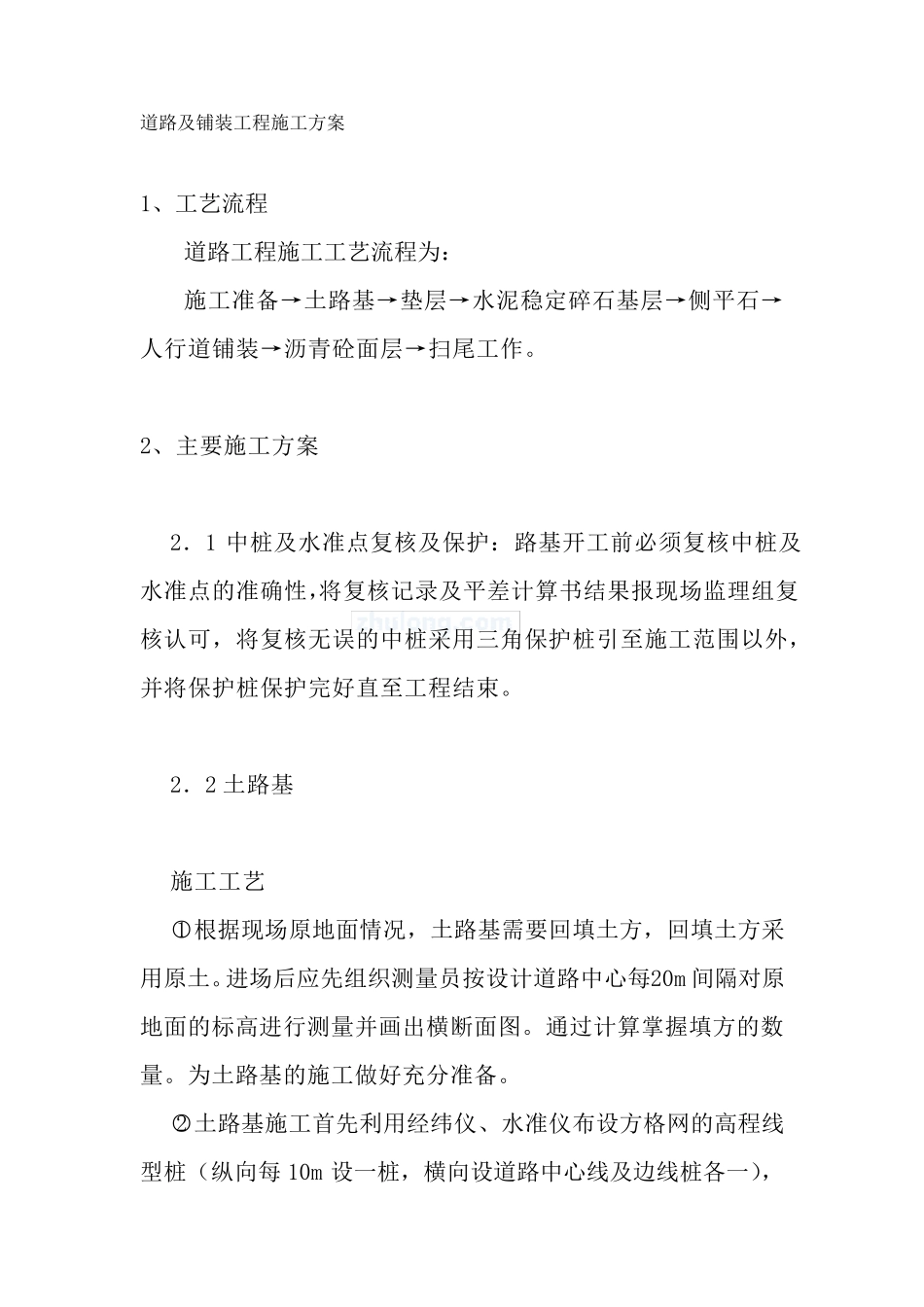

道路及铺装工程施工方案 1、工艺流程 道路工程施工工艺流程为: 施工准备→土路基→垫层→水泥稳定碎石基层→侧平石→人行道铺装→沥青砼面层→扫尾工作
2、主要施工方案 2.1 中桩及水准点复核及保护:路基开工前必须复核中桩及水准点的准确性,将复核记录及平差计算书结果报现场监理组复核认可,将复核无误的中桩采用三角保护桩引至施工范围以外,并将保护桩保护完好直至工程结束
2.2 土路基 施工工艺 ○1 根据现场原地面情况,土路基需要回填土方,回填土方采用原土
进场后应先组织测量员按设计道路中心每20m 间隔对原地面的标高进行测量并画出横断面图
通过计算掌握填方的数量
为土路基的施工做好充分准备
○2 土路基施工首先利用经纬仪、水准仪布设方格网的高程线型桩(纵向每 10m 设一桩,横向设道路中心线及边线桩各一),控 制 土 路 基 的 高 程 及 线 型
经 压 路 机 碾 压 数 遍 后 , 实 施 路 基 层 的施 工 , 以 确 保 基 层 质 量

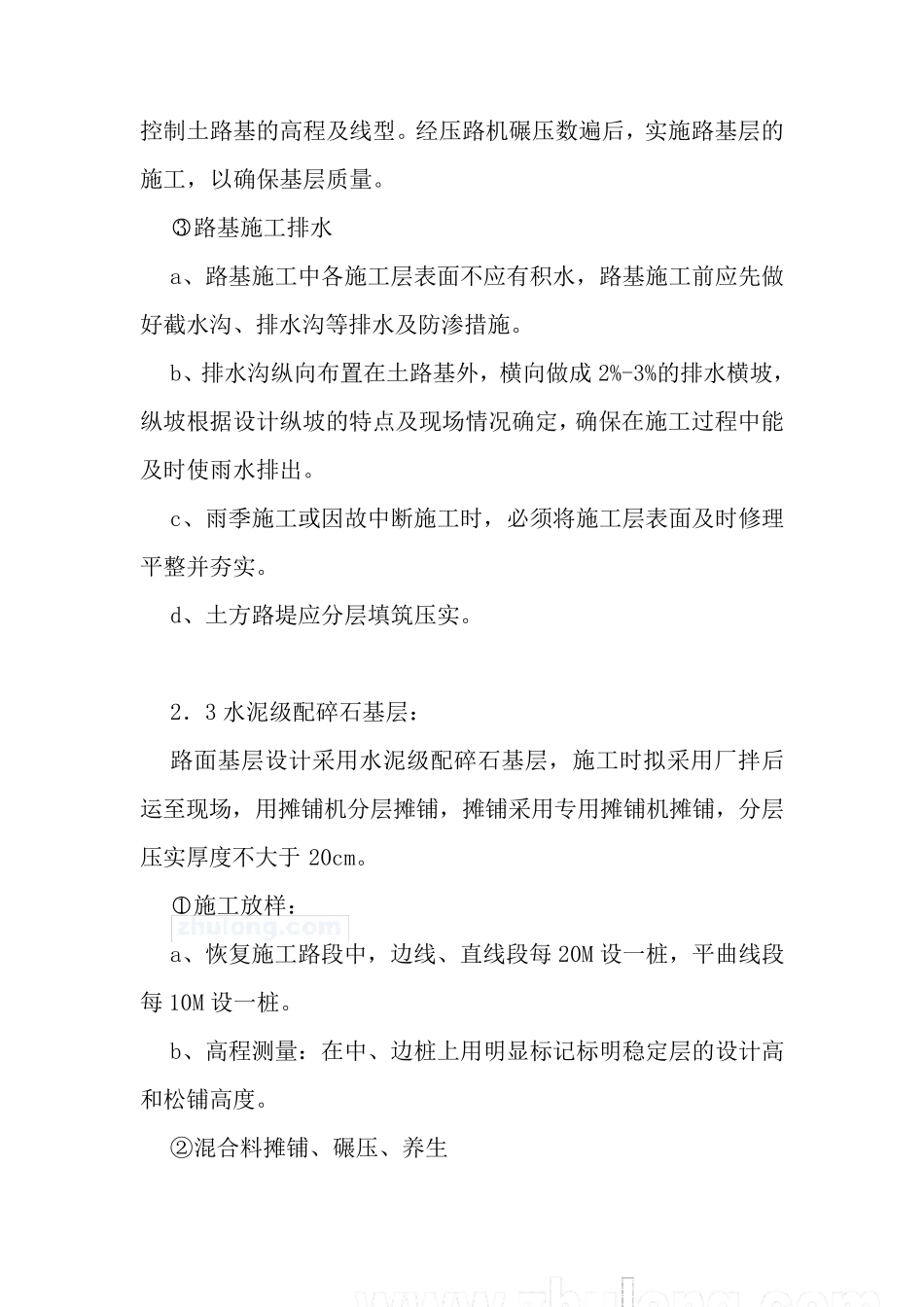

○3 路 基 施 工 排 水 a、 路 基 施 工 中 各 施 工 层 表 面 不 应 有 积 水 , 路 基 施 工 前 应 先 做好 截 水 沟 、 排 水 沟 等 排 水 及 防 渗 措 施
b、 排 水 沟 纵 向 布 置 在 土 路 基 外 , 横 向 做 成 2%-3%的 排 水 横 坡 ,纵 坡 根 据 设 计 纵 坡 的 特 点 及 现 场 情 况 确 定 , 确 保 在 施 工 过 程 中 能及 时 使 雨 水 排 出
c、 雨 季 施 工 或 因 故 中 断 施 工 时 , 必 须 将 施 工 层 表 面 及 时 修 理平 整 并 夯 实
d、 土 方 路 堤 应 分 层 填 筑 压 实

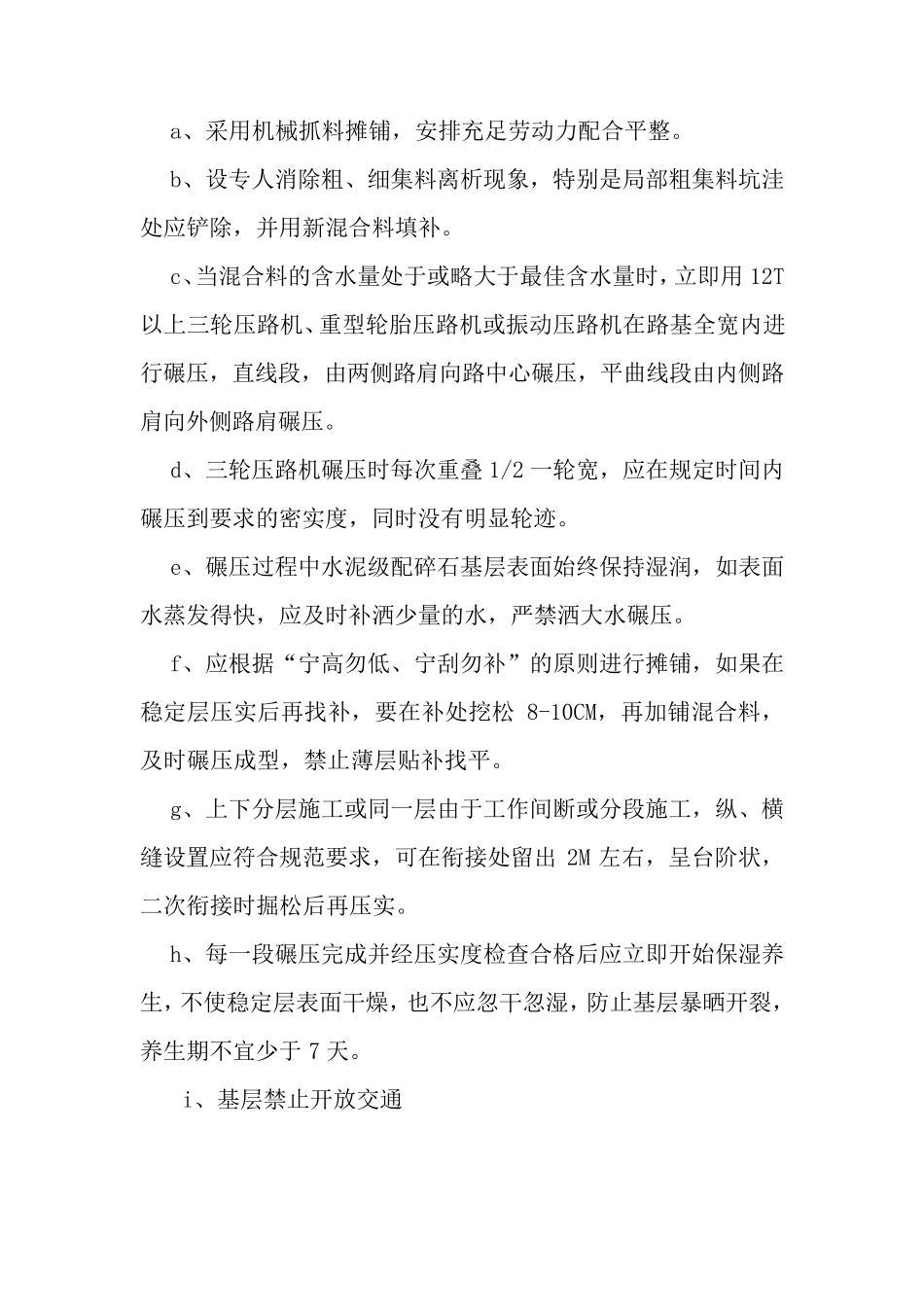

2. 3 水 泥 级 配 碎 石 基 层 : 路 面 基 层 设 计 采 用 水 泥 级 配 碎
