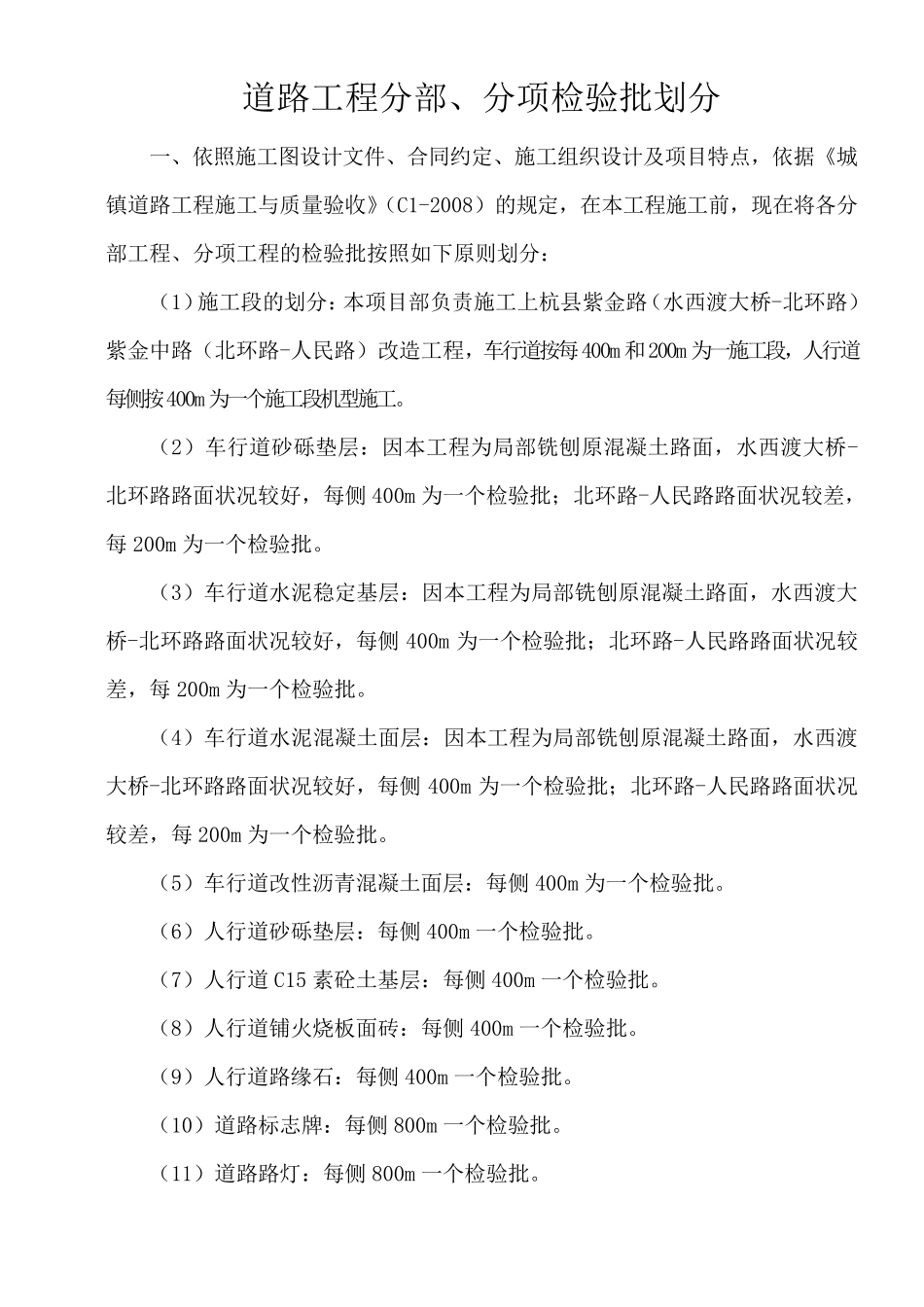

道路工程分部、分项检验批划分 一、依照施工图设计文件、合同约定、施工组织设计及项目特点,依据《城镇道路工程施工与质量验收》(C1-2008)的规定,在本工程施工前,现在将各分部工程、分项工程的检验批按照如下原则划分: (1)施工段的划分:本项目部负责施工上杭县紫金路(水西渡大桥-北环路)紫金中路(北环路-人民路)改造工程,车行道按每400m 和200m 为一施工段,人行道每侧按400m为一个施工段机型施工。 (2)车行道砂砾垫层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧 400m 为一个检验批;北环路-人民路路面状况较差,每 200m 为一个检验批。 (3)车行道水泥稳定基层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧 400m 为一个检验批;北环路-人民路路面状况较差,每 200m 为一个检验批。 (4)车行道水泥混凝土面层:因本工程为局部铣刨原混凝土路面,水西渡大桥-北环路路面状况较好,每侧 400m 为一个检验批;北环路-人民路路面状况较差,每 200m 为一个检验批。 (5)车行道改性沥青混凝土面层:每侧 400m 为一个检验批。 (6)人行道砂砾垫层:每侧 400m 一个检验批。 (7)人行道C15 素砼土基层:每侧 400m 一个检验批。 (8)人行道铺火烧板面砖:每侧 400m 一个检验批。 (9)人行道路缘石:每侧 400m 一个检验批。 (10)道路标志牌:每侧 800m 一个检验批。 (11)道路路灯:每侧 800m 一个检验批。 (12)电力电缆管:300m 为一个检验批。 二、根据本工程实际情况,具体检验批划分计划如下: 分部 工程名称 子分部 工程名称 分项 工程名称 检验批数 划分说明 详细划分 基层 ∕ 砂砾垫层 10 每侧 400m或 200m 一个检验批 K1+741.932~K1+460(车行道左幅) K1+741.932~K1+460(车行道右幅) K1+460~K1+060(车行道左幅) K1+460~K1+060(车行道右幅) K1+060~KO+680(车行道左幅) K1+060~KO+680(车行道右幅) K0+680~KO+370.55(车行道左幅) K0+680~KO+370.55(车行道右幅) K0+289.657~K0+140(车行道) K0+140~K0+031.214(车行道) ∕ 水泥稳定碎石基层 10 每侧 400m或 200m 一个检验批 K1+741.932~K1+460(车行道左幅) K1+741.932~K1+460(车行道右幅) K1+460~K1+060(车行道左幅) K1+460~K1+060(车行道右幅) K1+060~KO+680(车行道左幅) K1+060~KO+680(车行道右幅) K0+680~KO+3...
