M2-GC-TJ-05 标段风险分级管控方案 审批:中铁隧道集团常州市轨道交通 2 号线一期工程土建施工 M2-GC-TJ-05 标段工程经理部2021 年 7 月目录常州市轨道交通 2 号线期工程土建施工1、工程概况本标段为 2 号线一期工程 05 标,位于常州市天宁区,沿青龙西路东西向布置,标段范围包含 1 站 2 区间,由东向西分别是:五角场站三角场站区间一三角场站一三角场站紫 云〜〜站区间

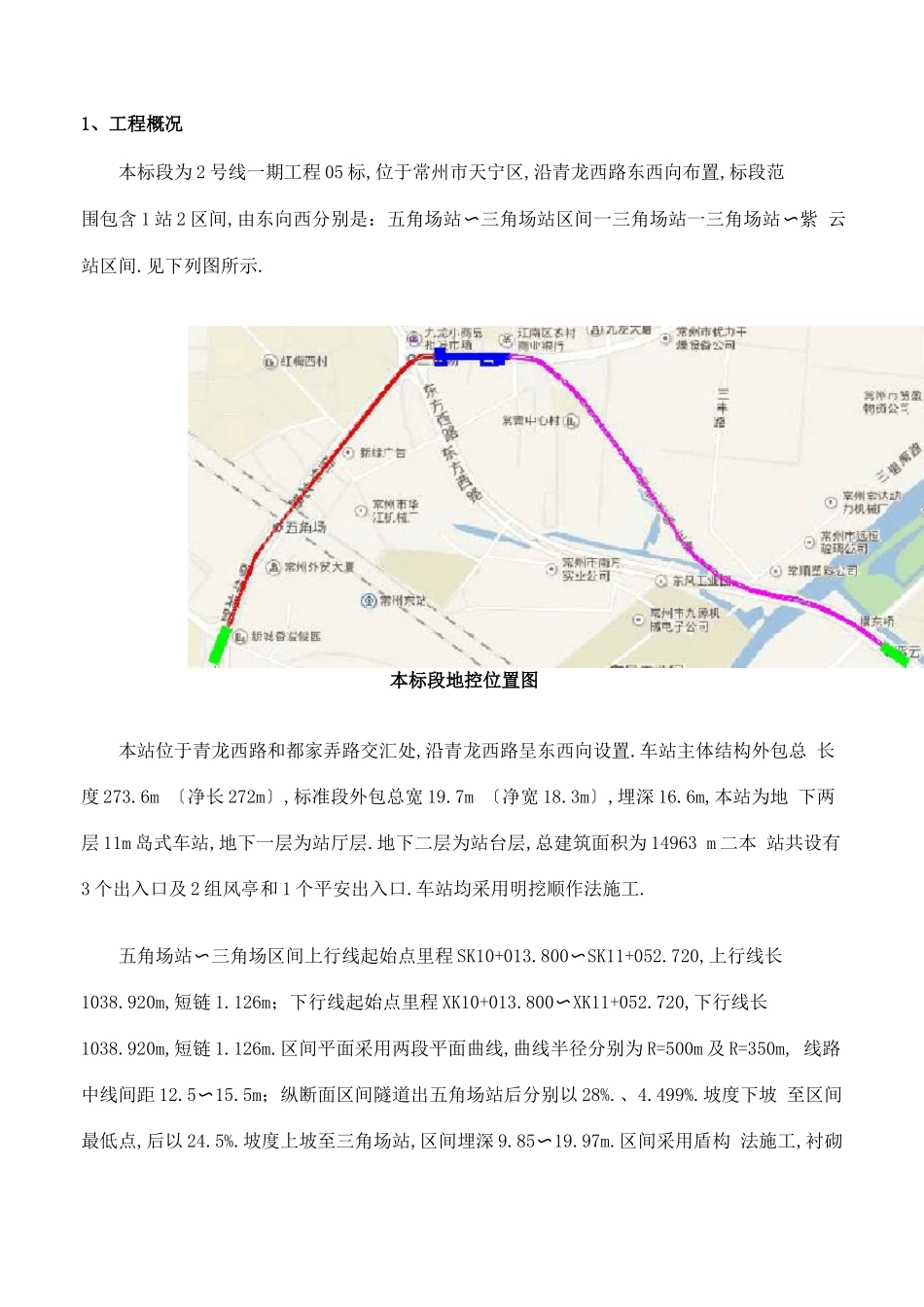

见下列图所示
本标段地控位置图本站位于青龙西路和都家弄路交汇处,沿青龙西路呈东西向设置
车站主体结构外包总 长度 273
6m 〔净长 272m〕,标准段外包总宽 19
7m 〔净宽 18
3m〕,埋深 16
6m,本站为地 下两层 11m 岛式车站,地下一层为站厅层
地下二层为站台层,总建筑面积为 14963 m 二本 站共设有3 个出入口及 2 组风亭和 1 个平安出入口
车站均采用明挖顺作法施工
五角场站三角场区间上行线起始点里程〜SK10+013
800〜SK11+052
720,上行线长 1038
920m,短链 1
126m;下行线起始点里程 XK10+013
800〜XK11+052
720,下行线长 1038
920m,短链 1
区间平面采用两段平面曲线,曲线半径分别为 R=500m 及 R=350m, 线路中线间距 12
5m;纵断面区间隧道出五角场站后分别以 28%
坡度下坡 至区间最低点,后以 24
坡度上坡至三角场站,区间埋深 9
区间采用盾构 法施工,衬砌管片采用内径为 5500mm,厚度为 35cm,宽度为 1
2m,区间设置 1 座联络通 道,且与泵站合建,冷冻法施工
本区间设计里程为 CK11+324
722〜CK12+651
888,区间长约 1327
166m,盾构埋深范围约10
