高支模工程施工质量、平安保证举措1 拆模限制1、拆模时间模板撤除均要以同条件混凝土试块的抗压强度报告为依据,填写拆模申请 单,由专业工长和工程技术负责人签字后报送监理审批方可生效执行
侧模:在混凝土强度能保证外表棱角不因撤除模板而受损坏后,方可撤除
底模:构件跨度大于 8m 的混凝土强度到达设计强度的 100%后,方可撤除
构件跨度小于 8m 的混凝土强度到达设计强度的 75%后,方可撤除
预应力部位 的拆模为到达设计要求的混凝土强度和预应力完成后撤除
底模撤除表序号结构类型结构跨度〔M〕按设计强度百分率〔%〕1板281004悬臂梁2100侧模撤除表序号砼强度设计值平均硬化气温在 25 度时的撤除时间1C3024 小时2、拆模顺序模板撤除顺序与安装顺序相反,先支后拆,后支先拆,先拆非承重模板,后拆承重模板,先拆纵墙模板后拆横墙模板,先拆外墙模板,再拆内墙模板
3、拆模施工〔1〕梁板撤除:先将支撑上可调支托松下,使龙骨与模板别离,并让龙骨降 至水平拉杆上,接着拆下全部边接模板的附件,再用铁钎撬动模板,使模板降下 由龙骨支撑,拿下模板和龙骨
〔2〕梁、柱模在保证外表不受损坏时方可进行撤除
先撤除斜撑,再撤除模 板和对拉螺栓及附件,再用撬棍轻轻撬动模板,使之与砼别离

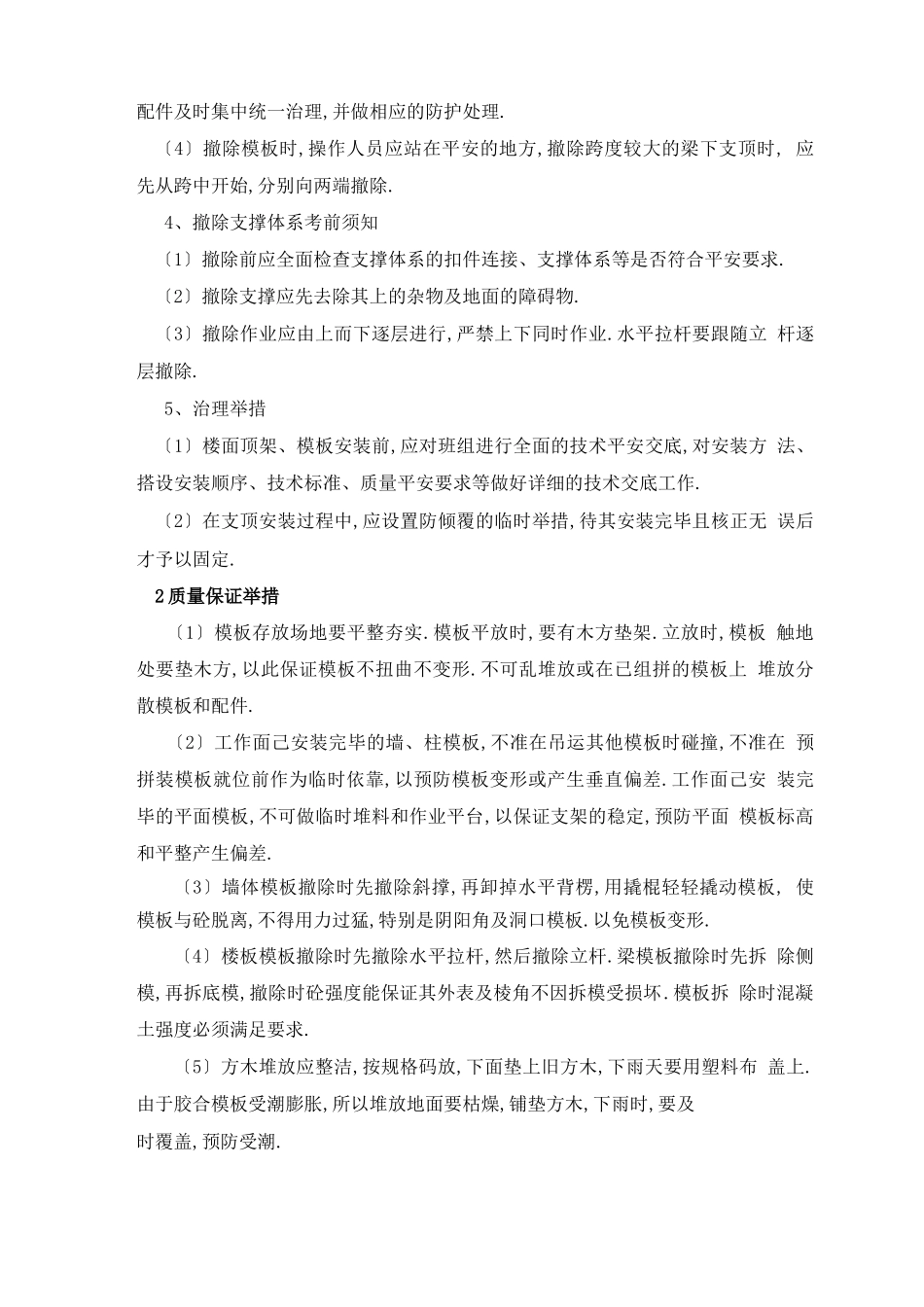

〔3〕拆下的模板及时清理粘结物,涂刷脱模剂,并分类堆放整洁,拆下的构配件及时集中统一治理,并做相应的防护处理
〔4〕撤除模板时,操作人员应站在平安的地方,撤除跨度较大的梁下支顶时, 应先从跨中开始,分别向两端撤除
4、撤除支撑体系考前须知〔1〕撤除前应全面检查支撑体系的扣件连接、支撑体系等是否符合平安要求
〔2〕撤除支撑应先去除其上的杂物及地面的障碍物
〔3〕撤除作业应由上而下逐层进行,严禁上下同时作业
水平拉杆要跟随立 杆逐层撤除

5、治理举措〔1〕楼面顶架、模板安装前,应对班组进行全面的技术平安交底,对安装方
