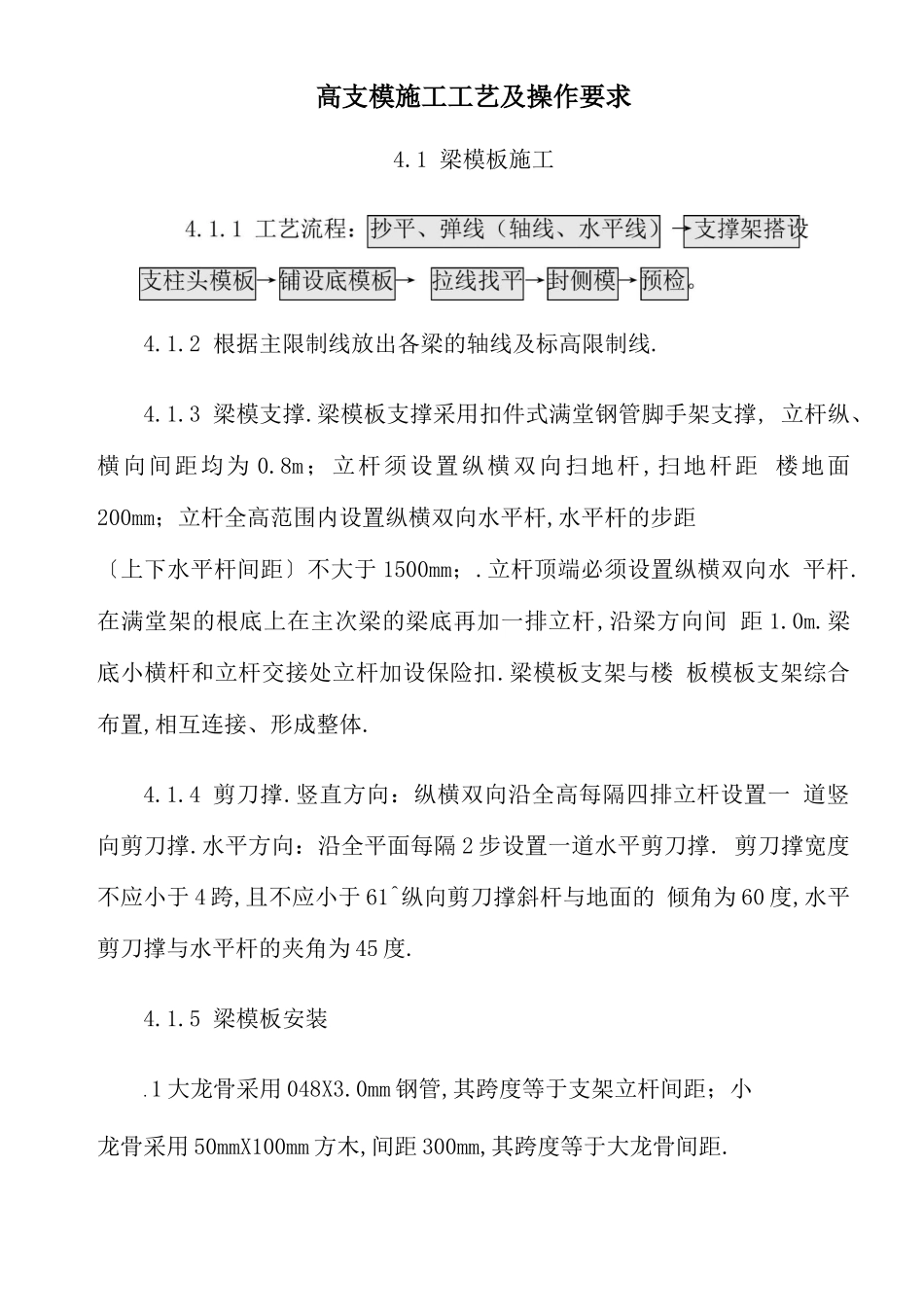

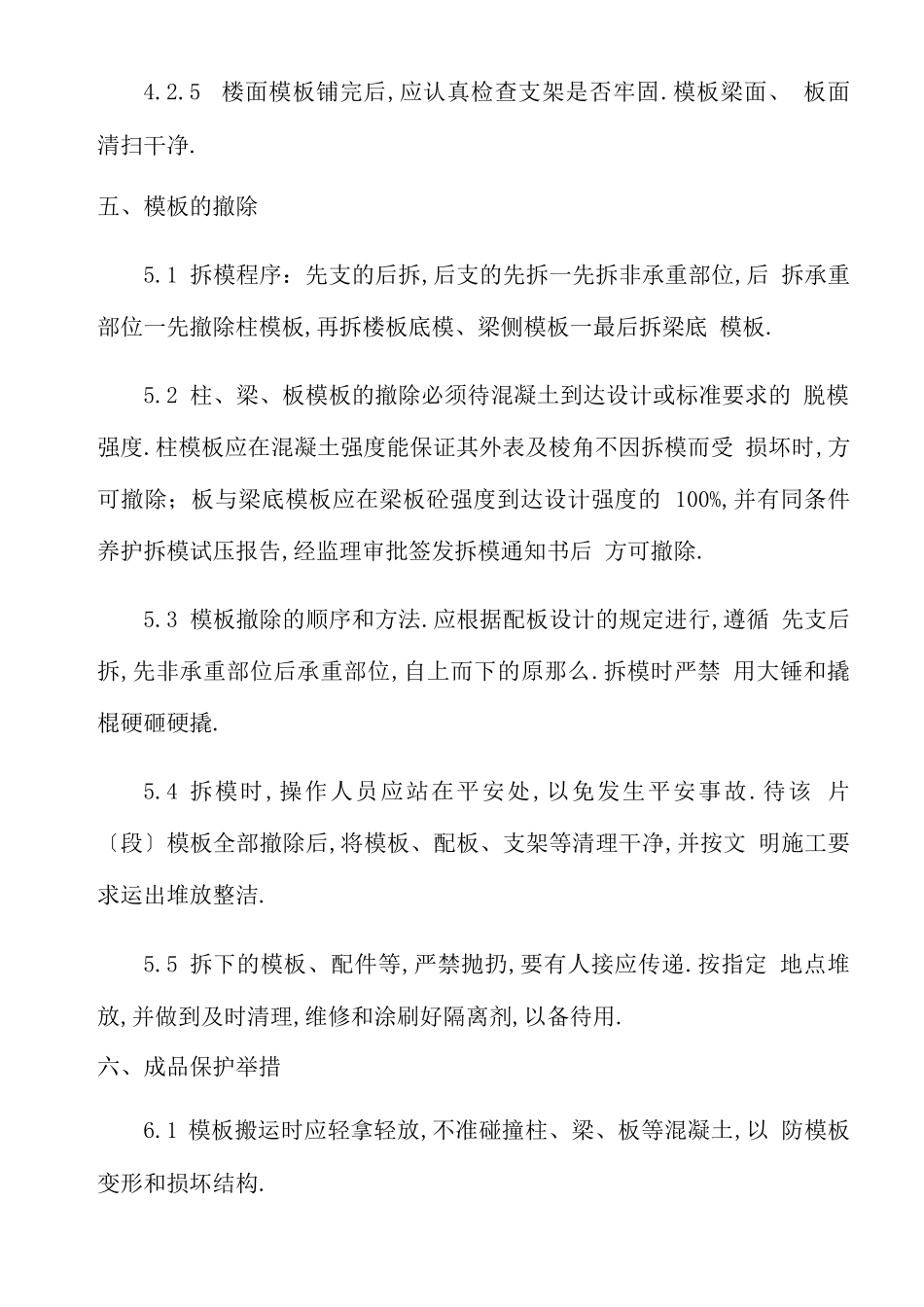

高支模施工工艺及操作要求4.1 梁模板施工4.1.2 根据主限制线放出各梁的轴线及标高限制线.4.1.3 梁模支撑.梁模板支撑采用扣件式满堂钢管脚手架支撑, 立杆纵、横向间距均为 0.8m;立杆须设置纵横双向扫地杆,扫地杆距 楼地面200mm;立杆全高范围内设置纵横双向水平杆,水平杆的步距〔上下水平杆间距〕不大于 1500mm;.立杆顶端必须设置纵横双向水 平杆.在满堂架的根底上在主次梁的梁底再加一排立杆,沿梁方向间 距 1.0m.梁底小横杆和立杆交接处立杆加设保险扣.梁模板支架与楼 板模板支架综合布置,相互连接、形成整体.4.1.4 剪刀撑.竖直方向:纵横双向沿全高每隔四排立杆设置一 道竖向剪刀撑.水平方向:沿全平面每隔 2 步设置一道水平剪刀撑. 剪刀撑宽度不应小于 4 跨,且不应小于 61^纵向剪刀撑斜杆与地面的 倾角为 60 度,水平剪刀撑与水平杆的夹角为 45 度.4.1.5 梁模板安装.1 大龙骨采用 048X3.0mm 钢管,其跨度等于支架立杆间距;小龙骨采用 50mmX100mm 方木,间距 300mm,其跨度等于大龙骨间距.Q 梁底模板铺设:按设计标高拉线调整支架立杆标高,然后安 装梁底模板.梁跨中起拱高度为梁跨度的 2%.,主次梁交接时,先主 梁起拱,后次梁起拱.Q 梁侧模板铺设:根据墨线安装梁侧模板、压脚板、斜撑等.梁侧模应设置斜撑,当梁高大于 700mm 时设置腰楞,并用对拉螺栓加 固,对拉螺栓水平间距为 500,垂直间距 300.4.2 楼板模板施工4.2.2工艺流 程:支架搭设一龙骨 铺设、加固一楼板模 板安装一预检.4.2.3支架搭 设:楼板模板支架搭 设同梁模板支架搭 设,与梁模板支架统一布置.立杆顶部如设置顶托,其伸出长度不应大于 300mm;顶部支撑点位于顶层横杆时,应靠近立杆,且不大于 100 mm.4.2.4模板安装:采用木胶合板作楼板模板,一般采用整张铺设、 局部小块拼补的方法,模板接缝应设置在龙骨上.大龙骨采用 048X 3.2mm 双钢管,其跨度等于支架立杆间距;小龙骨采用 50mmX100mm 方木,间距 300mm,其跨度等于大龙骨间距.挂通线将大龙骨找平.根据标高确定大龙骨顶面标高,然后架设小龙骨,铺设模板.4.2.5楼面模板铺完后,应认真检查支架是否牢固.模板梁面、 板面清扫干净.五、模板的撤除5.1 拆模程序:先支的后拆,后支的先拆一先拆非承重部位,后 拆承重部位一先撤除柱模板,再拆楼板底模、梁侧模板一最后拆梁底 模板.5.2 柱、梁、板模板的撤除必须待混凝土到达设计或标准要求的 脱模强度.柱模板应在混凝土强度能保证其外...
