#8 机组 #3 高压加热器拆装施工方案副总经理:安监部专工:副总工程师:生产部专工:安监部主任:汽机分场主任:生产部主任:汽机分场专工:生产部副主任:编制人:编制单位:滨志公司二 O 一三年七月第一部分工程概况1
编制说明施工方案根据《火力发电厂施工组织导则》,(热机部分、化学部分) ,及规程、标准编制的,施工方案如需要变更时,必须先编制补充方案,审批后方可施工

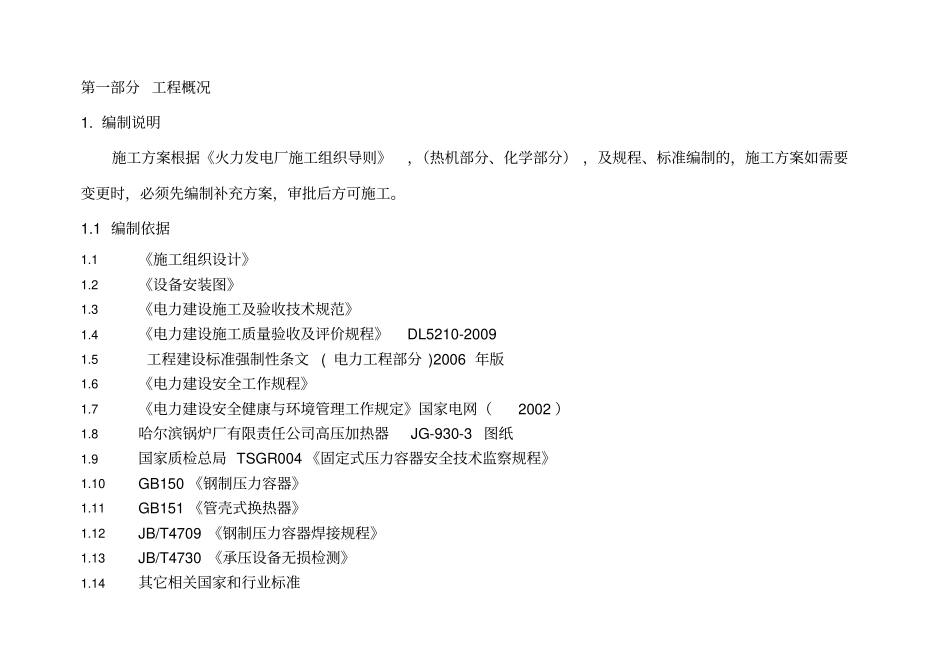

1 编制依据1
1《施工组织设计》1
2《设备安装图》1
3《电力建设施工及验收技术规范》1
4《电力建设施工质量验收及评价规程》DL5210-2009 1
5工程建设标准强制性条文( 电力工程部分 )2006 年版1
6《电力建设安全工作规程》1
7《电力建设安全健康与环境管理工作规定》国家电网(2002 )1
8哈尔滨锅炉厂有限责任公司高压加热器JG-930-3 图纸1
9国家质检总局 TSGR004 《固定式压力容器安全技术监察规程》1
10GB150 《钢制压力容器》1
11GB151 《管壳式换热器》1
12JB/T4709 《钢制压力容器焊接规程》1
13JB/T4730 《承压设备无损检测》1
14其它相关国家和行业标准2

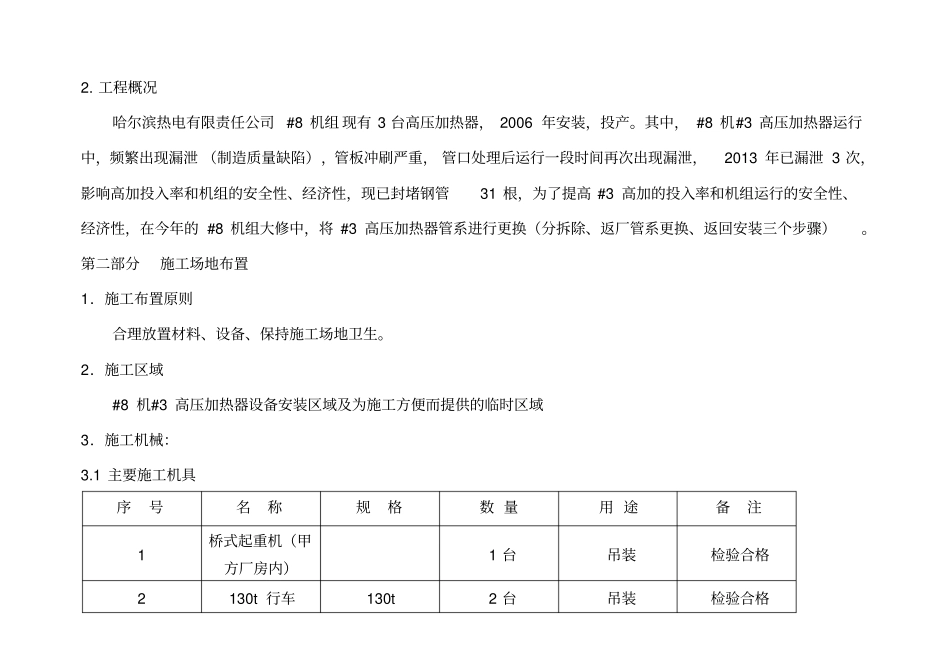

工程概况哈尔滨热电有限责任公司#8 机组 现有 3 台高压加热器, 2006 年安装,投产
其中, #8 机#3 高压加热器运行中,频繁出现漏泄 (制造质量缺陷),管板冲刷严重, 管口处理后运行一段时间再次出现漏泄,2013 年已漏泄 3 次,影响高加投入率和机组的安全性、经济性,现已封堵钢管31 根,为了提高 #3 高加的投入率和机组运行的安全性、经济性,在今年的 #8 机组大修中,将 #3 高压加热器管系进行更换(分拆除、返厂管系更换、返回安装三个步骤)
第二部分施工场地布置1.施工布置原则合理放置材料、设备、保持施工场地卫生
2.施工区域#8 机#3 高压加热器设备
