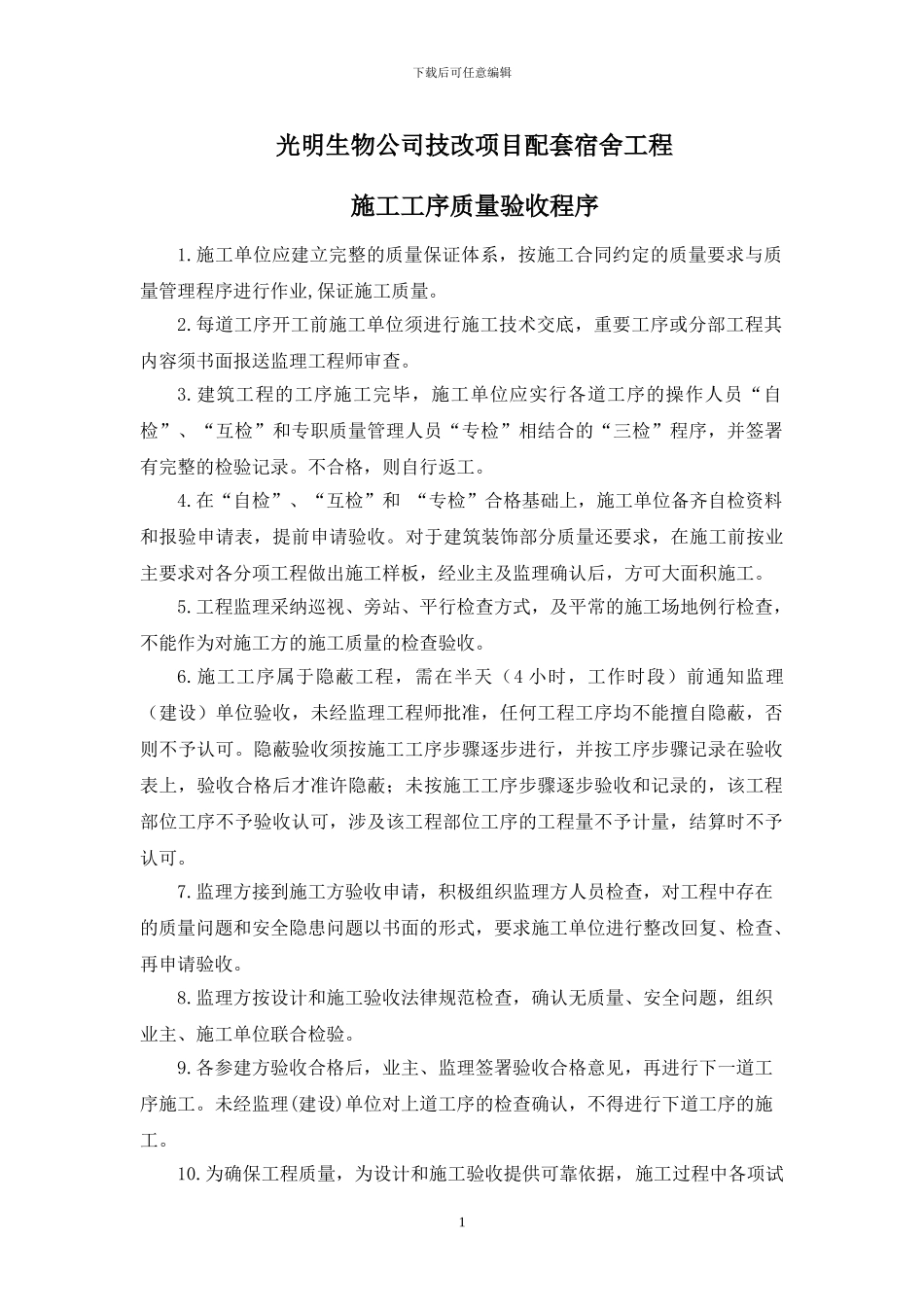

下载后可任意编辑光明生物公司技改项目配套宿舍工程施工工序质量验收程序1
施工单位应建立完整的质量保证体系,按施工合同约定的质量要求与质量管理程序进行作业,保证施工质量
每道工序开工前施工单位须进行施工技术交底,重要工序或分部工程其内容须书面报送监理工程师审查
建筑工程的工序施工完毕,施工单位应实行各道工序的操作人员“自检”、“互检”和专职质量管理人员“专检”相结合的“三检”程序,并签署有完整的检验记录
不合格,则自行返工
在“自检”、“互检”和 “专检”合格基础上,施工单位备齐自检资料和报验申请表,提前申请验收
对于建筑装饰部分质量还要求,在施工前按业主要求对各分项工程做出施工样板,经业主及监理确认后,方可大面积施工
工程监理采纳巡视、旁站、平行检查方式,及平常的施工场地例行检查,不能作为对施工方的施工质量的检查验收
施工工序属于隐蔽工程,需在半天(4 小时,工作时段)前通知监理(建设)单位验收,未经监理工程师批准,任何工程工序均不能擅自隐蔽,否则不予认可
隐蔽验收须按施工工序步骤逐步进行,并按工序步骤记录在验收表上,验收合格后才准许隐蔽;未按施工工序步骤逐步验收和记录的,该工程部位工序不予验收认可,涉及该工程部位工序的工程量不予计量,结算时不予认可
监理方接到施工方验收申请,积极组织监理方人员检查,对工程中存在的质量问题和安全隐患问题以书面的形式,要求施工单位进行整改回复、检查、再申请验收
监理方按设计和施工验收法律规范检查,确认无质量、安全问题,组织业主、施工单位联合检验
各参建方验收合格后,业主、监理签署验收合格意见,再进行下一道工序施工
未经监理(建设)单位对上道工序的检查确认,不得进行下道工序的施工
为确保工程质量,为设计和施工验收提供可靠依据,施工过程中各项试1下载后可任意编辑验,应严格按国家相关标准的规定进行见证抽样送检
