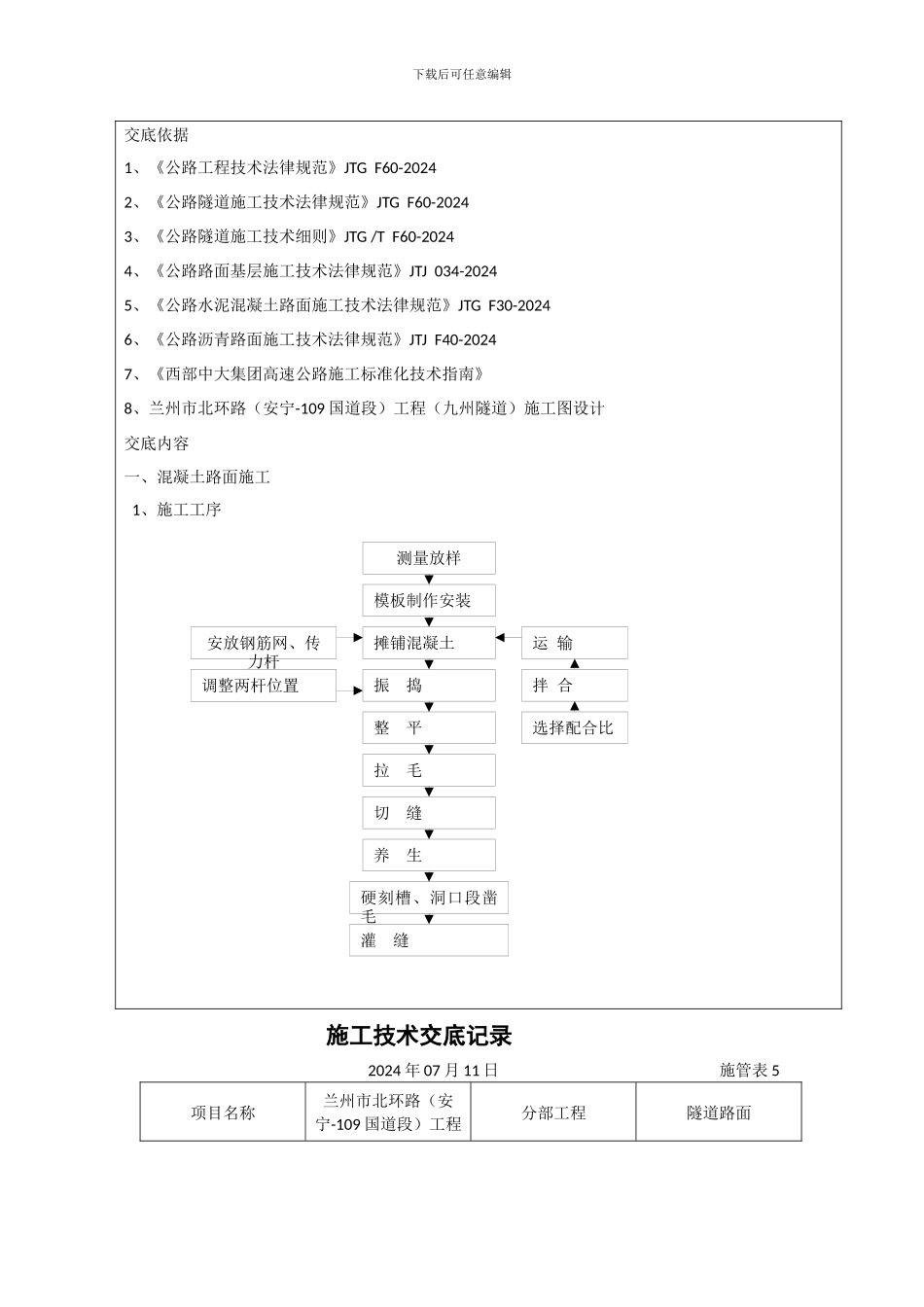

下载后可任意编辑施工技术交底记录2024 年 07 月 11 日 施管表 5项目名称兰州市北环路(安宁-109 国道段)工程分部工程隧道路面分项工程名称混凝土路面测量放样模板制作安装振 捣安放钢筋网、传力杆调整两杆位置运 输摊铺混凝土拌 合整 平拉 毛切 缝养 生硬刻槽、洞口段凿毛灌 缝选择配合比下载后可任意编辑交底依据1、《公路工程技术法律规范》JTG F60-20242、《公路隧道施工技术法律规范》JTG F60-20243、《公路隧道施工技术细则》JTG /T F60-20244、《公路路面基层施工技术法律规范》JTJ 034-20245、《公路水泥混凝土路面施工技术法律规范》JTG F30-20246、《公路沥青路面施工技术法律规范》JTJ F40-20247、《西部中大集团高速公路施工标准化技术指南》8、兰州市北环路(安宁-109 国道段)工程(九州隧道)施工图设计交底内容一、混凝土路面施工 1、施工工序施工技术交底记录2024 年 07 月 11 日 施管表 5项目名称兰州市北环路(安宁-109 国道段)工程分部工程隧道路面下载后可任意编辑分项工程名称 混凝土路面2、施工要求(1)混凝土路面施工前基层应验收合格,其几何尺寸、平整度、高程、纵横向坡度应符合设计及法律规范要求,清洗基层表面,基层表面洁净、无积水、排水系统良好
(2)测量放样 根据设计图纸放出混凝土面板分割线,确定出纵缝、胀缝、缩缝位置,并确定混凝土浇筑高度
放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与隧道中心线垂直
(3)安设模板 模板宜采纳强度、刚度足够的新槽钢,模板长度宜为 3-5m
接头处应有牢固拼装配件,装拆应简易,模板侧面每米应埋设地锚,牢固支撑
固定时模板的顶面与混凝土板顶面齐平,用模板顶面标高来控制路面标高,模板底面应与基层顶面紧贴,若有空隙用水
