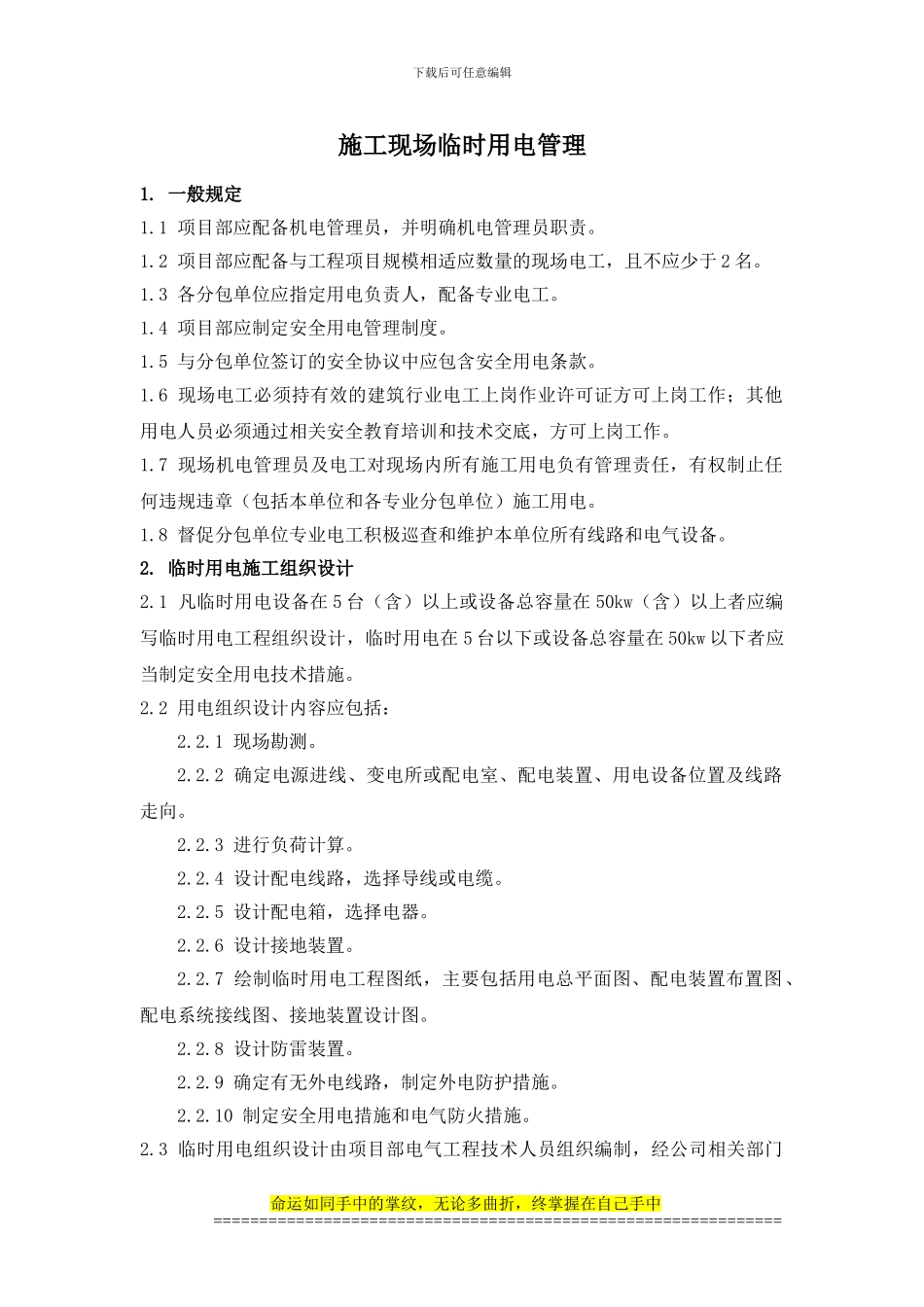

下载后可任意编辑施工现场临时用电管理1
1 项目部应配备机电管理员,并明确机电管理员职责
2 项目部应配备与工程项目规模相适应数量的现场电工,且不应少于 2 名
3 各分包单位应指定用电负责人,配备专业电工
4 项目部应制定安全用电管理制度
5 与分包单位签订的安全协议中应包含安全用电条款
6 现场电工必须持有效的建筑行业电工上岗作业许可证方可上岗工作;其他用电人员必须通过相关安全教育培训和技术交底,方可上岗工作
7 现场机电管理员及电工对现场内所有施工用电负有管理责任,有权制止任何违规违章(包括本单位和各专业分包单位)施工用电
8 督促分包单位专业电工积极巡查和维护本单位所有线路和电气设备
临时用电施工组织设计2
1 凡临时用电设备在 5 台(含)以上或设备总容量在 50kw(含)以上者应编写临时用电工程组织设计,临时用电在 5 台以下或设备总容量在 50kw 以下者应当制定安全用电技术措施
2 用电组织设计内容应包括:2
1 现场勘测
2 确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向
3 进行负荷计算
4 设计配电线路,选择导线或电缆
5 设计配电箱,选择电器
6 设计接地装置
7 绘制临时用电工程图纸,主要包括用电总平面图、配电装置布置图、配电系统接线图、接地装置设计图
8 设计防雷装置
9 确定有无外电线路,制定外电防护措施
10 制定安全用电措施和电气防火措施
3 临时用电组织设计由项目部电气工程技术人员组织编制,经公司相关部门命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑审核
