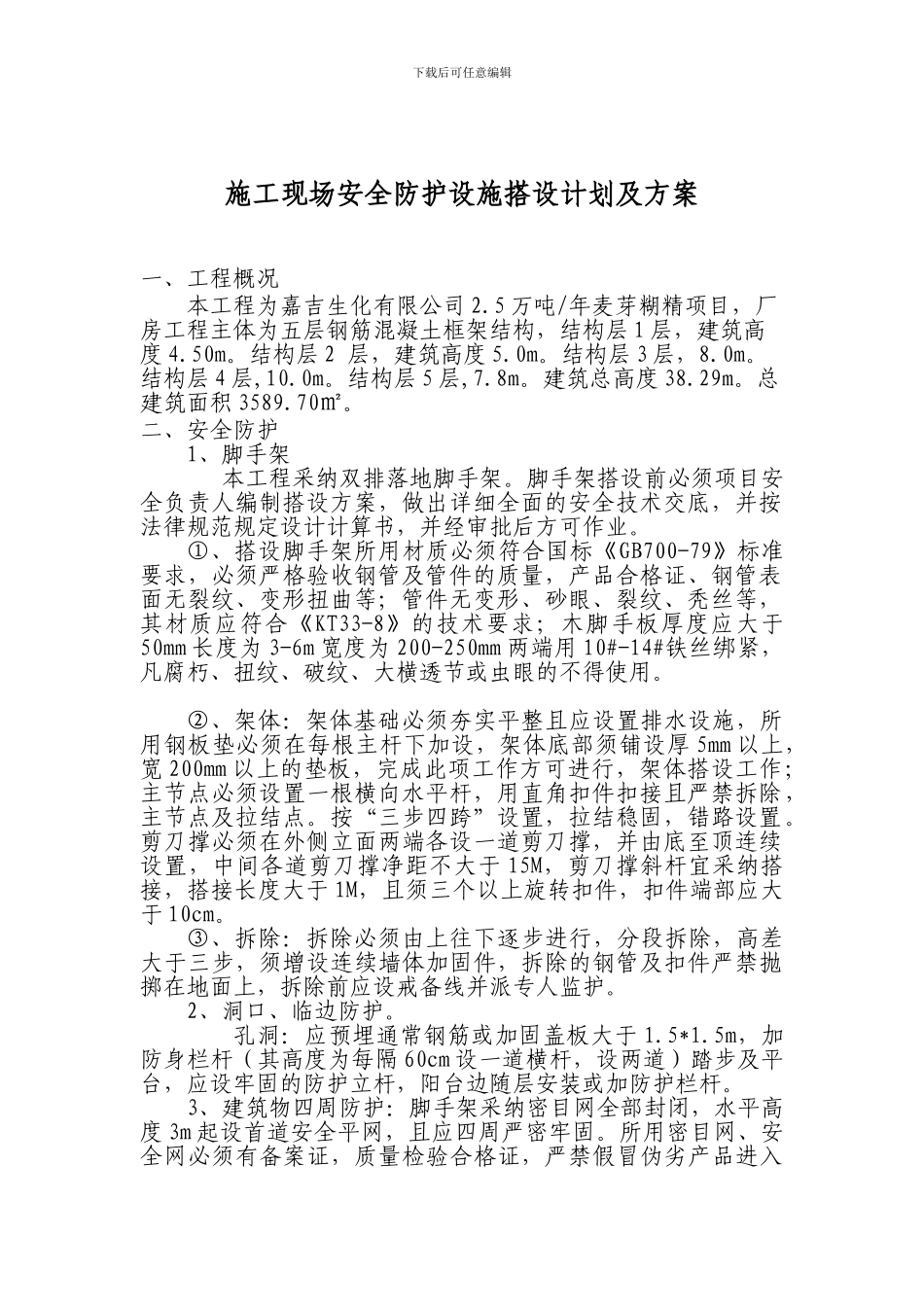

下载后可任意编辑施工现场安全防护设施搭设计划及方案一、工程概况本工程为嘉吉生化有限公司 2.5 万吨/年麦芽糊精项目,厂房工程主体为五层钢筋混凝土框架结构,结构层 1 层,建筑高度 4.50m。结构层 2 层,建筑高度 5.0m。结构层 3 层,8.0m。结构层 4 层,10.0m。结构层 5 层,7.8m。建筑总高度 38.29m。总建筑面积 3589.70㎡。二、安全防护1、脚手架 本工程采纳双排落地脚手架。脚手架搭设前必须项目安全负责人编制搭设方案,做出详细全面的安全技术交底,并按法律规范规定设计计算书,并经审批后方可作业。①、搭设脚手架所用材质必须符合国标《GB700-79》标准要求,必须严格验收钢管及管件的质量,产品合格证、钢管表面无裂纹、变形扭曲等;管件无变形、砂眼、裂纹、秃丝等,其材质应符合《KT33-8》的技术要求;木脚手板厚度应大于50mm 长度为 3-6m 宽度为 200-250mm 两端用 10#-14#铁丝绑紧,凡腐朽、扭纹、破纹、大横透节或虫眼的不得使用。②、架体:架体基础必须夯实平整且应设置排水设施,所用钢板垫必须在每根主杆下加设,架体底部须铺设厚 5mm 以上,宽 200mm 以上的垫板,完成此项工作方可进行,架体搭设工作;主节点必须设置一根横向水平杆,用直角扣件扣接且严禁拆除,主节点及拉结点。按“三步四跨”设置,拉结稳固,错路设置。剪刀撑必须在外侧立面两端各设一道剪刀撑,并由底至顶连续设置,中间各道剪刀撑净距不大于 15M,剪刀撑斜杆宜采纳搭接,搭接长度大于 1M,且须三个以上旋转扣件,扣件端部应大于 10cm。③、拆除:拆除必须由上往下逐步进行,分段拆除,高差大于三步,须增设连续墙体加固件,拆除的钢管及扣件严禁抛掷在地面上,拆除前应设戒备线并派专人监护。2、洞口、临边防护。孔洞:应预埋通常钢筋或加固盖板大于 1.5*1.5m,加防身栏杆(其高度为每隔 60cm 设一道横杆,设两道)踏步及平台,应设牢固的防护立杆,阳台边随层安装或加防护栏杆。3、建筑物四周防护:脚手架采纳密目网全部封闭,水平高度 3m 起设首道安全平网,且应四周严密牢固。所用密目网、安全网必须有备案证,质量检验合格证,严禁假冒伪劣产品进入下载后可任意编辑现场。4、严格执行《不戴安全帽严禁进入现场》的规定,施工人员必须正确配戴安全帽、安全鞋、护目镜。高处作业及其他项目防护不到位时,操作工必须正确配戴安全带、安全绳,并严格根据《高处作业安全技术法律规范》操作。5、基坑周边防护搭设钢管防...
