下载后可任意编辑B

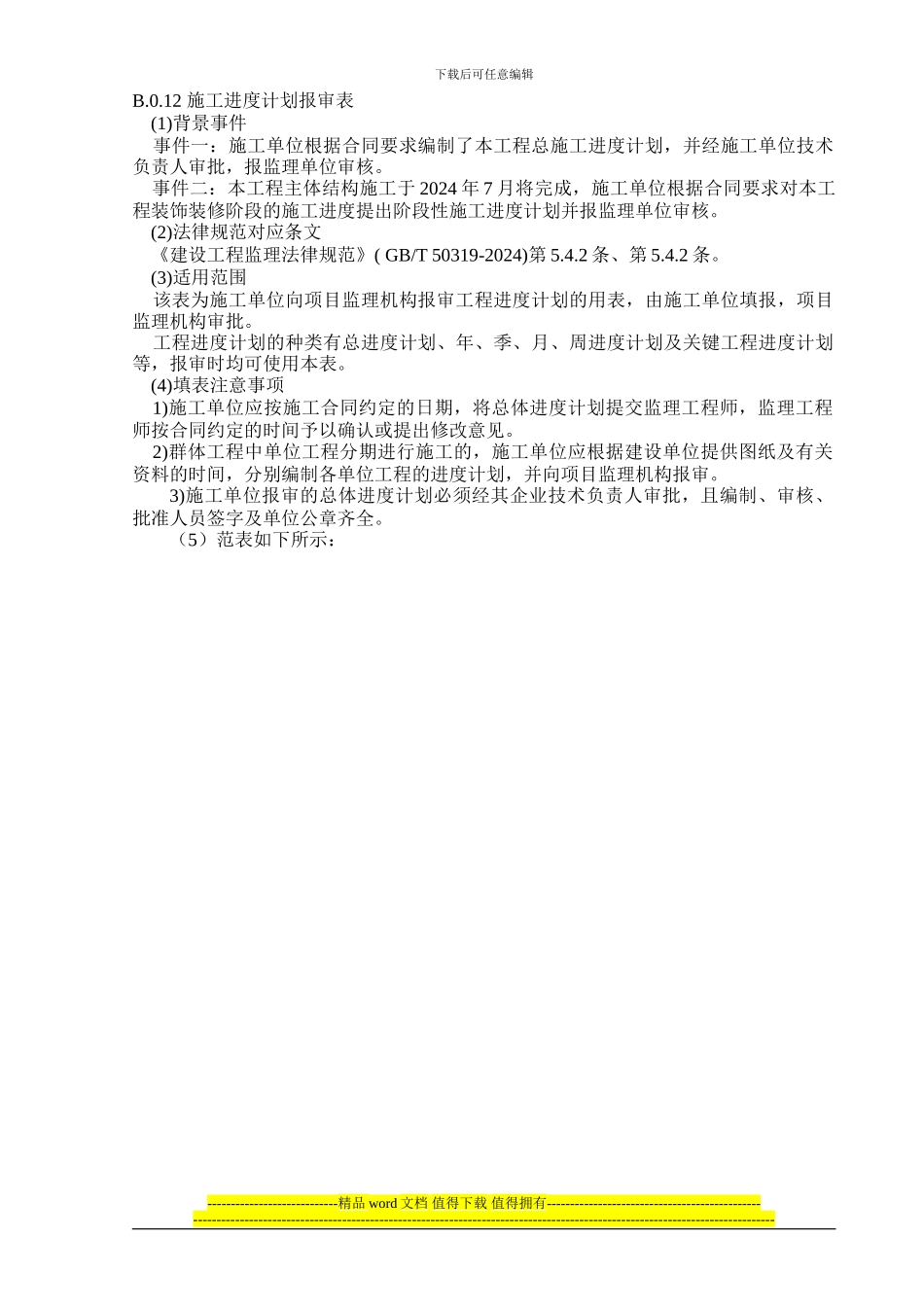

12 施工进度计划报审表 (1)背景事件 事件一:施工单位根据合同要求编制了本工程总施工进度计划,并经施工单位技术负责人审批,报监理单位审核
事件二:本工程主体结构施工于 2024 年 7 月将完成,施工单位根据合同要求对本工程装饰装修阶段的施工进度提出阶段性施工进度计划并报监理单位审核
(2)法律规范对应条文 《建设工程监理法律规范》( GB/T 50319-2024)第 5
2 条、第 5
(3)适用范围 该表为施工单位向项目监理机构报审工程进度计划的用表,由施工单位填报,项目监理机构审批
工程进度计划的种类有总进度计划、年、季、月、周进度计划及关键工程进度计划等,报审时均可使用本表
(4)填表注意事项 1)施工单位应按施工合同约定的日期,将总体进度计划提交监理工程师,监理工程师按合同约定的时间予以确认或提出修改意见
2)群体工程中单位工程分期进行施工的,施工单位应根据建设单位提供图纸及有关资料的时间,分别编制各单位工程的进度计划,并向项目监理机构报审
3)施工单位报审的总体进度计划必须经其企业技术负责人审批,且编制、审核、批准人员签字及单位公章齐全

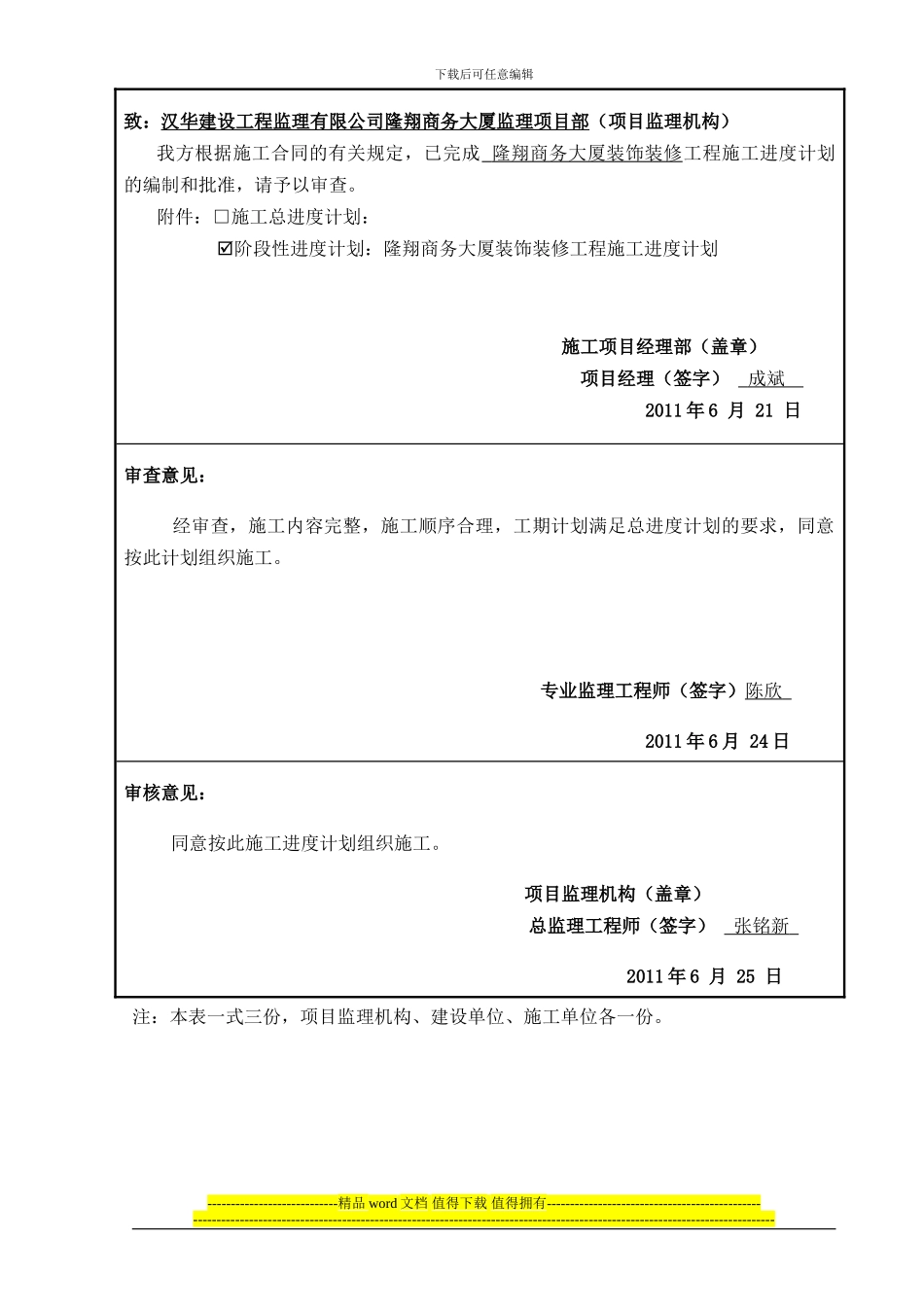

(5)范表如下所示:----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑范表(例一)表 B

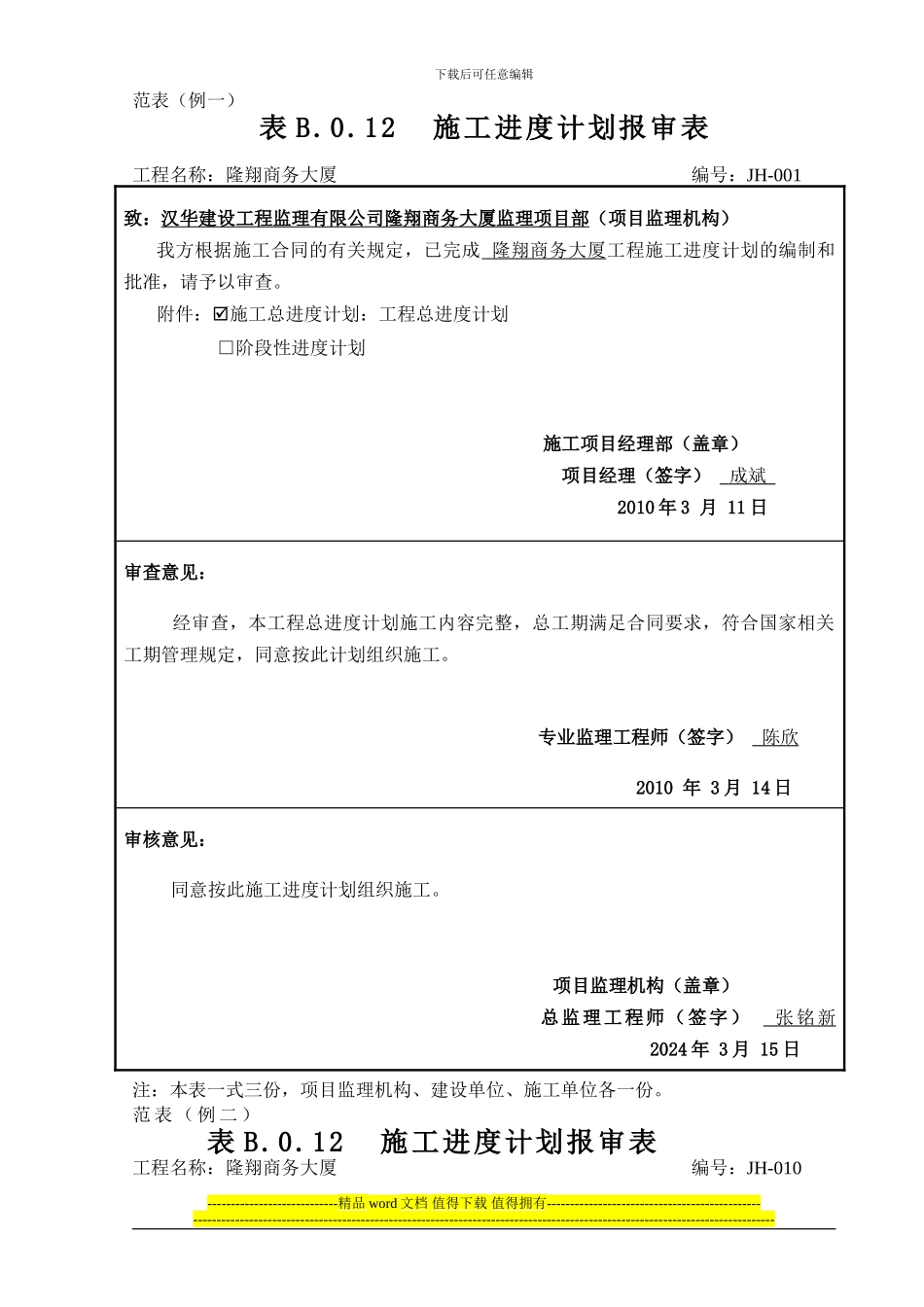

12 施工进度计划报审表工程名称:隆翔商务大厦 编号:JH-001致:汉华建设工
