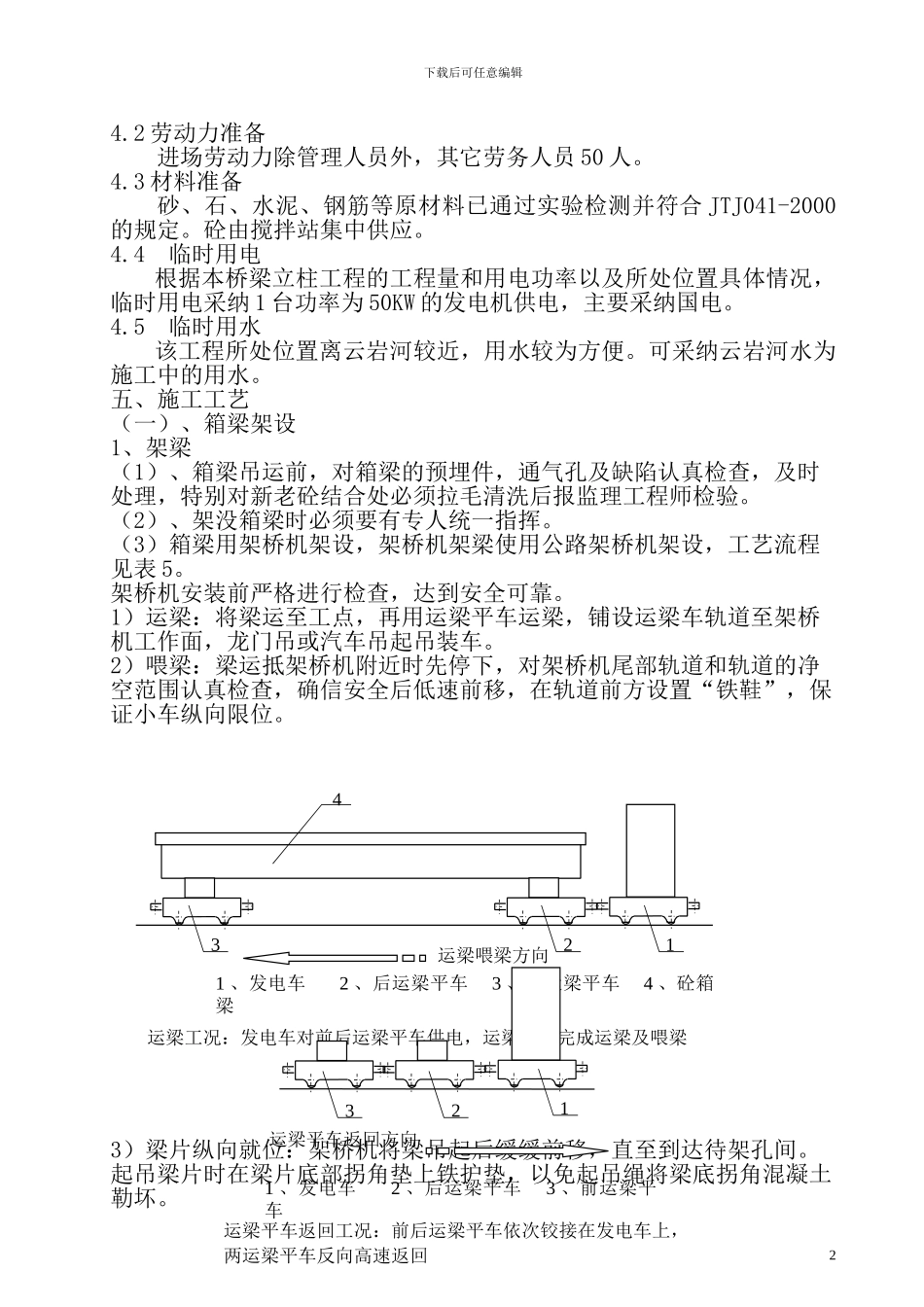

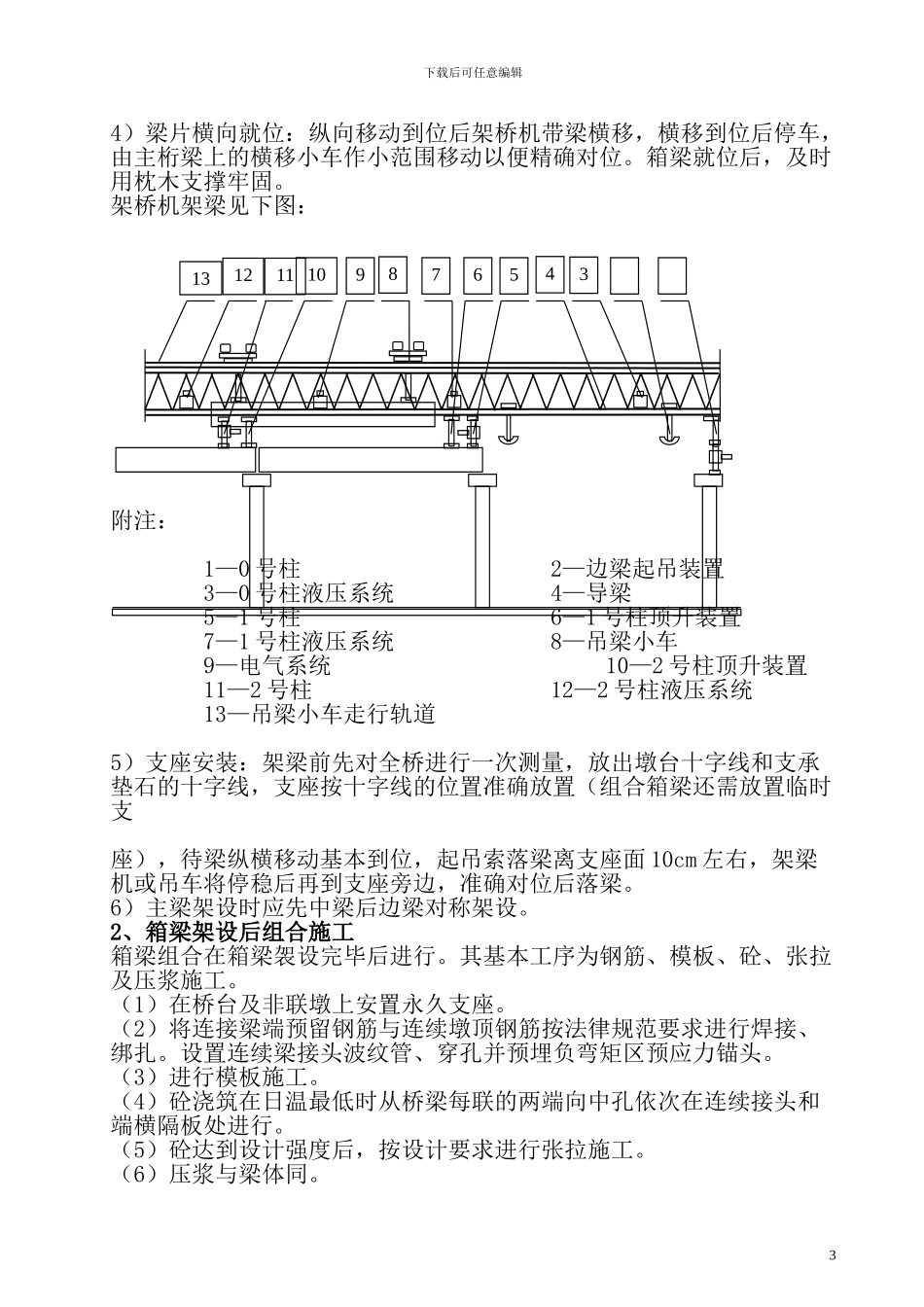

下载后可任意编辑架桥及上部施工方案一、编制依据 延安至壶口二级公路第六合同段施工招标文件、设计图纸和技术法律规范。 现场实地考察情况。 本单位的施工管理水平、施工生产能力及机械设备情况。 国家交通部颁发的有关法律规范及标准。(1)《公路桥涵施工技术法律规范》 JTJ041—2000(2)《公路土工试验规程》 JTJ051—93(3)《公路水泥混凝土试验规程》 JTJ059—95(4)《公路工程石料试验规程》 JTJ054—94(5)《公路工程质量检验评定标准》JTG F80/1—2024(6)《公路工程施工安全技术规程》JTJ076—95二、工程概述 K82+511 云岩河大桥全长 190.08m,上部为 3-30m+3-30m 预应力箱梁,拟用架桥机架设,待每联箱梁纵、横湿接缝浇注完毕后,完成由简支到连续的体系转换。计划从 2007 年 9 月 25 日开始架梁,2007 年 10月 30 日完成上部结构的施工。三、施工部署组织管理机构为保证本项目顺利实施,按项目法组织本工程施工,实行项目经理负责制,管理层与作业层分开,劳动力按弹性进行组织,对各项资源投入进行动态管理,独立核算,全面考核。项目经理部组织机构框根据该工程集中施工的特点,组建预制箱梁作业队,主管工程师一名,分设工长两名,技术员两名,试验员一名,质检员一名,测量人员两名,其它配合人员 50 名。进度计划桥梁架设: 2007 年 9 月 25 日——2007 年 10 月 10 日,有效施工日为 15 天; 上部结构:2007 年 10 月 11 日——2007 年 10 月 30 日,有效施工日为 20 天; 四、施工准备4.1 技术准备组织技术人员及其它管理人员全面熟悉法律规范标准、施工图纸,并对现场等情况全面调查讨论。中心试验室对监理工程师同意使用的砂、石子、水泥、钢筋、石灰等各种材料进行试验,为构筑物施工提供各项试验数据。严格执行技术管理制度,对关键工序制定详细的施工工艺,以确保施工质量。对现场操作人员进行了技术交底。1下载后可任意编辑4.2 劳动力准备进场劳动力除管理人员外,其它劳务人员 50 人。4.3 材料准备砂、石、水泥、钢筋等原材料已通过实验检测并符合 JTJ041-2000的规定。砼由搅拌站集中供应。4.4 临时用电根据本桥梁立柱工程的工程量和用电功率以及所处位置具体情况,临时用电采纳 1 台功率为 50KW 的发电机供电,主要采纳国电。4.5 临时用水该工程所处位置离云岩河较近,用水较为方便。可采纳云岩河水为施工中的用水。五、施工工艺(一)、箱梁架设...
