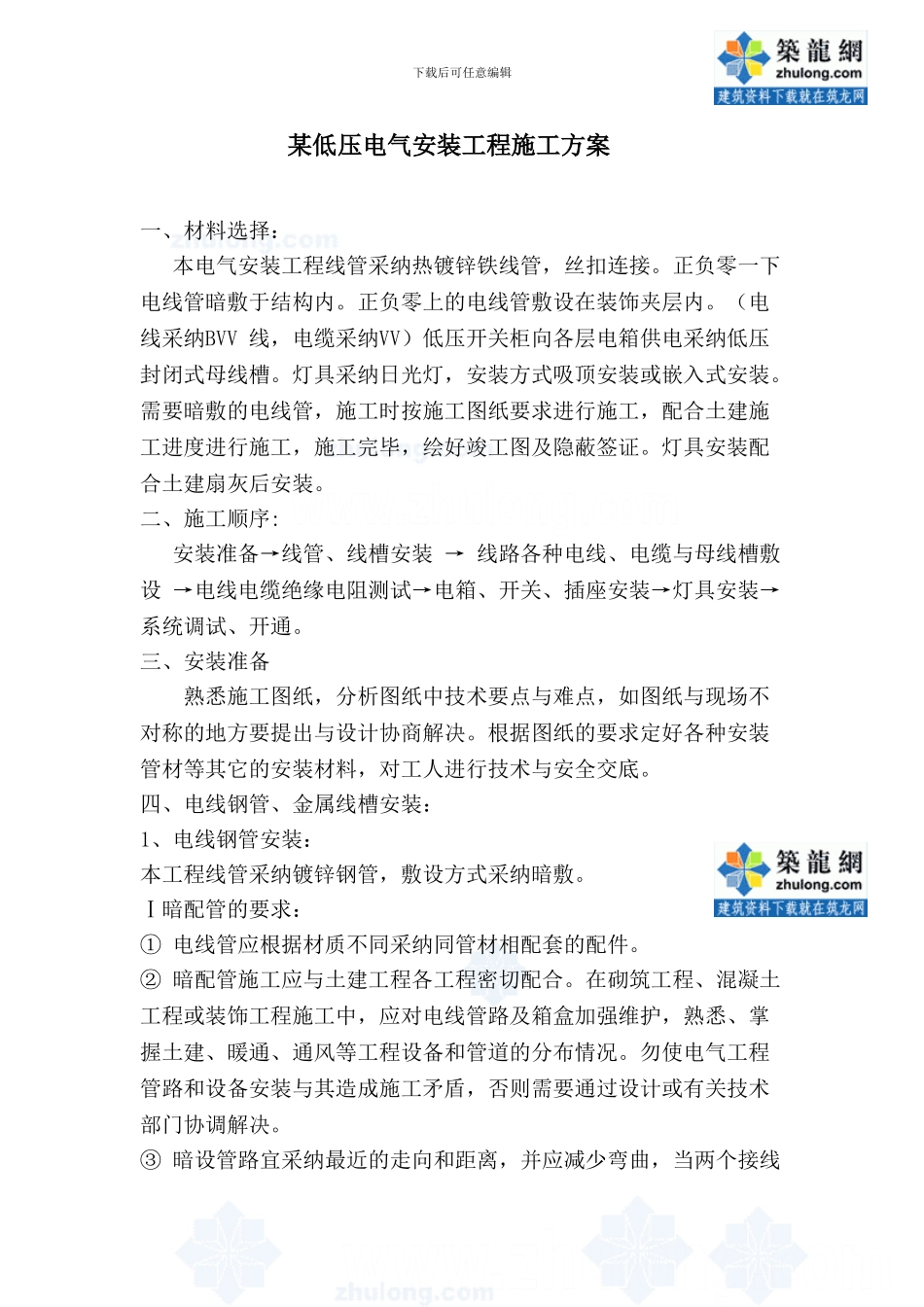

下载后可任意编辑某低压电气安装工程施工方案一、材料选择:本电气安装工程线管采纳热镀锌铁线管,丝扣连接
正负零一下电线管暗敷于结构内
正负零上的电线管敷设在装饰夹层内
(电线采纳BVV 线,电缆采纳VV)低压开关柜向各层电箱供电采纳低压封闭式母线槽
灯具采纳日光灯,安装方式吸顶安装或嵌入式安装
需要暗敷的电线管,施工时按施工图纸要求进行施工,配合土建施工进度进行施工,施工完毕,绘好竣工图及隐蔽签证
灯具安装配合土建扇灰后安装
二、施工顺序:安装准备→线管、线槽安装 → 线路各种电线、电缆与母线槽敷设 →电线电缆绝缘电阻测试→电箱、开关、插座安装→灯具安装→ 系统调试、开通
三、安装准备熟悉施工图纸,分析图纸中技术要点与难点,如图纸与现场不对称的地方要提出与设计协商解决
根据图纸的要求定好各种安装管材等其它的安装材料,对工人进行技术与安全交底
四、电线钢管、金属线槽安装:1、电线钢管安装:本工程线管采纳镀锌钢管,敷设方式采纳暗敷
Ⅰ暗配管的要求:① 电线管应根据材质不同采纳同管材相配套的配件
② 暗配管施工应与土建工程各工程密切配合
在砌筑工程、混凝土工程或装饰工程施工中,应对电线管路及箱盒加强维护,熟悉、掌握土建、暖通、通风等工程设备和管道的分布情况
勿使电气工程管路和设备安装与其造成施工矛盾,否则需要通过设计或有关技术部门协调解决

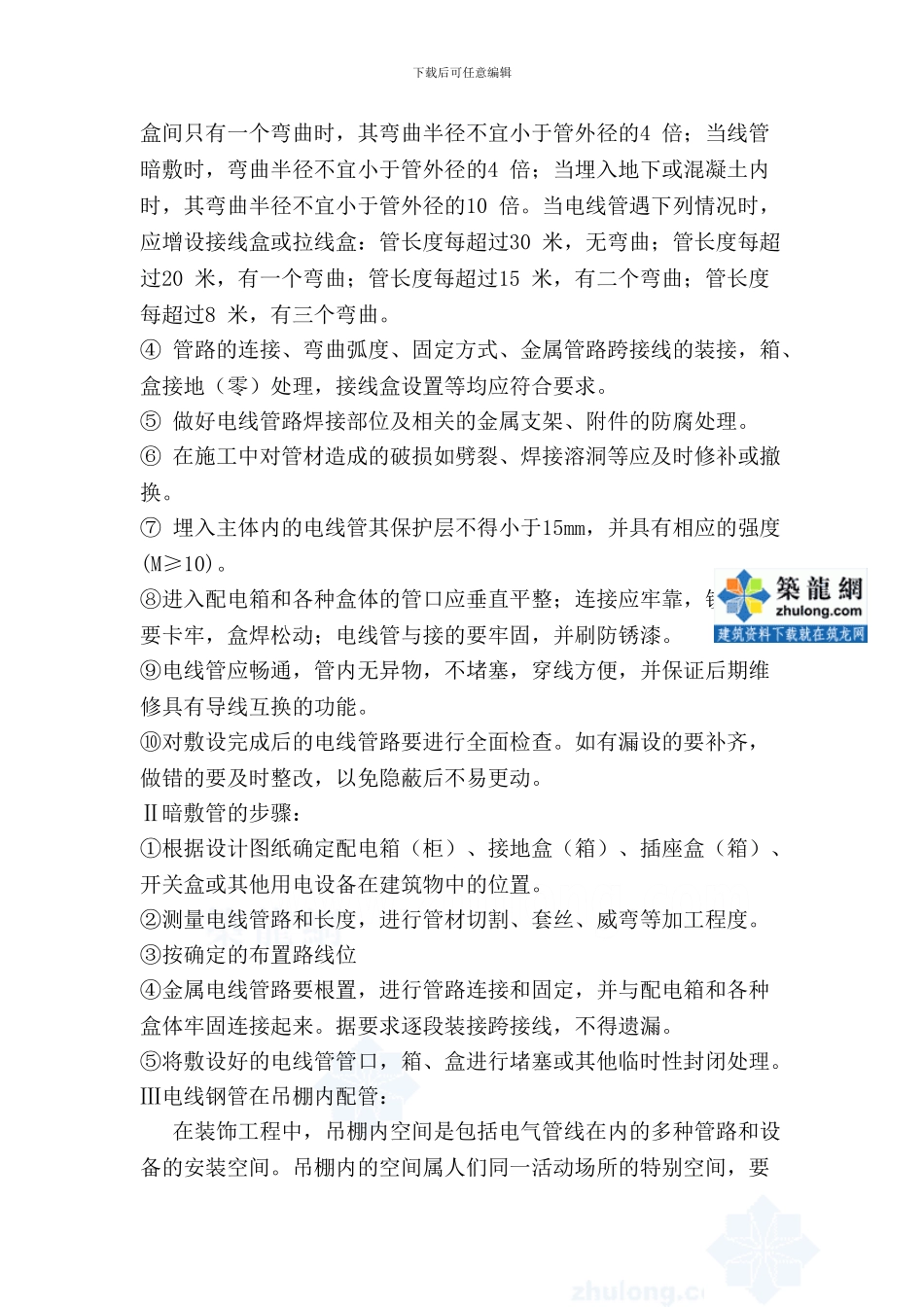

③ 暗设管路宜采纳最近的走向和距离,并应减少弯曲,当两个接线下载后可任意编辑盒间只有一个弯曲时,其弯曲半径不宜小于管外径的4 倍;当线管暗敷时,弯曲半径不宜小于管外径的4 倍;当埋入地下或混凝土内时,其弯曲半径不宜小于管外径的10 倍
当电线管遇下列情况时,应增设接线盒或拉线盒:管长度每超过30 米,无弯曲;管长度每超过20 米,有一个弯曲;管长度每超过15 米,有二个弯曲;管长度每超过8 米,有三个弯曲

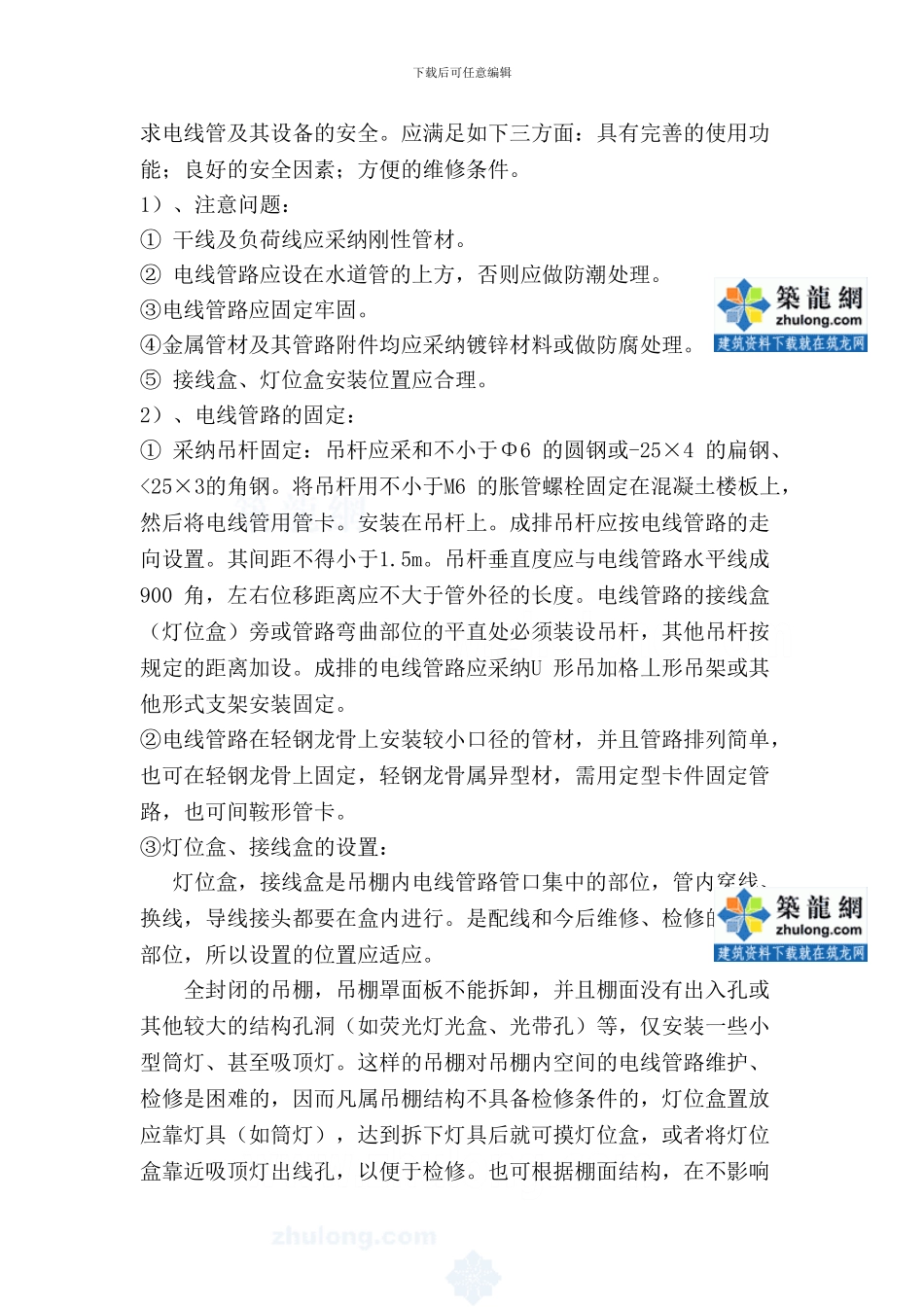

④ 管路的连接、弯曲弧度、固定方式、金属
