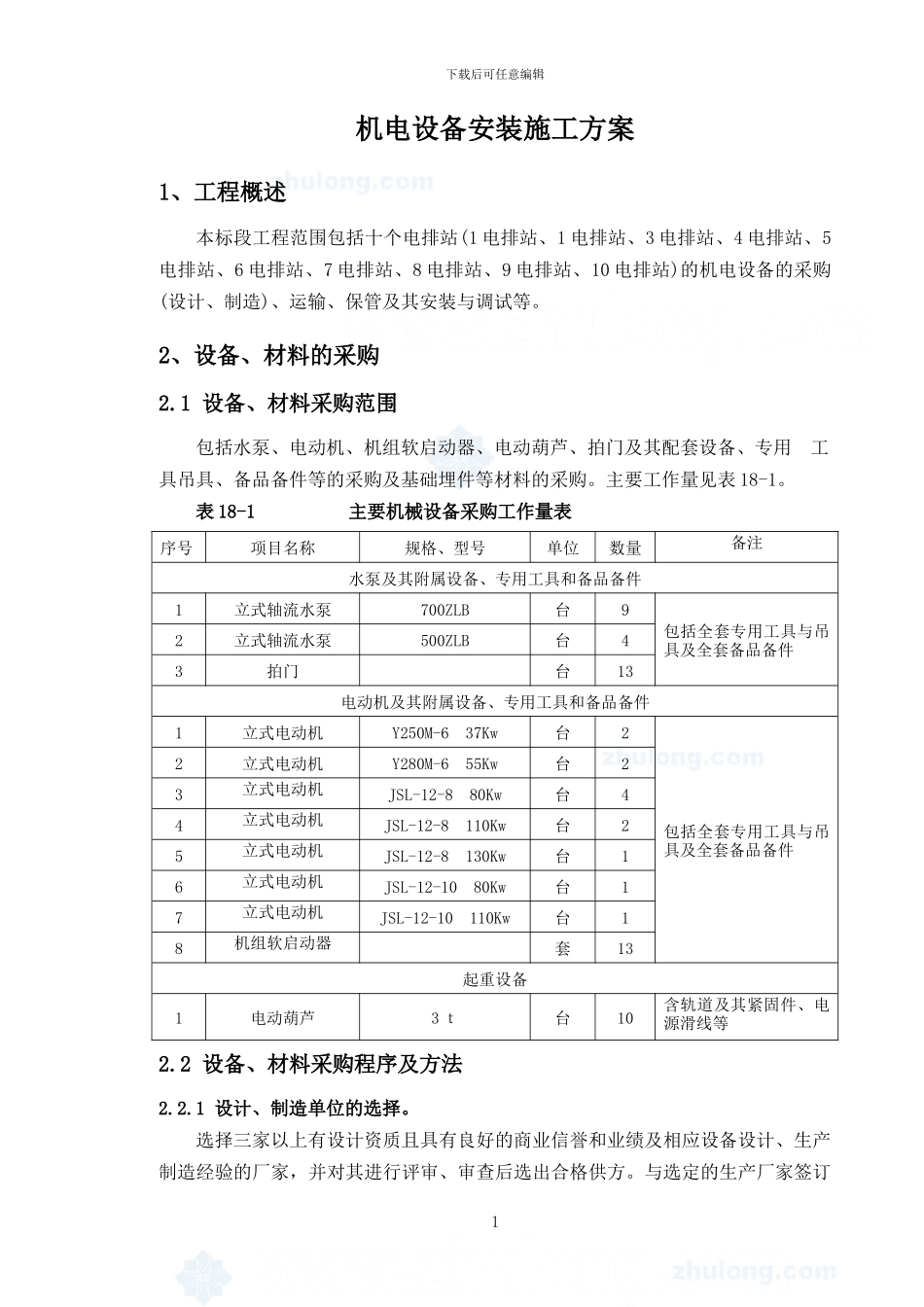

下载后可任意编辑机电设备安装施工方案1、工程概述本标段工程范围包括十个电排站(1 电排站、1 电排站、3 电排站、4 电排站、5电排站、6 电排站、7 电排站、8 电排站、9 电排站、10 电排站)的机电设备的采购(设计、制造)、运输、保管及其安装与调试等
2、设备、材料的采购2
1 设备、材料采购范围包括水泵、电动机、机组软启动器、电动葫芦、拍门及其配套设备、专用 工具吊具、备品备件等的采购及基础埋件等材料的采购
主要工作量见表 18-1

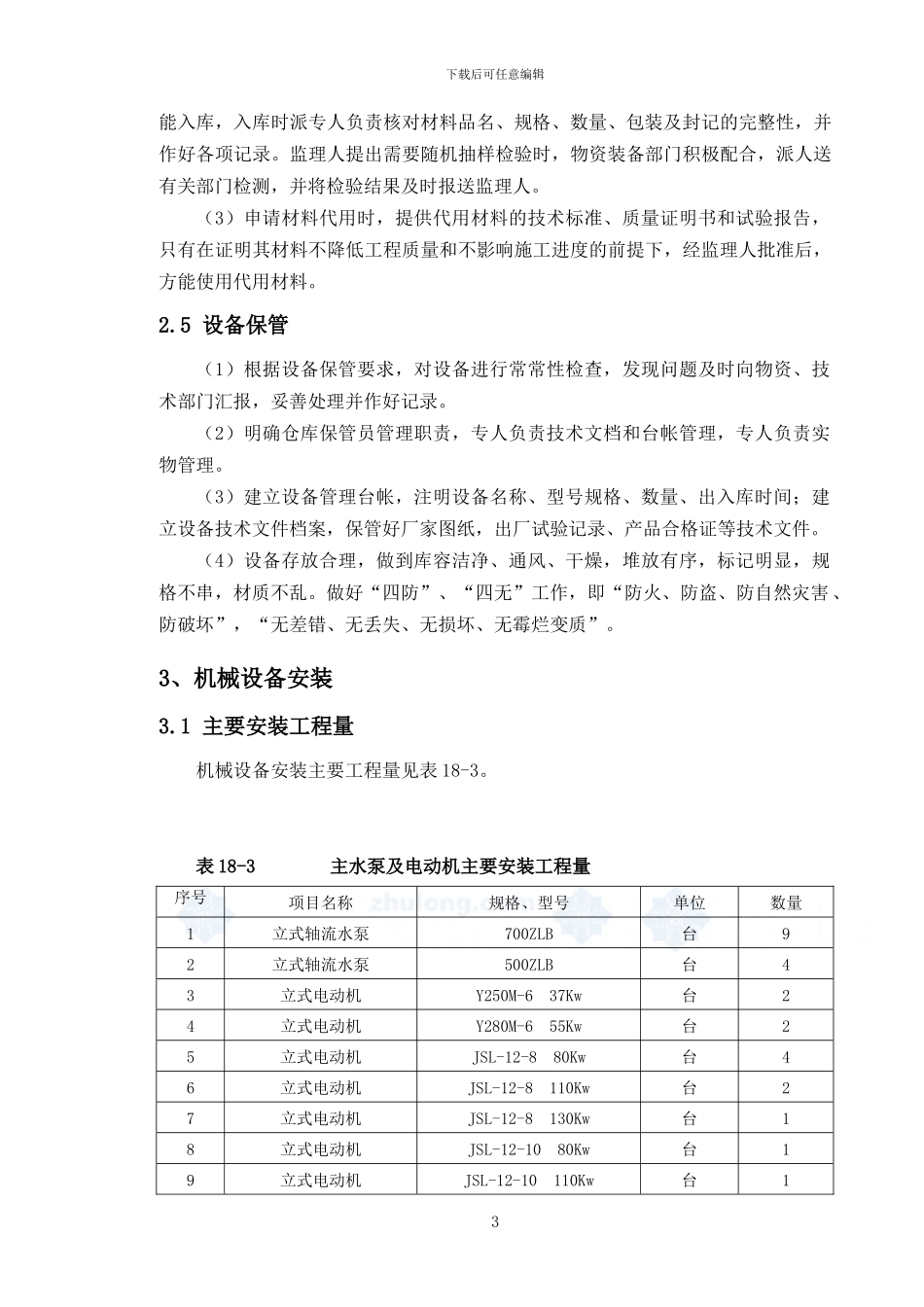

表 18-1 主要机械设备采购工作量表序号项目名称 规格、型号单位数量备注水泵及其附属设备、专用工具和备品备件1立式轴流水泵700ZLB 台9包括全套专用工具与吊具及全套备品备件2立式轴流水泵500ZLB台43拍门台13电动机及其附属设备、专用工具和备品备件1立式电动机Y250M-6 37Kw台2包括全套专用工具与吊具及全套备品备件2立式电动机Y280M-6 55Kw台23立式电动机JSL-12-8 80Kw台44立式电动机JSL-12-8 110Kw台25立式电动机JSL-12-8 130Kw台16立式电动机JSL-12-10 80Kw台17立式电动机JSL-12-10 110Kw台18机组软启动器套13起重设备1电动葫芦3 t台10含轨道及其紧固件、电源滑线等2
2 设备、材料采购程序及方法2
1 设计、制造单位的选择
选择三家以上有设计资质且具有良好的商业信誉和业绩及相应设备设计、生产制造经验的厂家,并对其进行评审、审查后选出合格供方

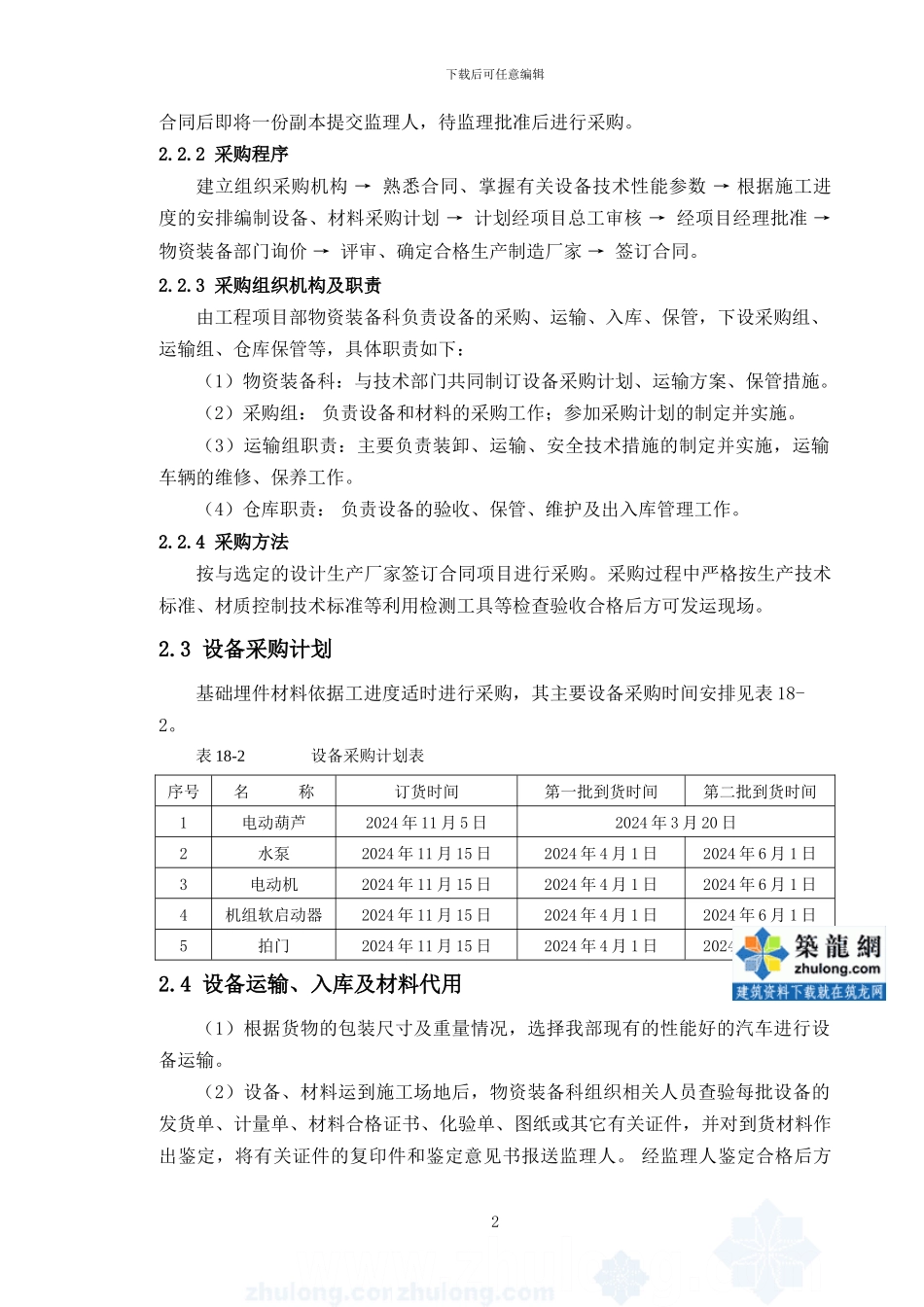

与选定的生产厂家签订1下载后可任意编辑合同后即将一份副本提交监理人,待监理批准后进行采购
2 采购程序建立组织采购机构 → 熟悉合同、掌握有关设备技术性能参数 → 根据施工进度的安排编制设备、材料采购计划 → 计划经项目总工审核 → 经项目经理批准 → 物资装备部门询价 → 评审、确定
