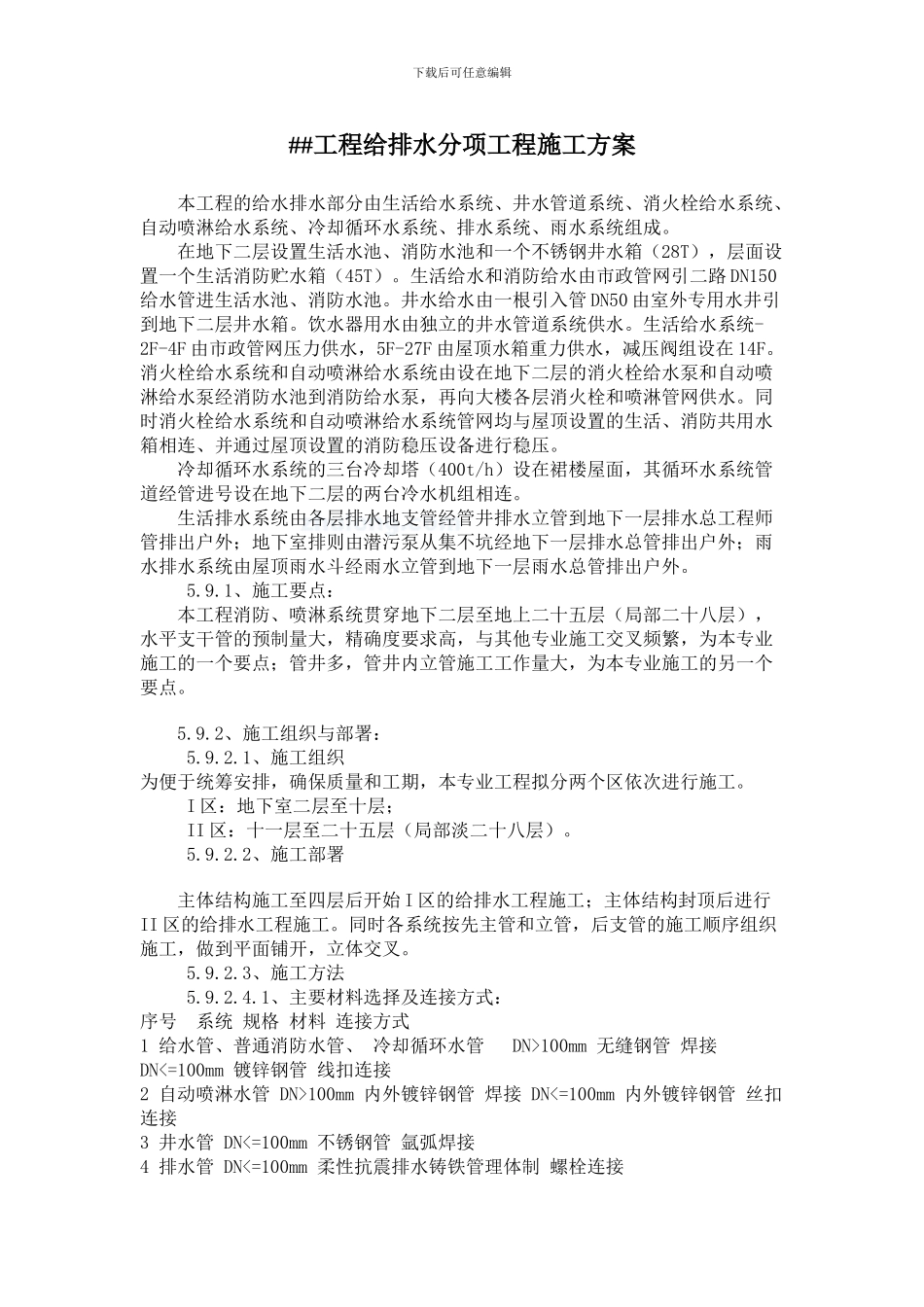

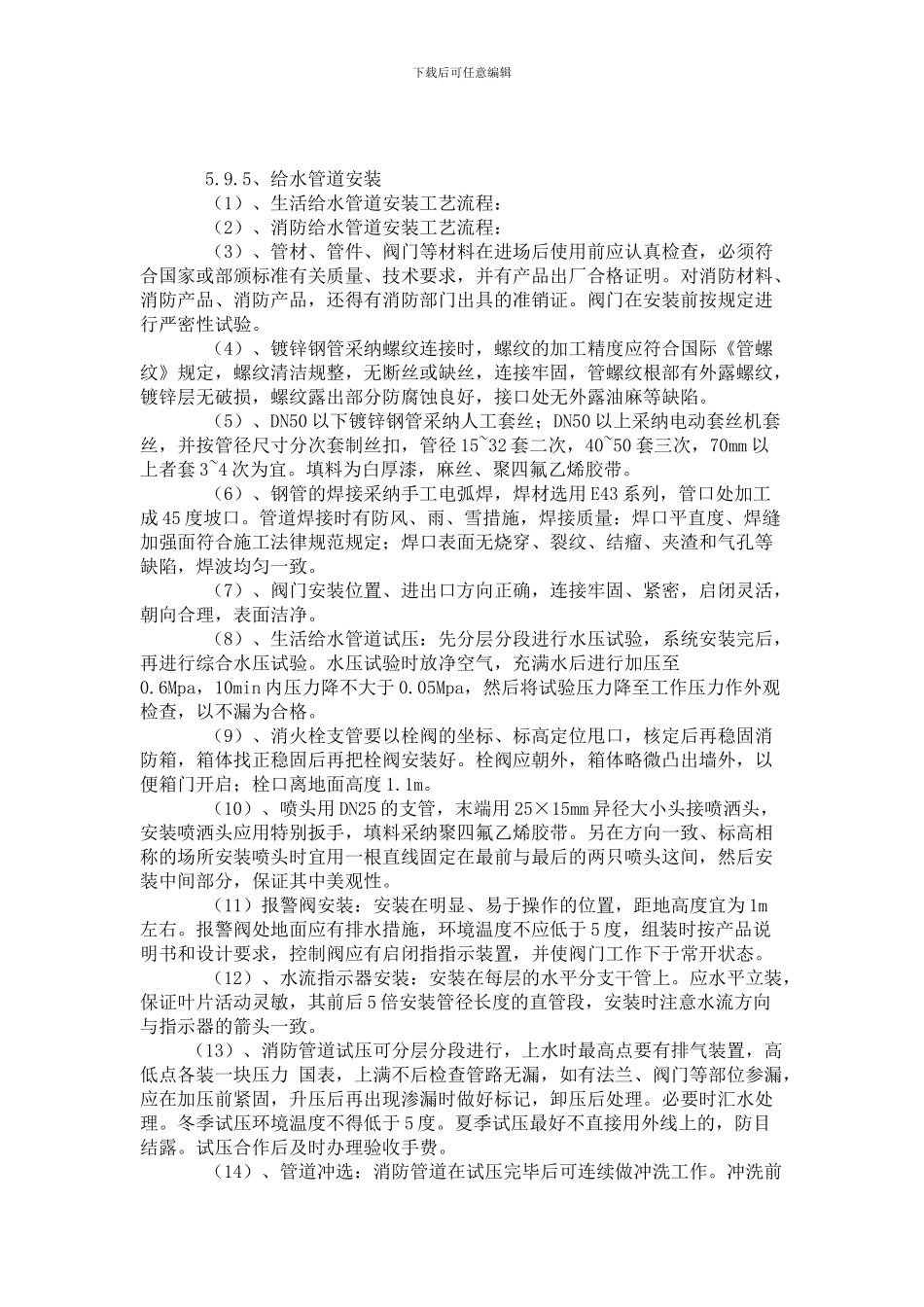

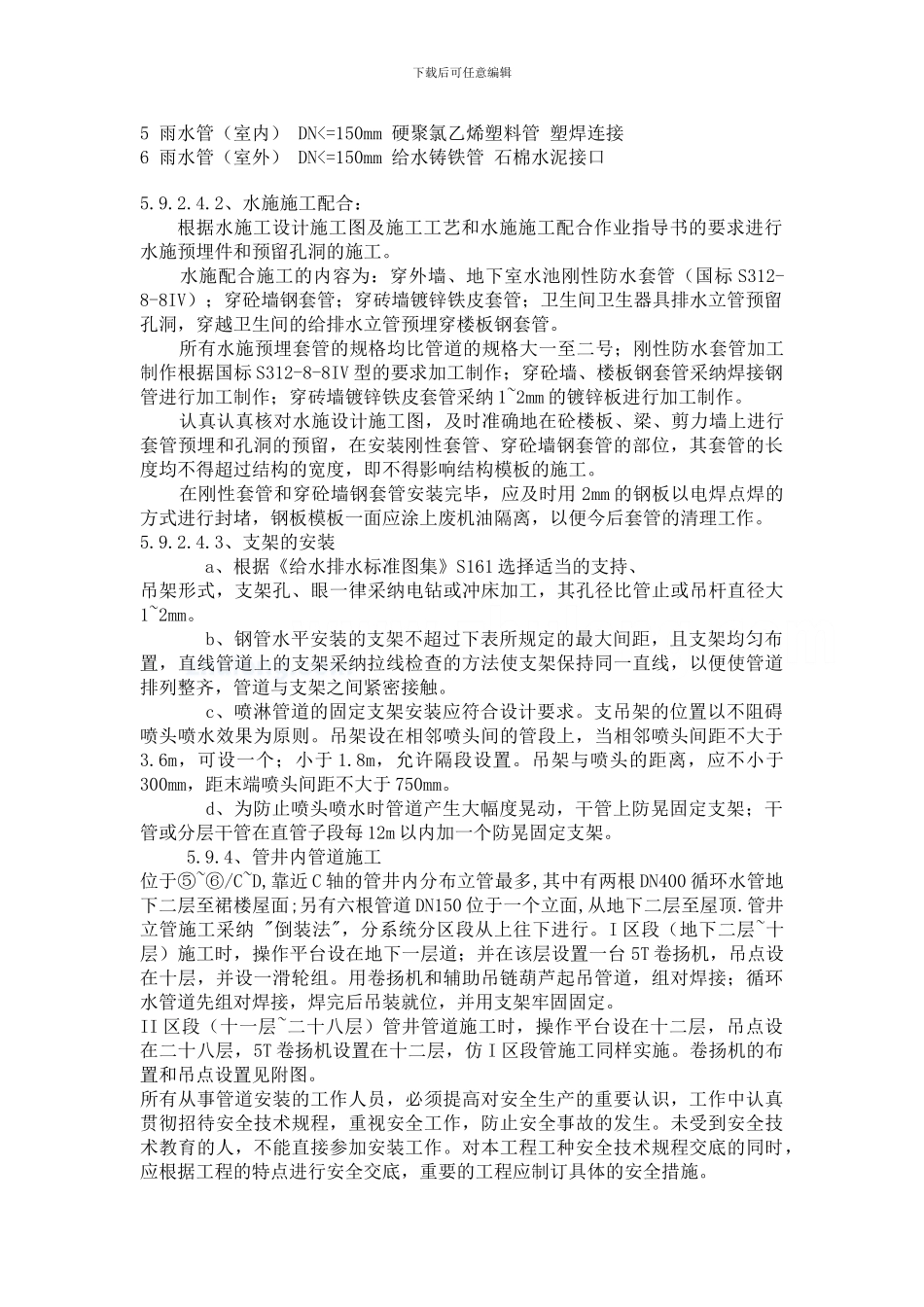

下载后可任意编辑##工程给排水分项工程施工方案本工程的给水排水部分由生活给水系统、井水管道系统、消火栓给水系统、自动喷淋给水系统、冷却循环水系统、排水系统、雨水系统组成。 在地下二层设置生活水池、消防水池和一个不锈钢井水箱(28T),层面设置一个生活消防贮水箱(45T)。生活给水和消防给水由市政管网引二路 DN150给水管进生活水池、消防水池。井水给水由一根引入管 DN50 由室外专用水井引到地下二层井水箱。饮水器用水由独立的井水管道系统供水。生活给水系统-2F-4F 由市政管网压力供水,5F-27F 由屋顶水箱重力供水,减压阀组设在 14F。消火栓给水系统和自动喷淋给水系统由设在地下二层的消火栓给水泵和自动喷淋给水泵经消防水池到消防给水泵,再向大楼各层消火栓和喷淋管网供水。同时消火栓给水系统和自动喷淋给水系统管网均与屋顶设置的生活、消防共用水箱相连、并通过屋顶设置的消防稳压设备进行稳压。 冷却循环水系统的三台冷却塔(400t/h)设在裙楼屋面,其循环水系统管道经管进号设在地下二层的两台冷水机组相连。 生活排水系统由各层排水地支管经管井排水立管到地下一层排水总工程师管排出户外;地下室排则由潜污泵从集不坑经地下一层排水总管排出户外;雨水排水系统由屋顶雨水斗经雨水立管到地下一层雨水总管排出户外。 5.9.1、施工要点: 本工程消防、喷淋系统贯穿地下二层至地上二十五层(局部二十八层),水平支干管的预制量大,精确度要求高,与其他专业施工交叉频繁,为本专业施工的一个要点;管井多,管井内立管施工工作量大,为本专业施工的另一个要点。 5.9.2、施工组织与部署: 5.9.2.1、施工组织为便于统筹安排,确保质量和工期,本专业工程拟分两个区依次进行施工。 I 区:地下室二层至十层; II 区:十一层至二十五层(局部淡二十八层)。 5.9.2.2、施工部署主体结构施工至四层后开始 I 区的给排水工程施工;主体结构封顶后进行II 区的给排水工程施工。同时各系统按先主管和立管,后支管的施工顺序组织施工,做到平面铺开,立体交叉。 5.9.2.3、施工方法 5.9.2.4.1、主要材料选择及连接方式:序号 系统 规格 材料 连接方式 1 给水管、普通消防水管、 冷却循环水管 DN>100mm 无缝钢管 焊接 DN<=100mm 镀锌钢管 线扣连接 2 自动喷淋水管 DN>100mm 内外镀锌钢管 焊接 DN<=100mm 内外镀锌钢管 丝扣连接 3 井水管 DN<=100mm 不锈钢管 氩弧焊接 4 排水管 DN<=100m...
