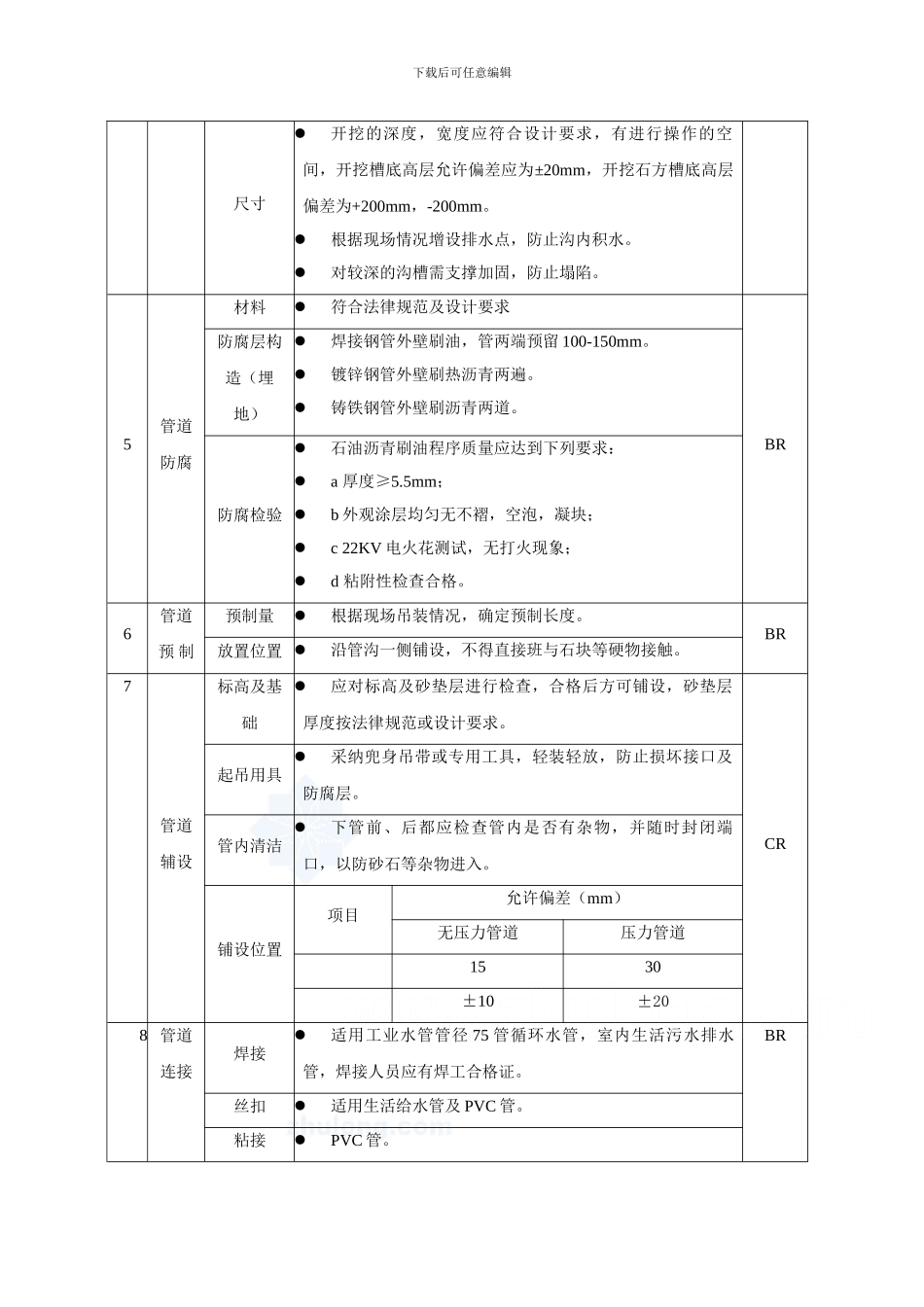

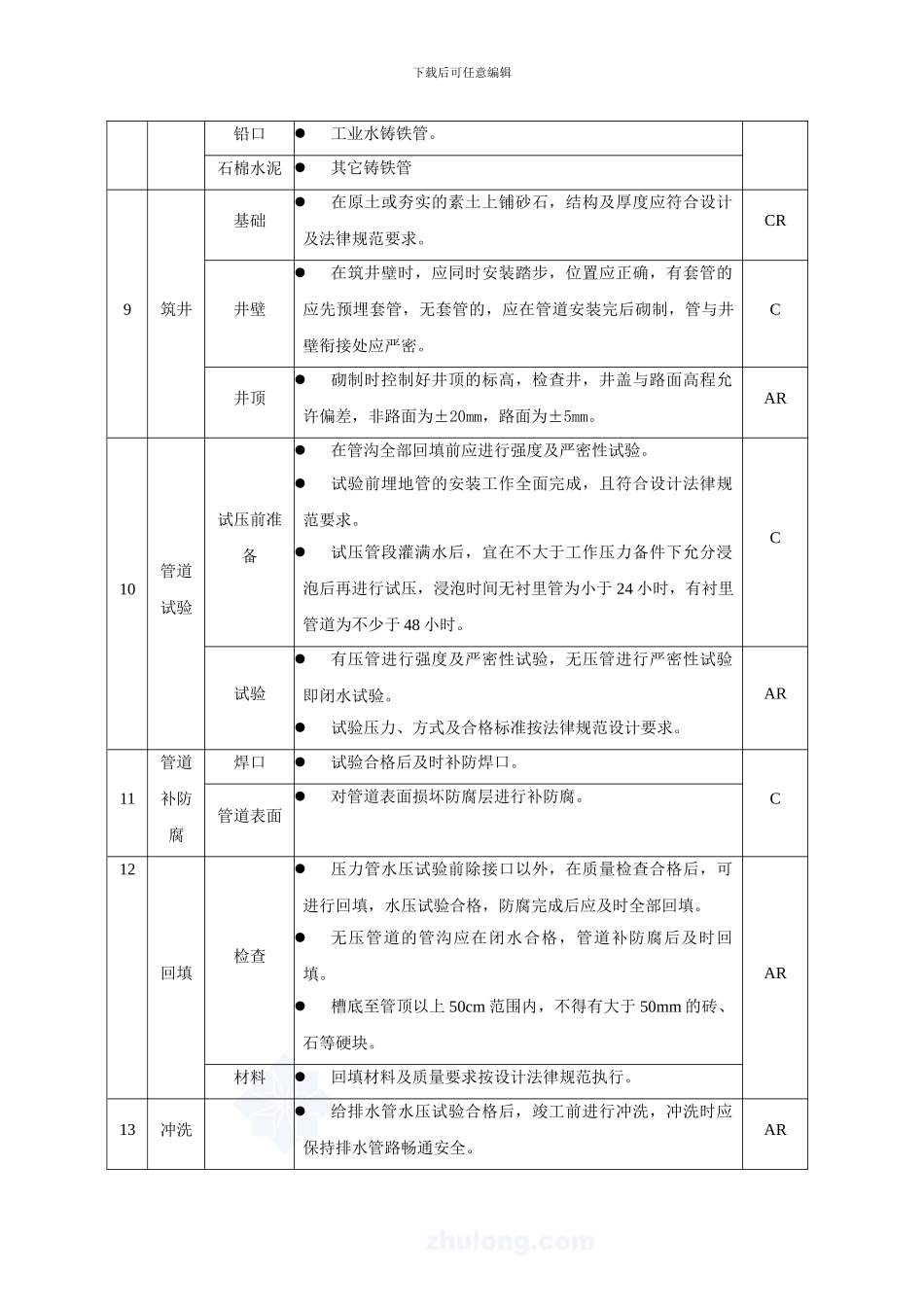

下载后可任意编辑(十三)给排水施工方案: 1. 目地 本施工方案叙述了给排水施工程序,以指导施工,保证施工质量。 2. 编制依据序号标准号标准名称备注1GB50268-97给排水管道工程施工及验收法律规范2GBJ15-88建筑给排水设计3SHJ15-90石油化工企业给排水系统设计法律规范 3. 施工步步骤 4.操作程序及技术要求序号施工工序控制要点技术要求主质量标准控制类别1技术准备施工图看懂图纸,理解设计意图,以便制定施工方案。发现设计问题及是时反馈给设计,以便及时解答修改。BR技术交底 向施工人员技术交底,以了解施工要求和施工程序。2材料验收资料质保书、合格证齐全,符合法律规范要求。BR外观质量 质量符合法律规范要求。3测量放线水准点临时水准点管道轴线控制放置应牢固,临时水准点每200m 不应少于 1 个。C4开挖动土设计部门应提供详细的地下情况,甲方签发动土许可证。BR审图管道连接冲洗回填补防腐复土管道敷设管道预制管道防腐开挖测量放线材料验收设计交底筑井试验交工验收下载后可任意编辑尺寸开挖的深度,宽度应符合设计要求,有进行操作的空间,开挖槽底高层允许偏差应为±20mm,开挖石方槽底高层偏差为+200mm,-200mm。根据现场情况增设排水点,防止沟内积水。对较深的沟槽需支撑加固,防止塌陷。5管道防腐材料符合法律规范及设计要求BR防腐层构造(埋地)焊接钢管外壁刷油,管两端预留 100-150mm。镀锌钢管外壁刷热沥青两遍。铸铁钢管外壁刷沥青两道。防腐检验石油沥青刷油程序质量应达到下列要求:a 厚度≥5.5mm;b 外观涂层均匀无不褶,空泡,凝块;c 22KV 电火花测试,无打火现象;d 粘附性检查合格。6管道预 制预制量根据现场吊装情况,确定预制长度。BR放置位置 沿管沟一侧铺设,不得直接班与石块等硬物接触。7管道辅设标高及基础应对标高及砂垫层进行检查,合格后方可铺设,砂垫层厚度按法律规范或设计要求。CR起吊用具采纳兜身吊带或专用工具,轻装轻放,防止损坏接口及防腐层。管内清洁下管前、后都应检查管内是否有杂物,并随时封闭端口,以防砂石等杂物进入。铺设位置项目允许偏差(mm)无压力管道压力管道1530±10±208 管道连接焊接适用工业水管管径 75 管循环水管,室内生活污水排水管,焊接人员应有焊工合格证。BR丝扣适用生活给水管及 PVC 管。粘接PVC 管。下载后可任意编辑铅口工业水铸铁管。石棉水泥 其它铸铁管9筑井基...
