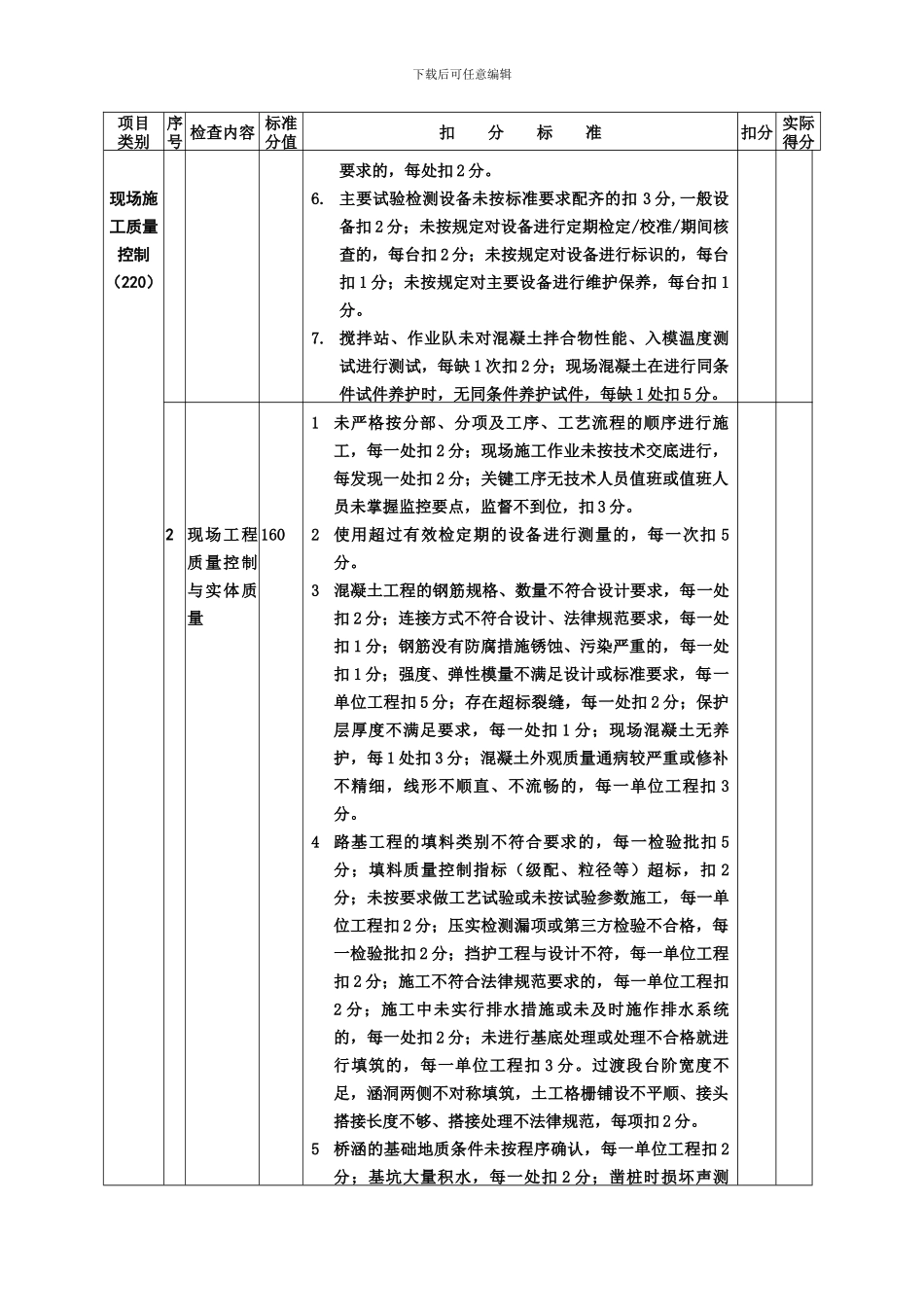

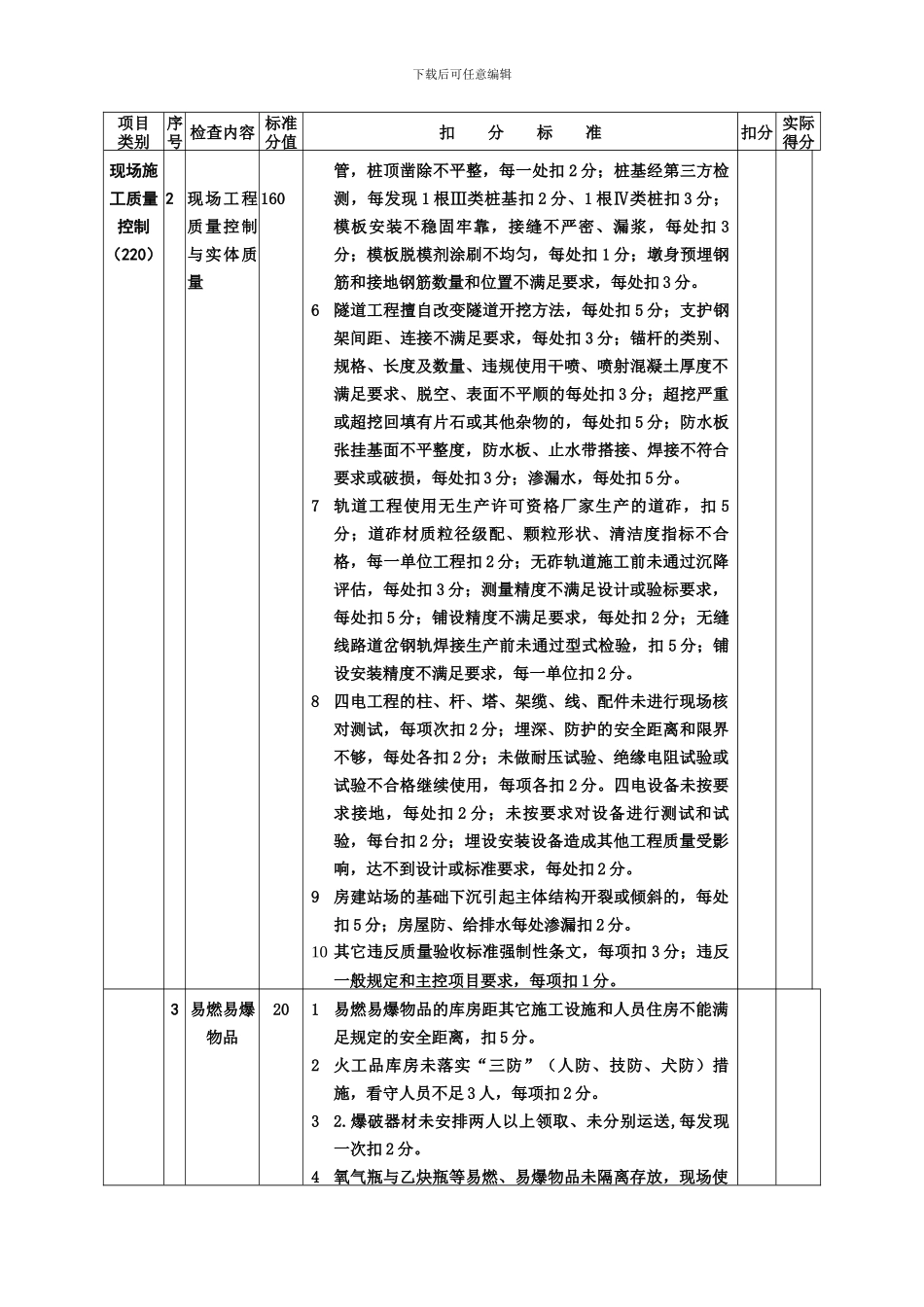

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】标准化管理现场施工过程质量安全检查标准(总分 400 分)项目类别序号 检查内容 标准分值扣 分 标 准扣分 实际得分1 原材料与试验控制601. 使用于工程实体的原材料(包括砂石料)规格不符合要求,每一批扣 5 分;使用于工程实体的原材料未经试验检验或经试验检验不合格,每一批扣 10 分;经验收检验不合格的物资不及时清退出场的,每批扣 5 分。2. 施工现场偷工减料,每发现一处扣 20 分。3. 物资存放地点不符合要求的,扣 2 分;堆码或上盖下垫不法律规范的,扣 2 分;未对材料进行标识的或标识内容不完整或不符合实际的,扣 1 分。4. 中心试验室、施工场地试验室、搅拌站、架子队试验检测人员数量和资历不符合要求的,每人扣 1 分;无试验人员上岗证的,每人扣 3 分。5. 试验室、搅拌站操作室、标准养护室环境条件不符合下载后可任意编辑项目类别序号 检查内容 标准分值扣 分 标 准扣分 实际得分现场施工质量控制(220)要求的,每处扣 2 分。6. 主要试验检测设备未按标准要求配齐的扣 3 分,一般设备扣 2 分;未按规定对设备进行定期检定/校准/期间核查的,每台扣 2 分;未按规定对设备进行标识的,每台扣 1 分;未按规定对主要设备进行维护保养,每台扣 1分。7. 搅拌站、作业队未对混凝土拌合物性能、入模温度测试进行测试,每缺 1 次扣 2 分;现场混凝土在进行同条件试件养护时,无同条件养护试件,每缺 1 处扣 5 分。2现场工程质量控制与实体质量1601未严格按分部、分项及工序、工艺流程的顺序进行施工,每一处扣 2 分;现场施工作业未按技术交底进行,每发现一处扣 2 分;关键工序无技术人员值班或值班人员未掌握监控要点,监督不到位,扣 3 分。2使用超过有效检定期的设备进行测量的,每一次扣 5分。3混凝土工程的钢筋规格、数量不符合设计要求,每一处扣 2 分;连接方式不符合设计、法律规范要求,每一处扣 1 分;钢筋没有防腐措施锈蚀、污染严重的,每一处扣 1 分;强度、弹性模量不满足设计或标准要求,每一单位工程扣 5 分;存在超标裂缝,每一处扣 2 分;保护层厚度不满足要求,每一处扣 1 分;现场混凝土无养护,每 1 处扣 3 分;混凝土外观质量通病较严重或修补不精细,线形不顺直、不流畅的,每一单位工程扣 3分。4...
