下载后可任意编辑山阳县滨河佳居保障性住房模板工程专项施工方案1下载后可任意编辑陕西大林建筑有限责任公司2012 年 6 月 23 日模板工程施工方案一、模板的选用本工程为确保合格,结构施工要实现清水混凝土,模板工程是影响混凝土工程质量的最关键因素
为了使混凝土的外型尺寸和外观质量达到较高要求,实现清水无粉刷,项目部将利用最先进、最合理的模板体系和施工方法,满足工程质量要求

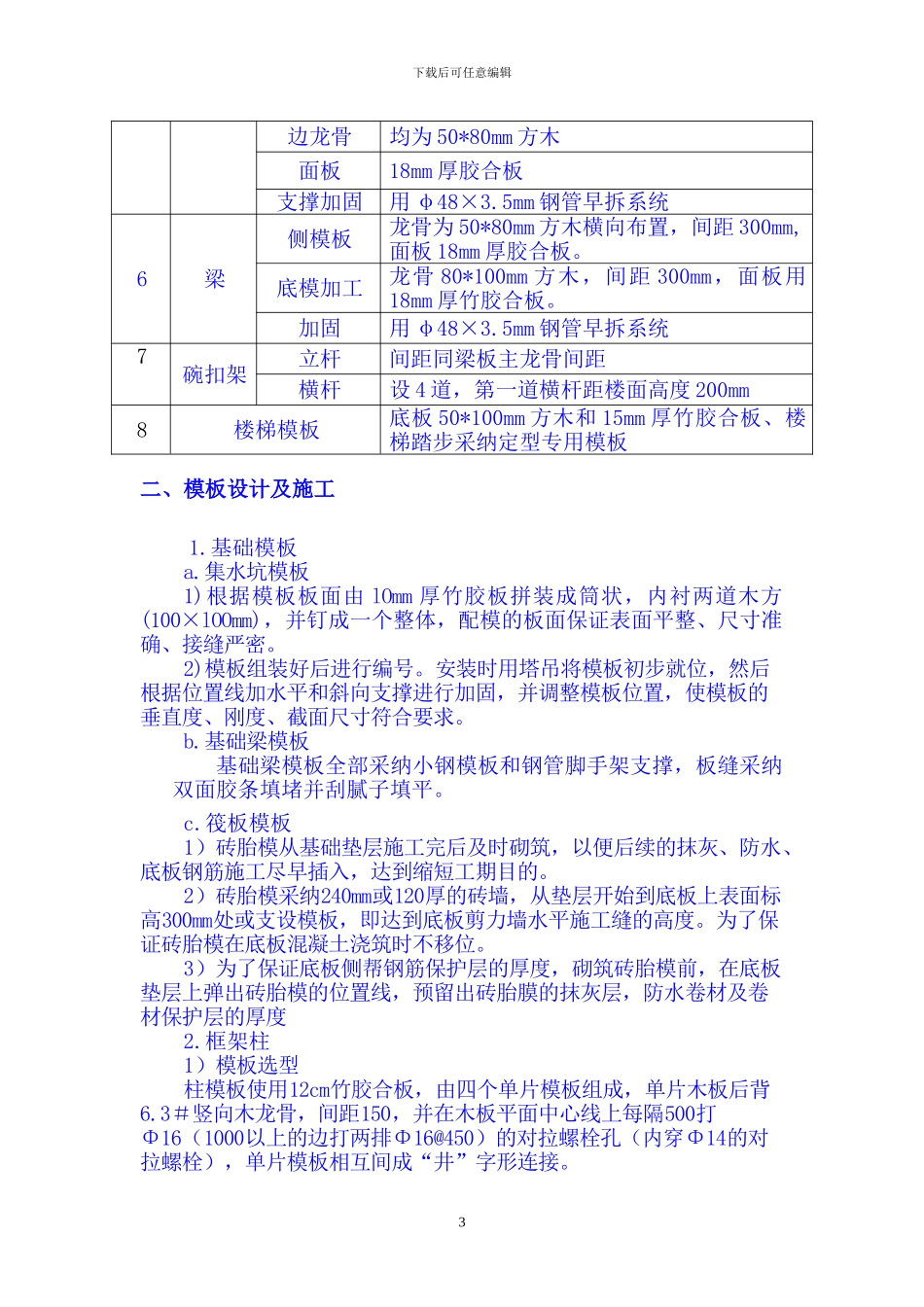

模板体系的选用见下表:序号部位模板体系1筏板模板木模板2集水坑小钢模拼装、拉杆用 ф14 螺杆,ф48*3
5钢管主、次龙骨及斜撑3基础梁小钢模拼装、拉杆用 ф14 螺杆,ф48*3
5钢管主、次龙骨及斜撑4框架柱面板采纳 18mm 厚胶合板,龙骨用 80*100 方木,柱箍用 ф48*3
5 双排钢管,拉杆用ф14 螺杆,ф48*3
5 钢管斜撑5顶板主龙骨均为 80*100 方木,间距 1200mm

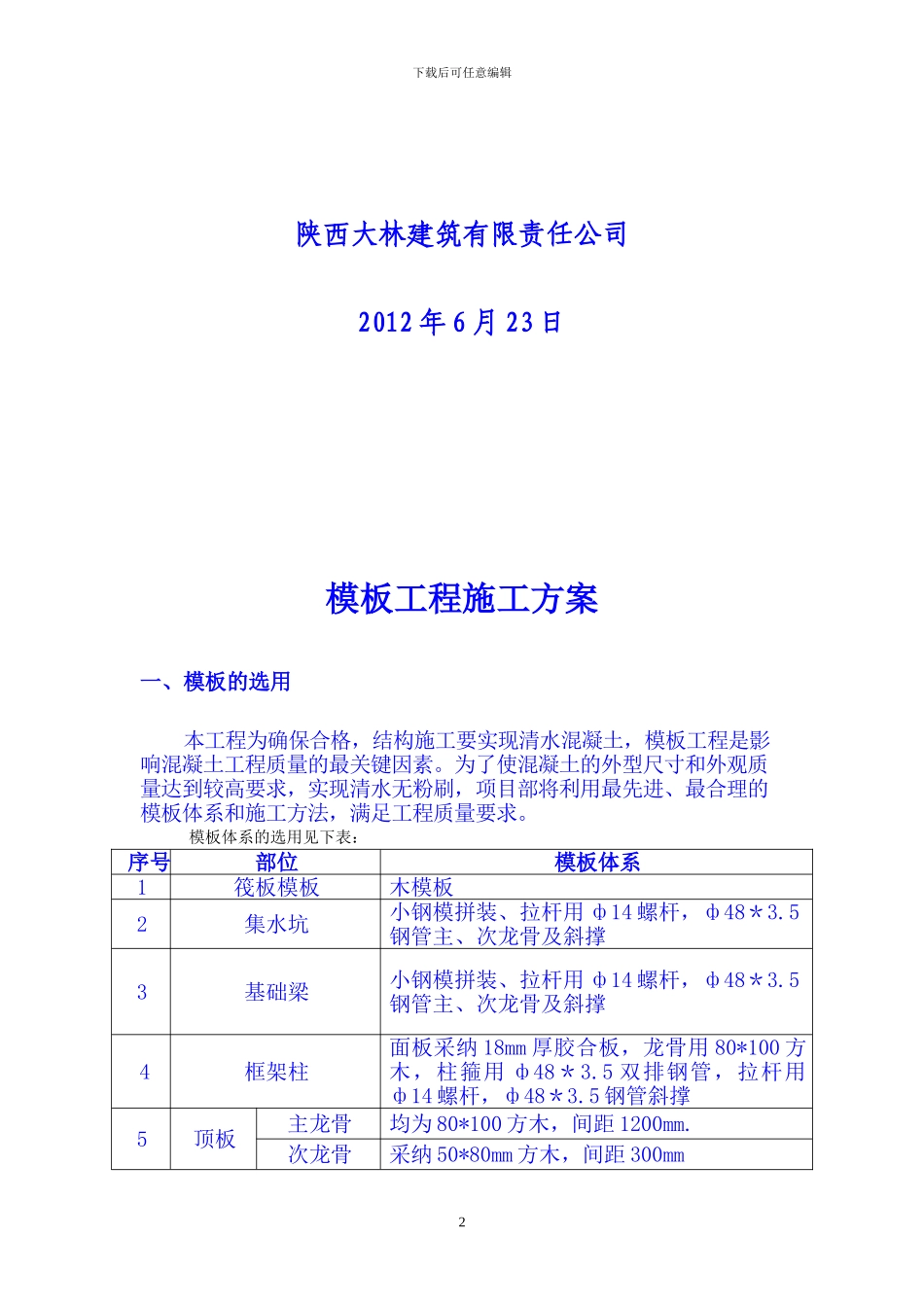

次龙骨采纳 50*80mm 方木,间距 300mm2下载后可任意编辑边龙骨均为 50*80mm 方木面板18mm 厚胶合板支撑加固用 φ48×3
5mm 钢管早拆系统6梁侧模板龙骨为 50*80mm 方木横向布置,间距 300mm,面板 18mm 厚胶合板
底模加工龙骨 80*100mm 方木,间距 300mm,面板用18mm 厚竹胶合板
加固用 φ48×3
5mm 钢管早拆系统7碗扣架立杆间距同梁板主龙骨间距横杆设 4 道,第一道横杆距楼面高度 200mm8楼梯模板底板 50*100mm 方木和 15mm 厚竹胶合板、楼梯踏步采纳定型专用模板二、模板设计及施工1
集水坑模板1)根据模板板面由 lOmm 厚竹胶板拼装成筒状,内衬两道木方(100×lOOmm),并钉成一个整体,配模的板面保证表面平整、尺寸准确、接缝严密
2)模板组装好后进行编号
安装时用塔吊将模板初步就位,然后根据位置线加水平和
