水利水电施工案例分析1VIP免费

水利水电施工案例分析1_第1页
水利水电施工案例分析1_第2页
水利水电施工案例分析1_第3页

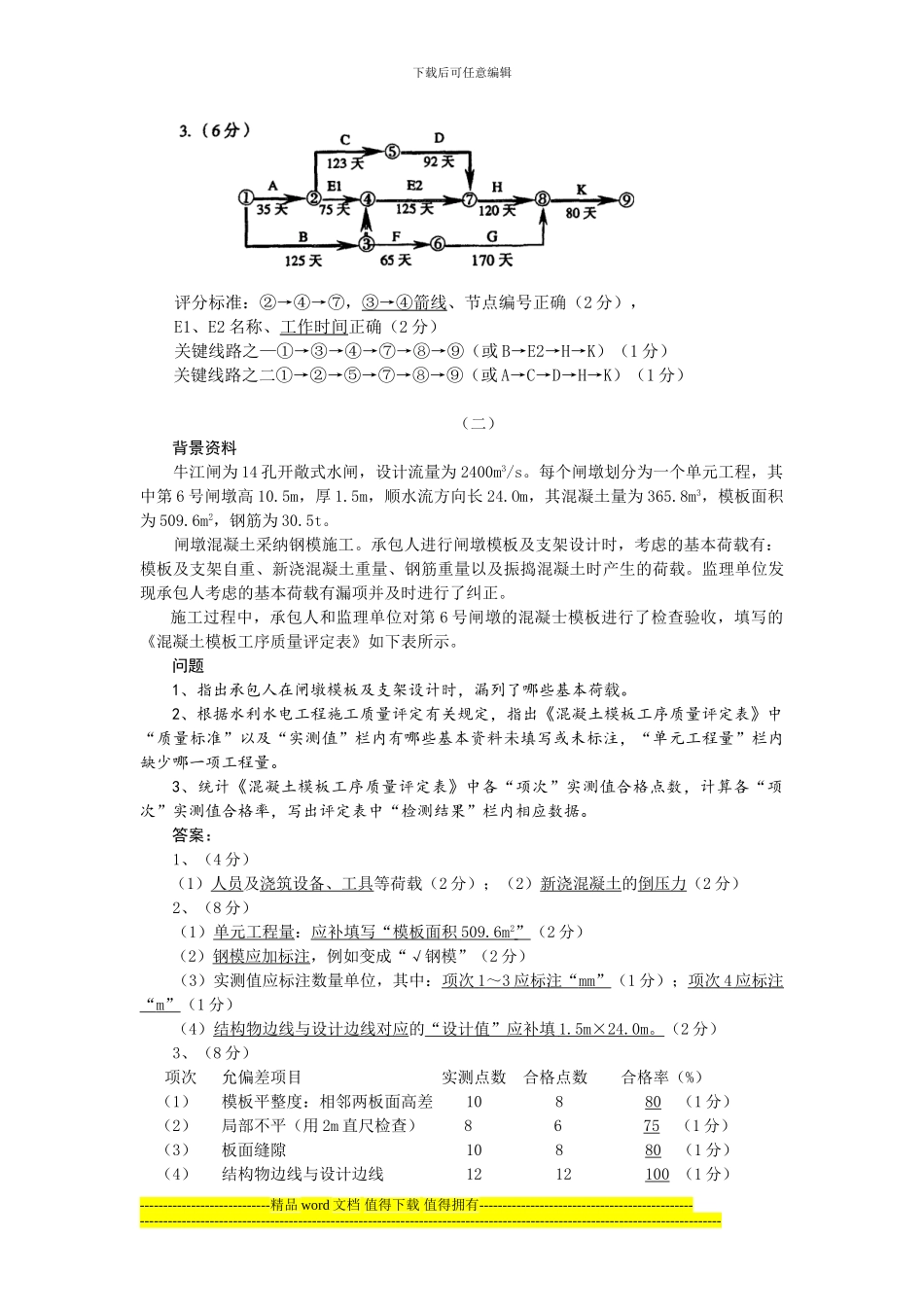

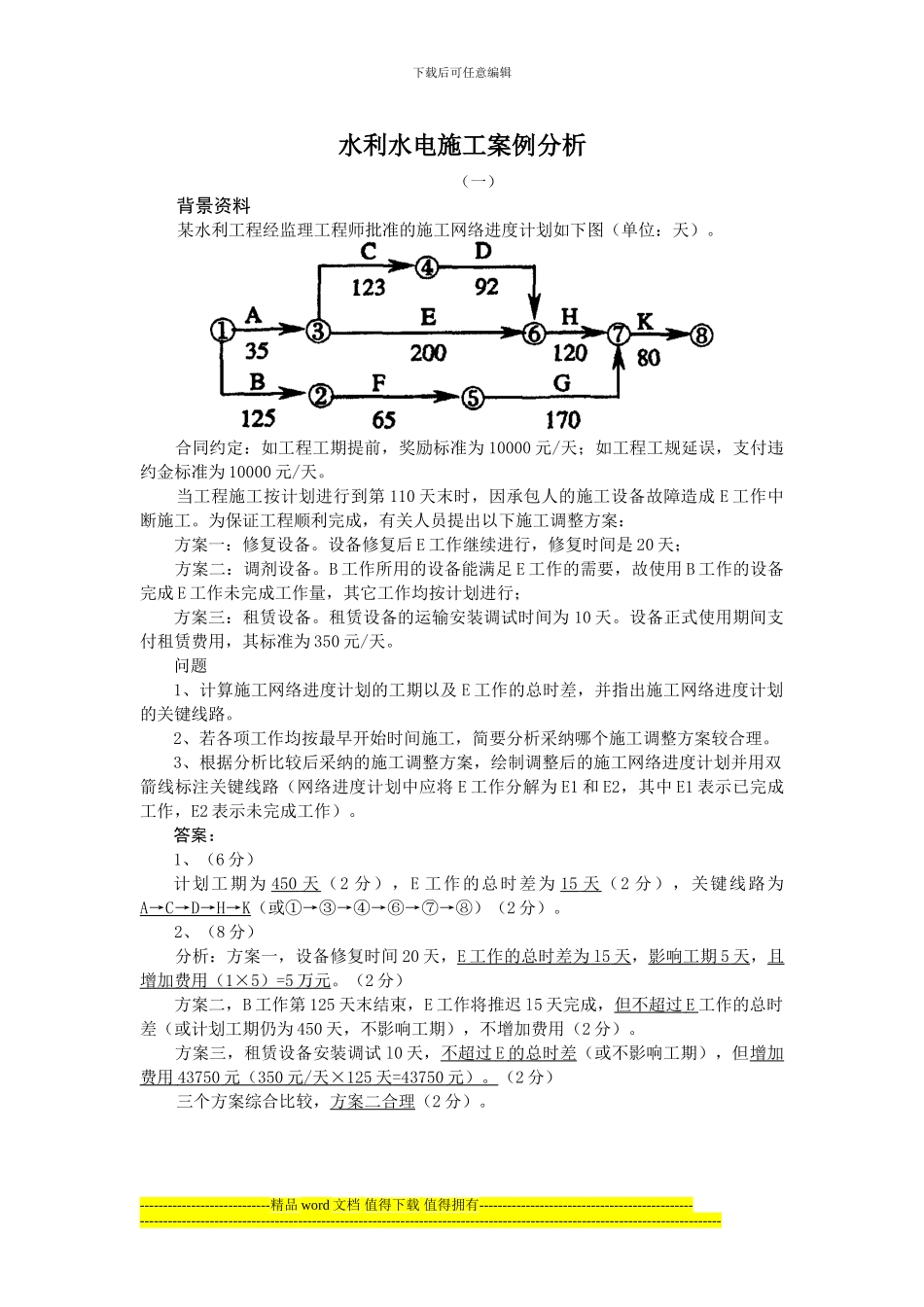

下载后可任意编辑水利水电施工案例分析(一)背景资料 某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。 合同约定:如工程工期提前,奖励标准为 10000 元/天;如工程工规延误,支付违约金标准为 10000 元/天。 当工程施工按计划进行到第 110 天末时,因承包人的施工设备故障造成 E 工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案: 方案一:修复设备。设备修复后 E 工作继续进行,修复时间是 20 天; 方案二:调剂设备。B 工作所用的设备能满足 E 工作的需要,故使用 B 工作的设备完成 E 工作未完成工作量,其它工作均按计划进行;方案三:租赁设备。租赁设备的运输安装调试时间为 10 天。设备正式使用期间支付租赁费用,其标准为 350 元/天。问题1、计算施工网络进度计划的工期以及 E 工作的总时差,并指出施工网络进度计划的关键线路。2、若各项工作均按最早开始时间施工,简要分析采纳哪个施工调整方案较合理。3、根据分析比较后采纳的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路(网络进度计划中应将 E 工作分解为 E1 和 E2,其中 E1 表示已完成工作,E2 表示未完成工作)。答案:1、(6 分)计划工期为 450 天 (2 分),E 工作的总时差为 15 天 (2 分),关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→⑧)(2 分)。 2、(8 分) 分析:方案一,设备修复时间 20 天,E 工作的总时差为 l5 天 ,影响工期 5 天 ,且增加费用( 1×5 ) =5 万元 。(2 分) 方案二,B 工作第 125 天末结束,E 工作将推迟 l5 天完成,但不超过 E 工作的总时差(或计划工期仍为 450 天,不影响工期),不增加费用(2 分)。 方案三,租赁设备安装调试 l0 天,不超过 E 的总时差 (或不影响工期),但增加费用 43750 元( 350 元 / 天 ×125 天 =43750 元)。 (2 分) 三个方案综合比较,方案二合理(2 分)。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 评分标准:②→④→⑦,③→④箭线、节点编号正确(2 分), E1、E2 名称、工作时间正确(2 分) 关键...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
