】施工技术交底书工程名称大寨隧道进口交底书名称水沟电缆槽施工技术交底书交底依据施工设计图、相关技术法律规范及施工方案适用范围水沟电缆槽施工目的确保施工质量及安全下载后可任意编辑交底内容一、施工概况大寨隧道设计设置双侧水沟电缆槽,电力电缆槽和通信信号电缆槽分开设置,靠边墙侧为电力电缆槽,靠线路中线为通信信号电缆槽
沟槽采纳 C30 模筑混凝土浇筑,沟槽与填充之间设连接钢筋,沟槽混凝土浇筑前根据“综合接地施工技术交底”设置综合接地钢筋和接地端子
为保证电缆槽、水沟施工质量,模板采纳移动模架,首段应在洞内 DK150+947
1~+959
1 处(12 米)右侧施工,并作为试验段
二、施工作业流程三、施工方法1、清理基层首先要把沟槽与衬砌之间的接触面凿毛,可采纳人工或冲击钻施作,并用清洁水冲洗
把作业面范围内的污水、泥浆清除洁净,并用清洁水冲洗
2、测量放线测量组根据附图 1、2 对沟槽放线,采纳水泥钉标示,水泥钉间距不大于 6 米,并在周围用红油漆做醒目标记,对作业人员进行现场测量交底
3、基层找平作业人员根据测量交底对填充面找平,找平层采纳 M20 砂浆,平整度控制在±10mm 以内,以确保电缆槽平顺
4、施作连接钢筋清理基层测量放线基层找平施作连接钢筋模板就位、加固钢筋工程、防排水、综合接地施工混凝土浇筑拆模、养护下一循环下载后可任意编辑电缆槽与仰拱填充之间采纳 HPB235Ф12 钢筋连接,横向间距 20cm,纵向间距50cm,距电缆槽靠线路侧边 26cm
连接钢筋伸入电缆槽和仰拱填充各 20cm,其伸入仰拱填充部分采纳冲击钻钻孔,并采纳锚固剂铆接牢固

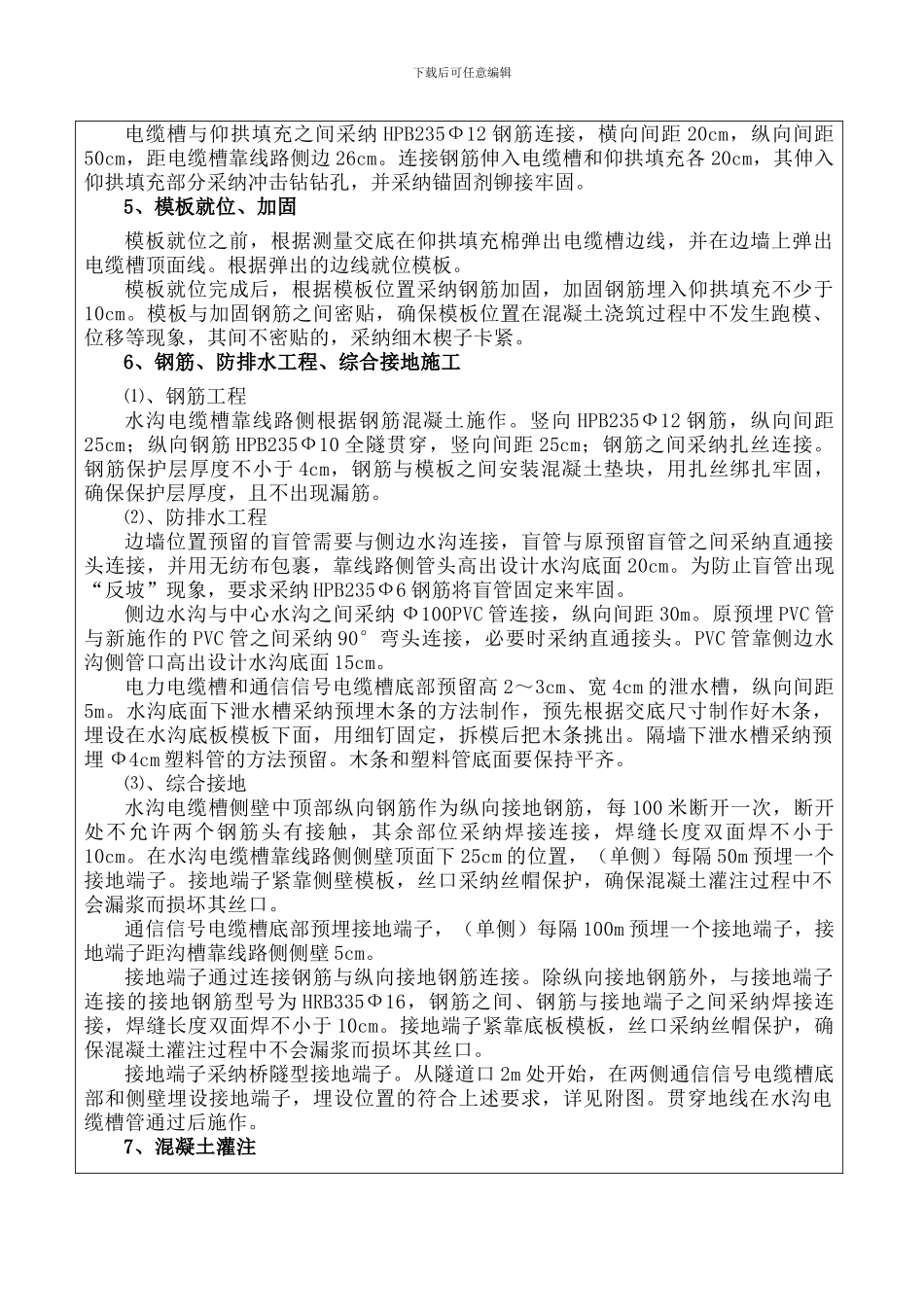

5、模板就位、加固模板就位之前,根据测量交底在仰拱填充棉弹出电缆槽边线,并在边墙上弹出电缆槽顶面线
