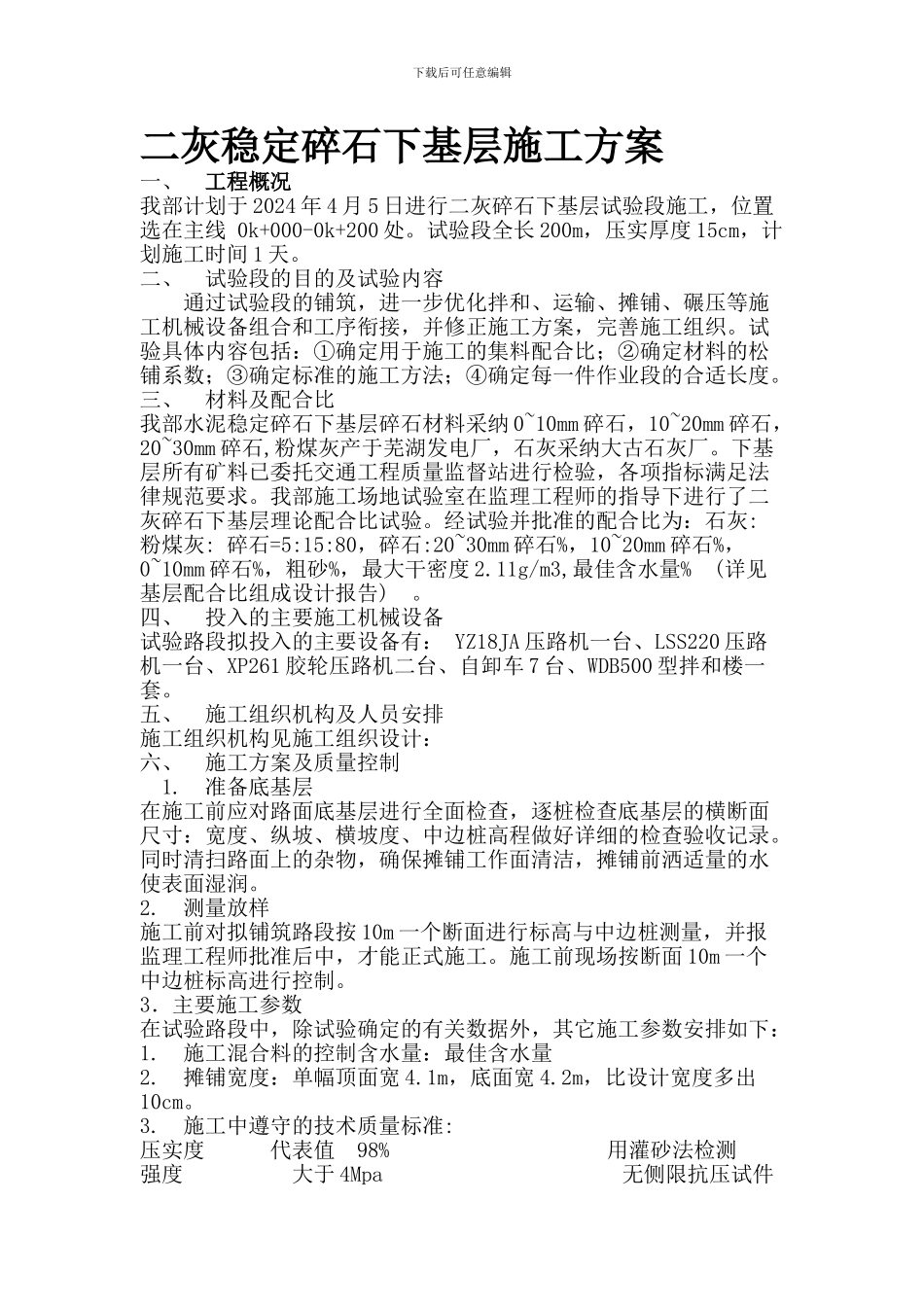

下载后可任意编辑二灰稳定碎石下基层施工方案一、 工程概况我部计划于 2024 年 4 月 5 日进行二灰碎石下基层试验段施工,位置选在主线 0k+000-0k+200 处
试验段全长 200m,压实厚度 15cm,计划施工时间 1 天
二、 试验段的目的及试验内容 通过试验段的铺筑,进一步优化拌和、运输、摊铺、碾压等施工机械设备组合和工序衔接,并修正施工方案,完善施工组织
试验具体内容包括:①确定用于施工的集料配合比;②确定材料的松铺系数;③确定标准的施工方法;④确定每一件作业段的合适长度
三、 材料及配合比我部水泥稳定碎石下基层碎石材料采纳 0~10mm 碎石,10~20mm 碎石,20~30mm 碎石,粉煤灰产于芜湖发电厂,石灰采纳大古石灰厂
下基层所有矿料已委托交通工程质量监督站进行检验,各项指标满足法律规范要求
我部施工场地试验室在监理工程师的指导下进行了二灰碎石下基层理论配合比试验
经试验并批准的配合比为:石灰: 粉煤灰: 碎石=5:15:80,碎石:20~30mm 碎石%,10~20mm 碎石%,0~10mm 碎石%,粗砂%,最大干密度 2
11g/m3,最佳含水量% (详见基层配合比组成设计报告)
四、 投入的主要施工机械设备试验路段拟投入的主要设备有: YZ18JA 压路机一台、LSS220 压路机一台、XP261 胶轮压路机二台、自卸车 7 台、WDB500 型拌和楼一套
五、 施工组织机构及人员安排施工组织机构见施工组织设计:六、 施工方案及质量控制 1
准备底基层在施工前应对路面底基层进行全面检查,逐桩检查底基层的横断面尺寸:宽度、纵坡、横坡度、中边桩高程做好详细的检查验收记录
同时清扫路面上的杂物,确保摊铺工作面清洁,摊铺前洒适量的水使表面湿润
测量放样施工前对拟铺筑路段按 10m 一个断面进行标高与中边桩测量,并报监理工程师批准后中,才能
