下载后可任意编辑 洞门凿除施工技术交底工程名称:曹妃甸工业区 1 号路跨纳潮河综合管廊交底日期:2024 年 7 月 24 日分项工程:洞门凿除施工单位:中铁十五局集团精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑交底摘要:水平探孔,凿除顺序,钢筋切割,安全防护
工程范围:始发站洞门凿除施工交底内容:一、概况 始发站西线洞门直径 6800mm
洞门需凿除的部分围护结构
二、施工前准备1、人员设备准备施工机具准备空压机两台,风镐两把
施工人员采纳 3-5 名有一定施工经验的熟练工人,保证施工质量
2、机具准备施工机具准备空压机两台,风镐两把
脚手架及扣件若干
三、洞门凿除前的水平探孔洞门凿除之前要用风镐对洞门进行水平探孔,从而初步了解洞门内部地层情况及含水情况
洞门水平探孔总共 5 个,每个探孔深度150cm,孔径 30mm
探孔位置见图 1
图 1 洞门水平探孔位置示意图四、洞门凿除下载后可任意编辑开凿前,搭设双排脚手架,由上往下分层凿除,洞门凿除的顺序见下图
将开挖面围护结构凿至迎土面钢筋外露为止
当盾构机刀盘抵达洞门,刀盘快顶住钢筋时停止掘进,然后再将余下的钢筋割掉,打穿剩余部分围护结构,并检查确定无残留钢筋
洞门凿除位置顺序见图 2

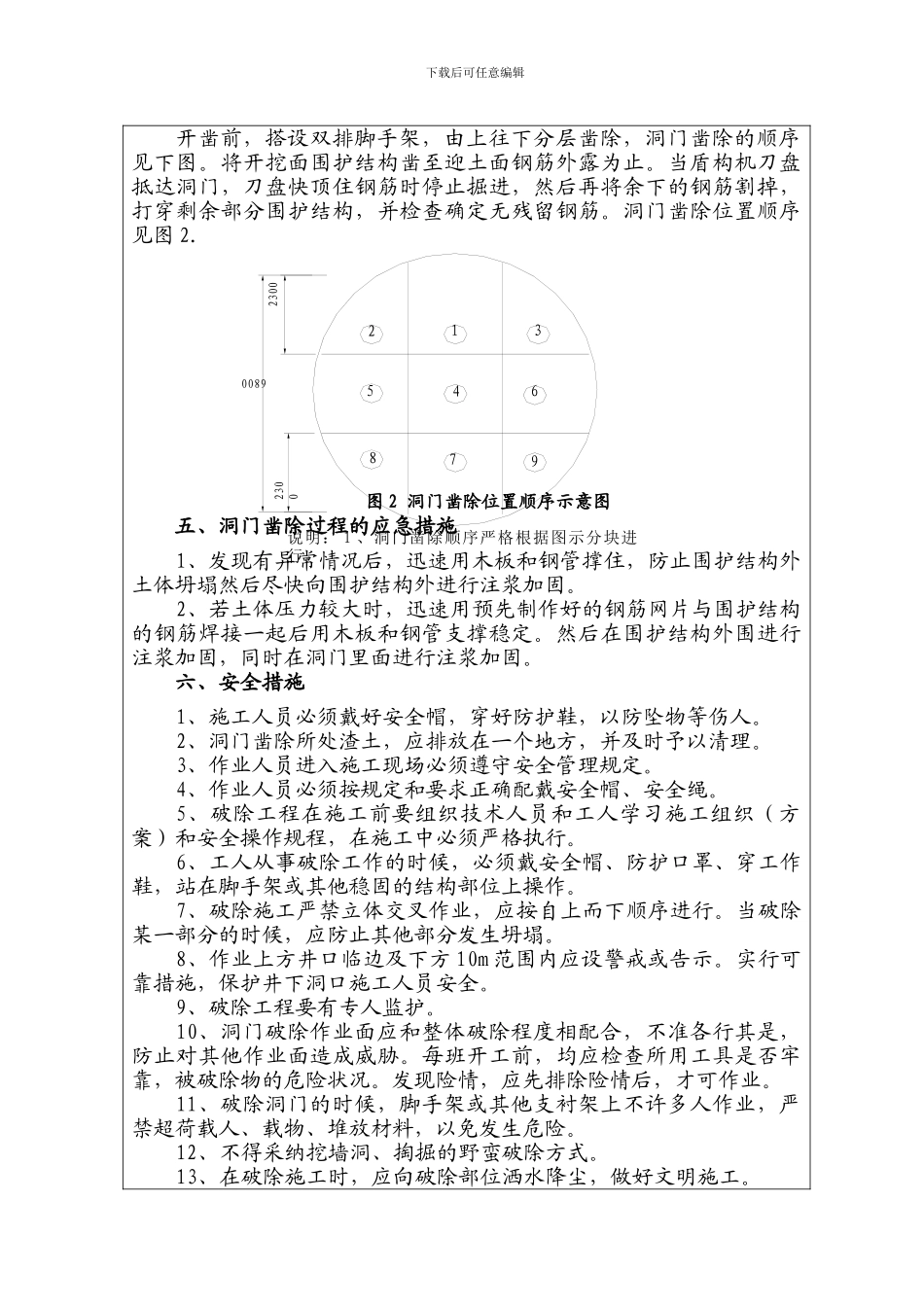

图 2 洞门凿除位置顺序示意图五、洞门凿除过程的应急措施1、发现有异常情况后,迅速用木板和钢管撑住,防止围护结构外土体坍塌然后尽快向围护结构外进行注浆加固
2、若土体压力较大时,迅速用预先制作好的钢筋网片与围护结构的钢筋焊接一起后用木板和钢管支撑稳定
然后在围护结构外围进行注浆加固,同时在洞门里面进行注浆加固
六、安全措施1、施工人员必须戴好安全帽,穿好防护鞋,以防坠物等伤人
2、洞门凿除所处渣土,应排放在一个地方,并及时予以清理
3、作业人员进入施工现场必须遵守安全管理规定
